Ứng phó bão số 3 (WIPHA): Ưu tiên đảm bảo an toàn trên công trường đường dây 500kV Lào Cai – Vĩnh Yên

20/07/2025 - 18:50 (GMT+7)

Dự báo, khu vực triển khai dự án đường dây 500kV Lào Cai – Vĩnh Yên sẽ nằm trong vùng bị ảnh hưởng của cơn bão số 3 (WIPHA). Để tìm hiểu về công tác ứng phó, phòng chống thiên tai trên công trường dự án, www.evn.com.vn đã có cuộc trao đổi nhanh với ông Đỗ Quang Khải, Phó Giám đốc Ban Quản lý dự án Điện 1, Giám đốc Ban điều hành dự án.

Ông Đỗ Quang Khải

Xin ông cho biết, Ban Quản lý dự án Điện 1 (EVNPMB1) đã và đang triển khai những giải pháp nào để ứng phó bão số 3 trên công trường đường dây 500kV Lào Cai – Vĩnh Yên?

Ông Đỗ Quang Khải: Thực hiện chỉ đạo của Ban Chỉ huy PCTT & TKCN Tập đoàn Điện lực Việt Nam, EVNPMB1 đã chủ động theo dõi sát sao diễn biến cơn bão số 3 (WIPHA). Từ ngày 18/7, chúng tôi đã ban hành văn bản yêu cầu toàn bộ các nhà thầu và lực lượng thi công dự án triển khai ngay phương án ứng phó bão số 3.

Hiện nay, 100% cán bộ nhân viên của Ban Điều hành dự án đã được huy động, ứng trực tại công trường theo phương châm “4 tại chỗ”. Các phương án phòng chống thiên tai đã được kích hoạt, triển khai đồng loạt tại các vị trí trên công trường. Trong đó, các nhà thầu là lực lượng chủ chốt để triển khai các nhiệm vụ PCTT theo chỉ đạo của EVNPMB1.

Đối với các đơn vị tư vấn giám sát, EVNPMB1 cũng đã có yêu cầu rõ ràng: phải thường xuyên kiểm tra, đôn đốc nhà thầu triển khai nghiêm túc các biện pháp phòng chống thiên tai, đồng thời trực tiếp cử người ứng trực cùng lực lượng thi công để phối hợp ứng phó với bão.

Trong điều kiện dự án đường dây 500kV Lào Cai - Vĩnh Yên thi công trải dài trên địa hình đồi núi hiểm trở, việc đảm bảo an toàn tuyệt đối cho con người và thiết bị là điều đặc biệt quan trọng. Xin ông chia sẻ cụ thể hơn về các giải pháp đảm bảo an toàn trên công trường?

Ông Đỗ Quang Khải: An toàn luôn là ưu tiên số một. Chúng tôi đã chỉ đạo các nhà thầu quán triệt đầy đủ tới công nhân, lực lượng thi công về tinh thần chủ động, tuyệt đối không chủ quan trước bão số 3.

Đồng thời, nhà thầu phải bố trí đầy đủ lán trại, kho bãi, nơi tránh trú cho công nhân ở những vị trí an toàn, thuận tiện di chuyển. Tất cả các thiết bị thi công, các máy móc như máy xúc, máy ủi cũng được chuyển ra khỏi vùng đồi cao. Vật tư, thiết bị tại kho bãi được che đậy cẩn thận và có phương án di dời ra khỏi khu vực có nguy cơ sạt trượt, lũ quét.

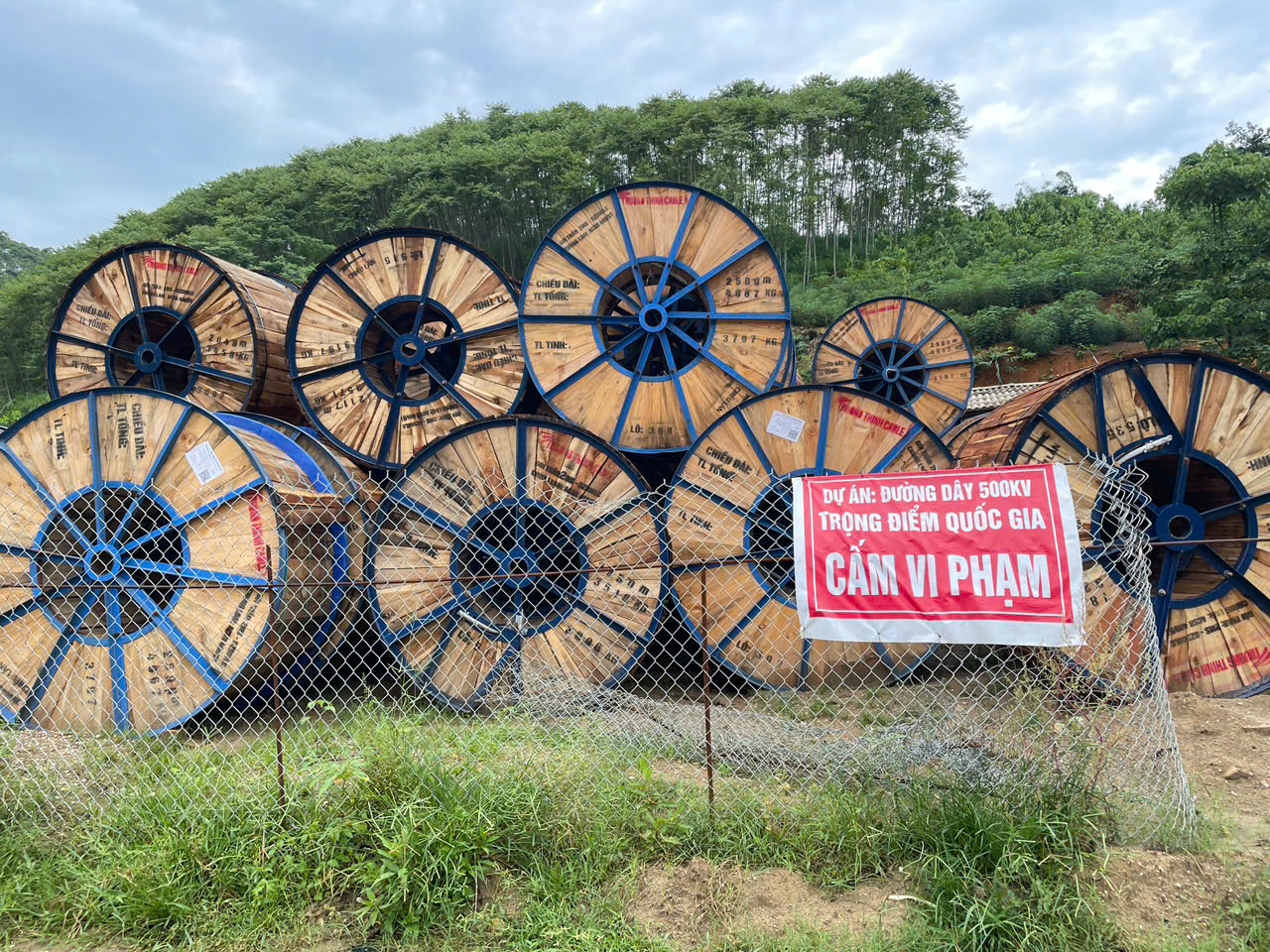

Vật tư gói thầu số 2 được tập kết về kho bãi (tỉnh Lào Cai) trong chiều ngày 20/7

Các lực lượng thi công được yêu cầu thực hiện nghiêm túc việc khơi thông dòng chảy, thoát nước tại các hố móng, tránh tình trạng đất đá trôi xuống khu dân cư, ruộng vườn, ao hồ hoặc làm tắc nghẽn hệ thống cấp thoát nước. Các nhà thầu đã cử lực lượng ứng trực 24/7 để bám sát diễn biến thời tiết, sẵn sàng ứng phó và xử lý các tình huống phát sinh do mưa bão gây ra.

Hiện nay, tiến độ dự án đang rất cấp bách, EVNPMB1 đã có những phương án nào nhằm hạn chế thấp nhất ảnh hưởng của bão số 3 đến công tác thi công, thưa ông?

Ông Đỗ Quang Khải: Chúng tôi xác định cơn bão này sẽ ảnh hưởng tới công tác thi công trên công trường từ 5 – 7 ngày, thậm chí có thể lâu hơn nếu hoàn lưu gây mưa lớn kéo dài. Khi đó, đường tạm trơn trượt, sẽ ảnh hưởng rất lớn đến công tác vận chuyển vật tư, thiết bị lên vị trí móng; cũng như gây khó khăn cho việc di chuyển của lực lượng thi công để triển khai dựng cột, kéo dây. Chúng tôi cũng không loại trừ trường hợp nếu xảy ra sạt trượt, có thể ảnh hưởng trực tiếp đến các vị trí hố móng.

Lường trước điều này, Ban QLDA đã yêu cầu các nhà thầu khẩn trương tranh thủ thời tiết thuận lợi trước khi bão về, tập trung mọi nguồn lực, tranh thủ thi công, “vượt nắng thắng mưa” đảm bảo hoàn thành công việc dự án theo tiến độ yêu cầu. Đặc biệt, các nhà thầu đã tăng cường nhân lực, phương tiện, tập kết cột, vật tư, thiết bị lên vị trí móng để chủ động thi công.

Chúng tôi cũng chỉ đạo nhà thầu sẵn sàng bố trí lực lượng, vật tư để kịp thời triển khai thi công ngay khi đảm bảo điều kiện an toàn, nhằm bù đắp tiến độ những ngày bị ảnh hưởng của bão. Toàn công trường quyết tâm giữ vững khí thế thi công, đảm bảo an toàn, tiến độ!

Xin cảm ơn ông!


Phạm Ngọc (thực hiện) 20/07/2025 - 18:50 (GMT+7)
Share

Thủy điện Trị An giảm lưu lượng xả tràn từ 14 giờ ngày 25/9/2026

Thủy điện Trị An giảm lưu lượng xả tràn từ 14 giờ ngày 25/9/2026

Theo Thông báo số 1984/TB-TĐTA ngày 25/9/2026, Công ty Thủy điện Trị An sẽ giảm lưu lượng nước xả qua đập tràn từ 14 giờ cùng ngày, phù hợp với diễn biến thủy văn của hồ chứa và khu vực hạ du.


EVNHCMC phát động phong trào thi đua thực hiện mục tiêu tăng trưởng bền vững “2 con số” giai đoạn 2026 - 2030

EVNHCMC phát động phong trào thi đua thực hiện mục tiêu tăng trưởng bền vững “2 con số” giai đoạn 2026 - 2030

Tổng công ty Điện lực TP. Hồ Chí Minh (EVNHCMC) triển khai phong trào thi đua “Quyết tâm thực hiện thắng lợi mục tiêu tăng trưởng bền vững "2 con số" giai đoạn 2026–2030”, nhằm tạo động lực để cán bộ công nhân viên, người lao động hoàn thành các mục tiêu sản xuất kinh doanh, đầu tư xây dựng và phát triển Tổng công ty trong giai đoạn mới.


EVNPMB1 tập trung gỡ khó, tăng tốc triển khai các dự án trọng điểm

EVNPMB1 tập trung gỡ khó, tăng tốc triển khai các dự án trọng điểm

Làm việc với Ban Quản lý dự án Điện 1 (EVNPMB1) ngày 24/9, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương yêu cầu EVNPMB1 chủ động rà soát kế hoạch điều chỉnh, tiếp tục tháo gỡ vướng mắc, đẩy nhanh công tác chuẩn bị đầu tư, triển khai các dự án và công tác quyết toán trong những tháng cuối năm 2026.



Hơn 5.500 đảng viên EVN tham gia Hội nghị quán triệt, triển khai Hội nghị Trung ương 3 khóa XIV và Kế hoạch hành động của Đảng ủy Bộ Tài chính

Hơn 5.500 đảng viên EVN tham gia Hội nghị quán triệt, triển khai Hội nghị Trung ương 3 khóa XIV và Kế hoạch hành động của Đảng ủy Bộ Tài chính

Sáng 25/9, Đảng uỷ Bộ Tài chính tổ chức Hội nghị quán triệt, triển khai Hội nghị Trung ương 3 khóa XIV và Kế hoạch hành động của Đảng ủy Bộ Tài chính bằng hình thức trực tiếp kết hợp trực tuyến. Đảng bộ EVN có 138 điểm cầu với hơn 5.500 đảng viên tham gia học tập, quán triệt.
