Tin vui từ dự án đường dây 500kV Lào Cai – Vĩnh Yên: Gói thầu đầu tiên hoàn thành toàn bộ công tác hố móng

08/06/2025 - 07:00 (GMT+7)

Ngày 7/6, gói thầu số 1 dự án đường dây 500kV Lào Cai – Vĩnh Yên (do liên danh Công ty CP Xây lắp và Dịch vụ Sông Đà – Công ty CP Tập đoàn PC1 – Công ty TNHH Chế tạo Cột thép Đông Anh thực hiện) đã chính thức hoàn thành công tác đào, đúc móng tại 51/51 vị trí. Đây là gói thầu đầu tiên trong toàn dự án đã “vượt ngàn chông gai”, cán mốc tiến độ quan trọng này.

Chia sẻ với www.evn.com.vn từ công trường dự án, ông Nguyễn Cao Ngọc – Phó Tổng giám đốc Công ty CP Xây lắp và Dịch vụ Sông Đà, đại diện liên danh nhà thầu cho biết, kết quả này có được từ sự nỗ lực không ngừng nghỉ trong suốt 3 tháng qua của liên danh nhà thầu, dưới sự chỉ đạo, quan tâm, đồng hành hỗ trợ trực tiếp từ lãnh đạo EVN và Ban Quản lý dự án Điện 1.

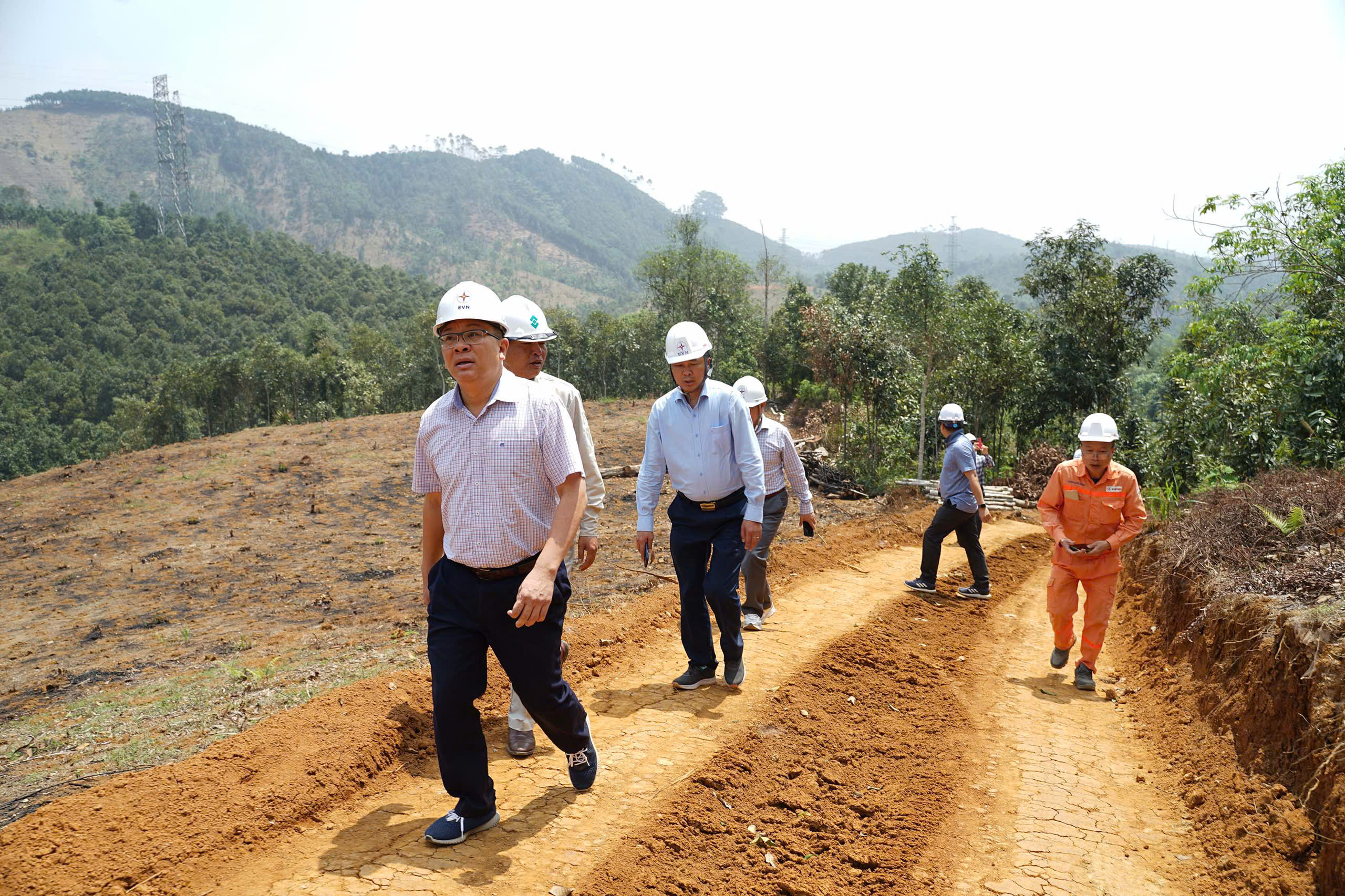

Lãnh đạo EVN, EVNPMB1 kiểm tra thi công gói thầu số 1

Gói thầu số 1 dự án gồm 51 vị trí cột, từ VT1 đến VT52, đi qua địa bàn các huyện Bảo Yên, Bảo Thắng tỉnh Lào Cai. Các vị trí trải dài qua các khu vực đồi dốc, đường hẹp, nhiều vị trí không thể tiếp cận bằng xe cơ giới. Thời tiết vùng núi Tây Bắc thường xuyên thay đổi đột ngột, khi mưa lớn sẽ gây trơn trượt, cản trở vận chuyển vật tư, thiết bị.

Nhận định rõ các khó khăn đó, liên danh nhà thầu quyết tâm mang tinh thần “mạch 3” vào thi công dự án đường dây 500kV Lào Cai – Vĩnh Yên. Ngay từ “vạch xuất phát” của dự án, các nhà thầu đã làm việc với khí thế “vượt nắng, thắng mưa”, “làm ngày không đủ, tranh thủ làm đêm”.

Ông Nguyễn Cao Ngọc nhấn mạnh: “Tuyệt đối không để “thời gian chết” – đó là phương châm làm việc của liên danh nhà thầu gói 1. Chúng tôi tận dụng từng giờ, từng phút khi thời tiết nắng ráo để đào móng, đổ bê tông, công việc gối nhau liên tục. Đặc biệt, do nhận định trước mùa mưa năm nay đến sớm, nên song song cùng việc đào hố móng, chúng tôi đã tập kết thiết bị và vật tư lên các vị trí từ rất sớm. Do vậy, khi trời chuyển mưa, không thể vận chuyển nữa thì chúng tôi cũng đã có đủ vật tư, thiết bị để triển khai thi công tại các vị trí móng”.

Liên danh nhà thầu đã chủ động xây dựng phương án thi công đa lớp, tổ chức các mũi thi công độc lập khác nhau. Công nhân được bố trí ăn nghỉ ngay gần công trường, rút ngắn tối đa thời gian di chuyển.

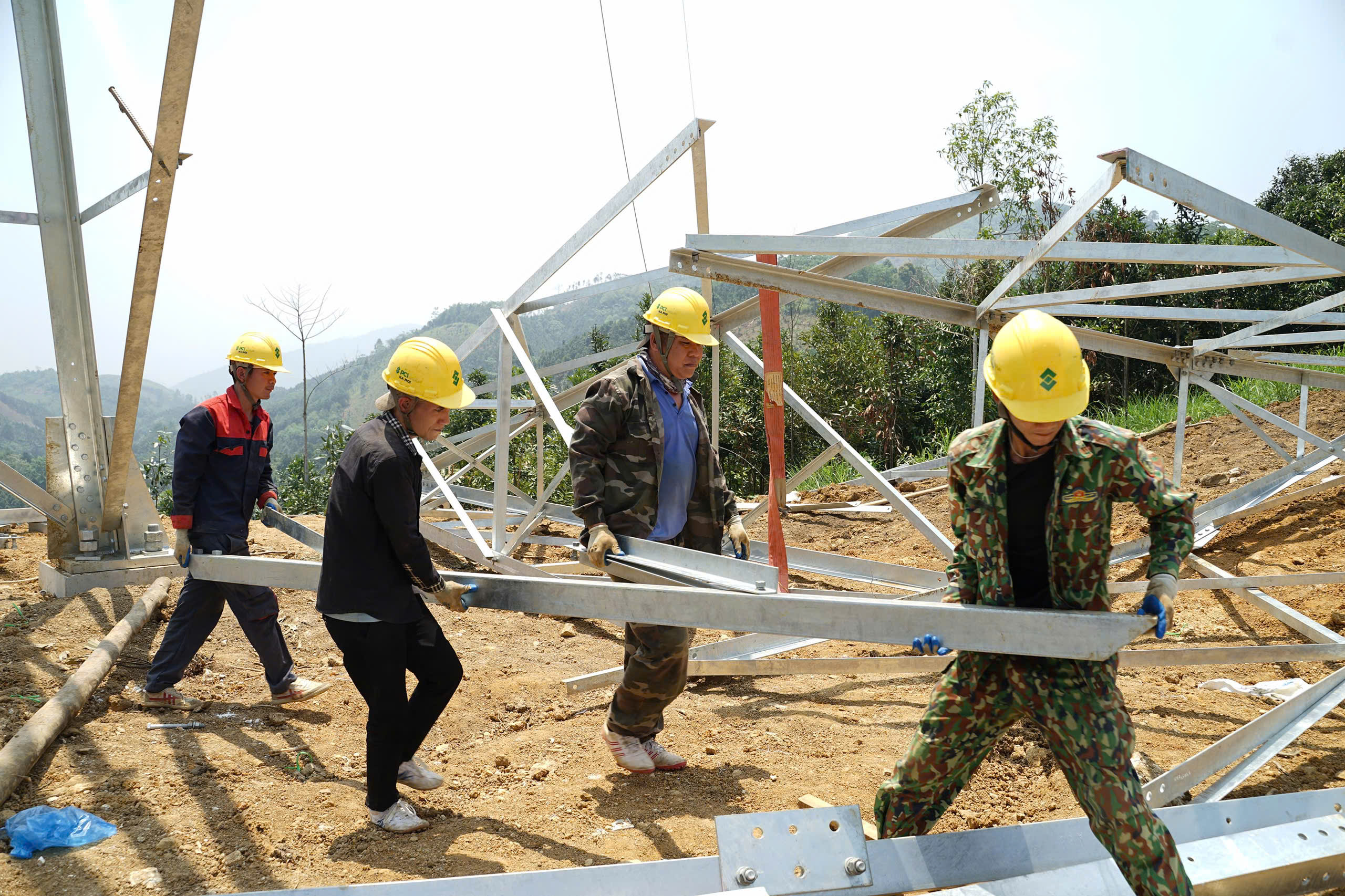

Thực tế, không chỉ đi đầu trong công tác thi công hố móng, mà liên danh nhà thầu gói 1 cũng đã tiên phong dựng những cột đầu tiên trên công trường toàn tuyến đường dây 500kV tại các vị trí VT42, VT28…

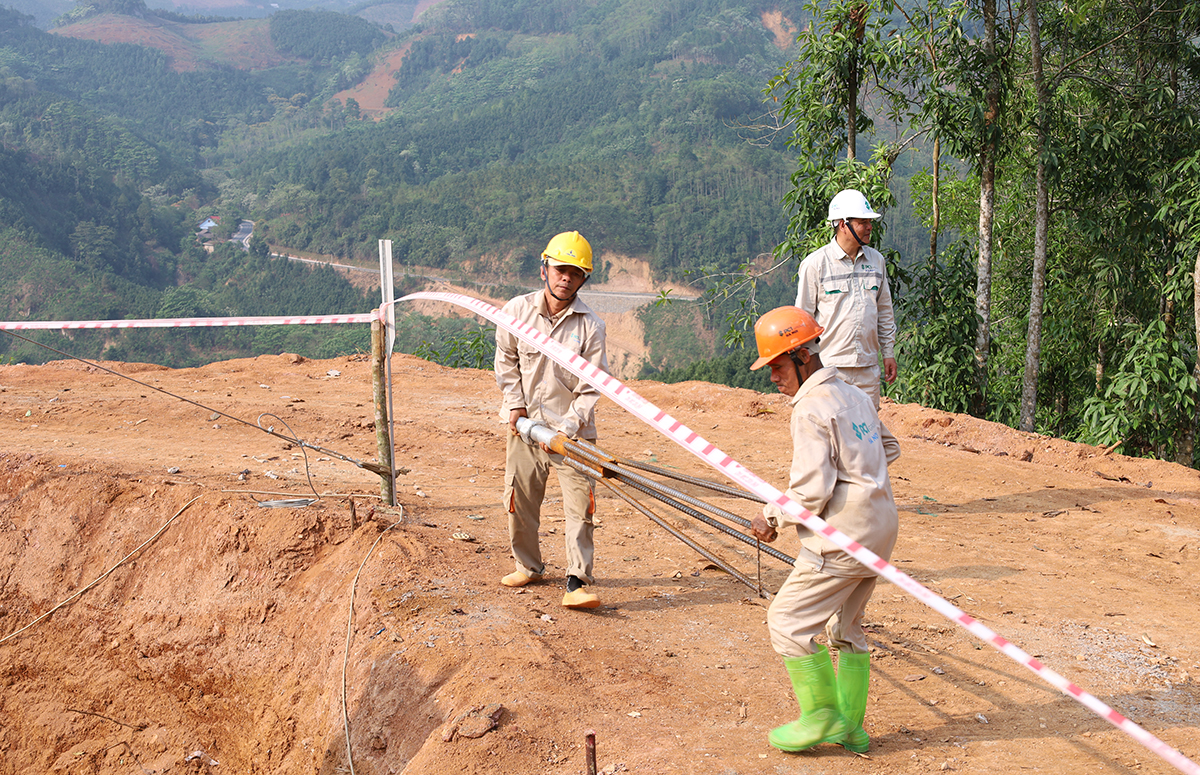

Công nhân thi công tại vị trí VT51 thuộc gói thầu số 1

Vui mừng khi đã hoàn thành cột mốc công tác hố móng quan trọng, tuy nhiên, liên danh nhà thầu gói 1 ý thức được, còn rất nhiều công việc phía trước. “Chúng tôi vẫn đang duy trì guồng làm việc với áp lực cao, không ngơi nghỉ để triển khai các phần việc như dựng cột, kéo dây. Chúng tôi quyết tâm cao nhất để cùng chủ đầu tư đưa dự án về đích” – ông Nguyễn Cao Ngọc cho hay.

Theo ông Đỗ Quang Khải – Phó Giám đốc Ban Quản lý Dự án Điện 1 (EVNPMB1), gói thầu số 1 nằm trong nhóm 10 gói thầu hỗn hợp thuộc dự án đường dây 500kV Lào Cai – Vĩnh Yên. Gói thầu này chính thức triển khai từ ngày 10/3/2025. Sau chưa đầy 3 tháng, toàn bộ công tác đào, đúc móng của gói này đã được hoàn tất.

“Chúng tôi đánh giá cao sự chủ động, linh hoạt và tinh thần quyết tâm của liên danh nhà thầu gói 1. Ngay từ những ngày đầu, họ đã triển khai thi công cả ngày và đêm, không nghỉ ngày Lễ. Do đó, các nhà thầu này đã tận dụng tốt toàn bộ thời gian trong các tháng 3, tháng 4 -  “thời điểm vàng” trước mùa mưa để triển khai công việc”, ông Đỗ Quang Khải nhận định.

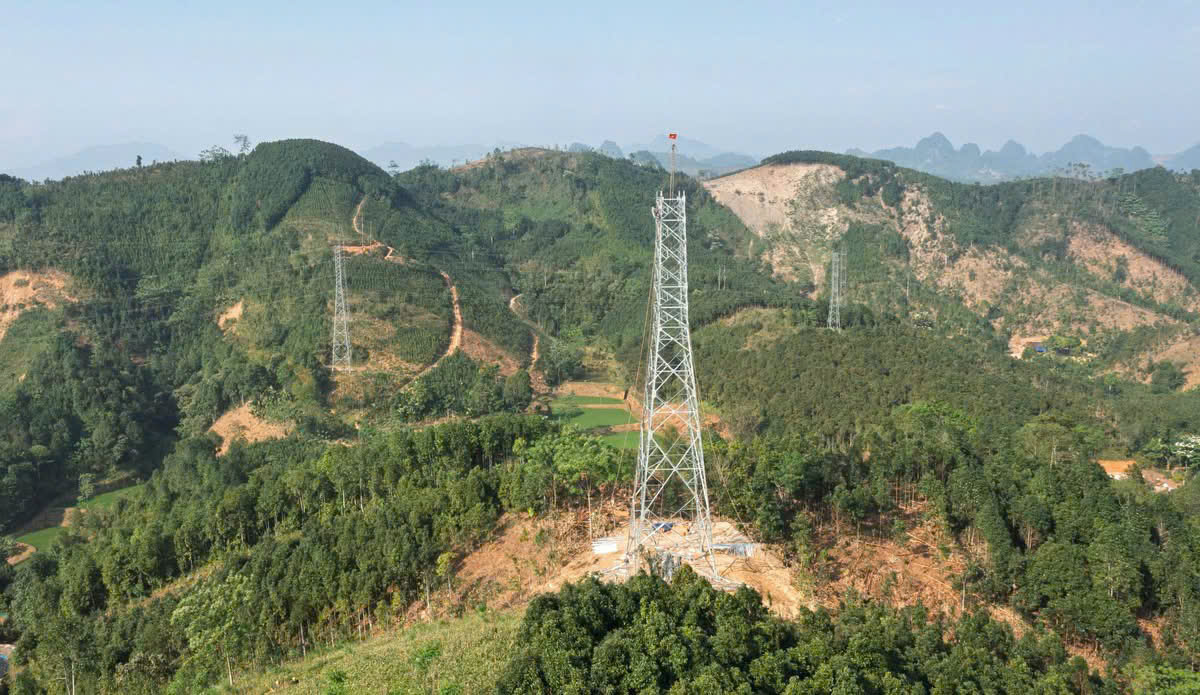

VT42 (huyện Bảo Yên) là một trong những cột đầu tiên được dựng trên toàn tuyến đường dây 500kV Lào Cai – Vĩnh Yên, ngay từ giữa tháng 4.

Theo đánh giá từ lãnh đạo EVNPMB1, liên danh nhà thầu gói 1 đã duy trì được nhịp độ thi công khẩn trương và “đều tay” tại tất cả 51 vị trí. Sự bứt tốc của gói thầu số 1 đã tạo nên hiệu ứng tích cực trong khí thế thi công toàn dự án. “Chúng tôi coi đây là điển hình trong thi công để chia sẻ kinh nghiệm với các nhà thầu khác”, ông Đỗ Quang Khải nhấn mạnh.

EVNPMB1 kỳ vọng, với tiến độ và kinh nghiệm thi công đã tích lũy, liên danh nhà thầu gói thầu số 1 sẽ không chỉ hoàn thành tốt phần việc của mình mà còn có thể tham gia hỗ trợ các gói thầu khác trong giai đoạn thi công dựng cột, kéo dây tiếp theo, tạo nên sức bật chung cho toàn dự án.

Dự án đường dây 500kV Lào Cai – Vĩnh Yên có 468 vị trí, đi qua địa phận 4 tỉnh gồm Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc, với điểm đầu là trạm 500kV Lào Cai, điểm cuối là trạm 500kV Vĩnh Yên. Dự án có tổng mức đầu tư hơn 7.410 tỷ đồng.

Sau khi đưa vào vận hành, đường dây 500kV có khả năng truyền tải công suất từ các nhà máy thủy điện ở khu vực Tây Bắc và các tỉnh lân cận lên lưới điện quốc gia và tăng khả năng nhập khẩu điện. Đồng thời tạo ra mối liên kết mạnh giữa các khu vực trong hệ thống điện; nâng cao khả năng vận hành an toàn và ổn định cho hệ thống điện quốc gia; giảm tổn thất điện năng trong lưới truyền tải; tăng hiệu quả sản xuất kinh doanh điện của EVN.

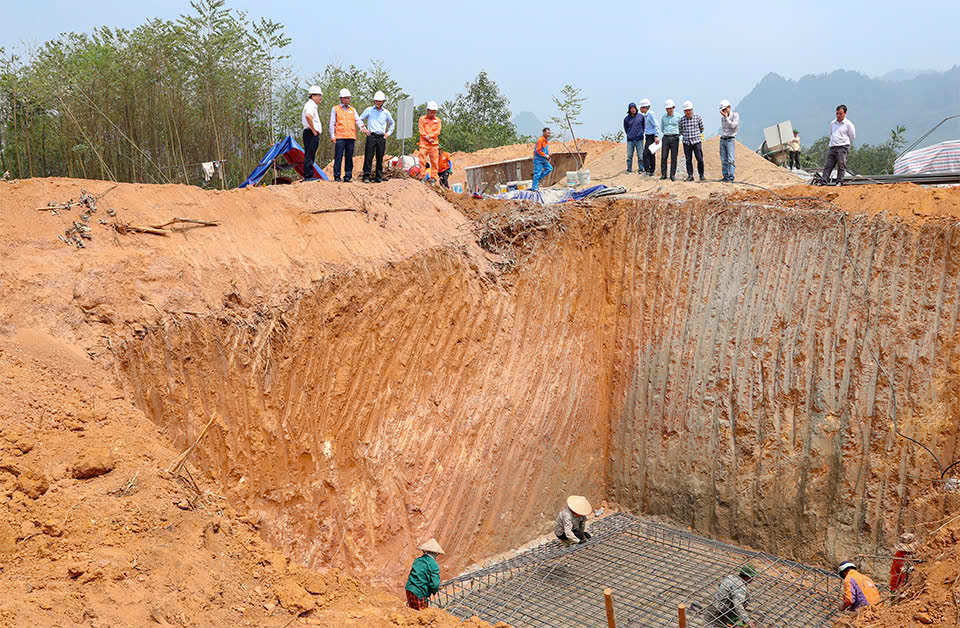

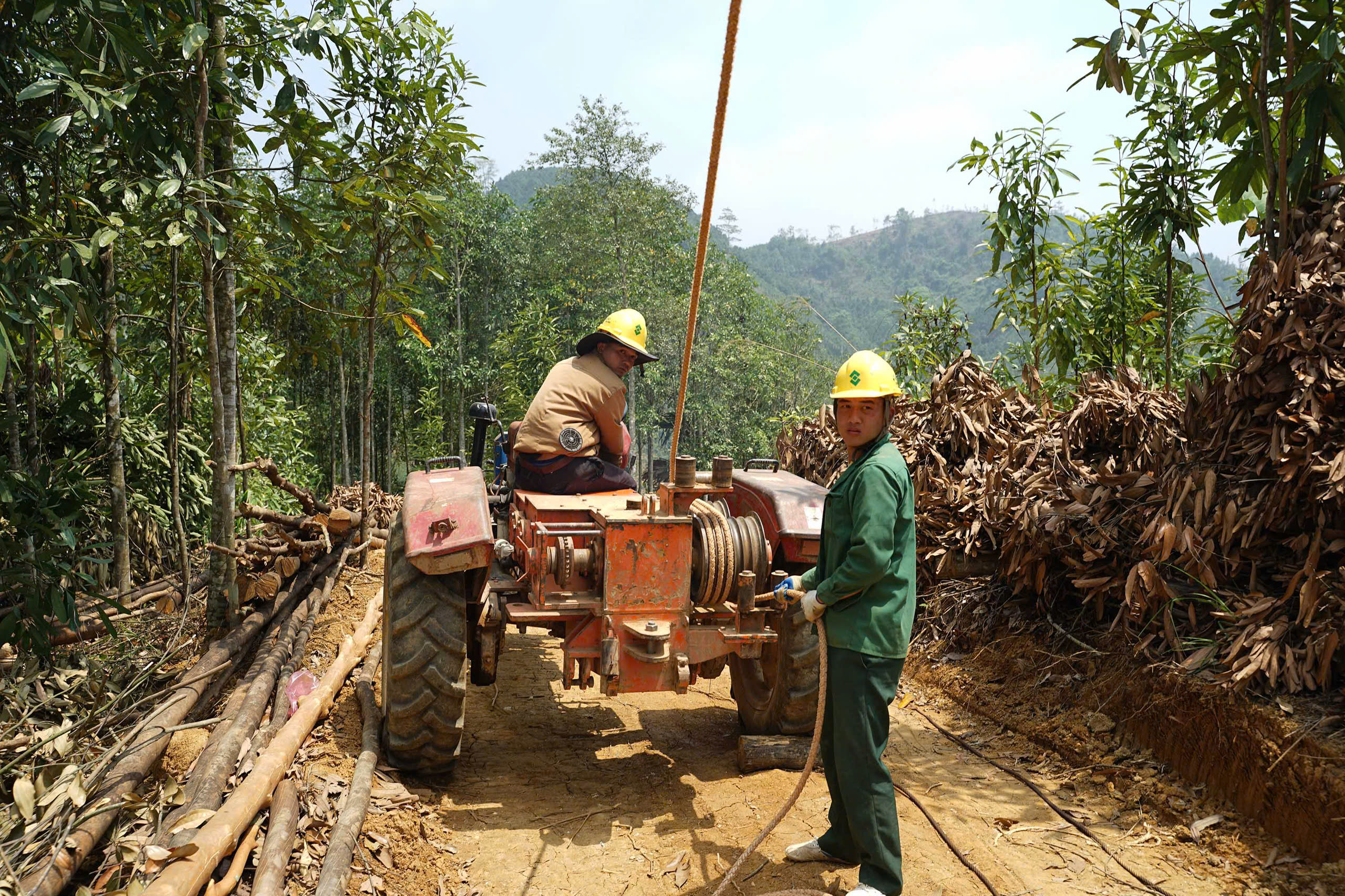

Một số hình ảnh thi công gói thầu số 1:

  • Xem thêm thông tin về dự án đường dây 500kV Lào Cai - Vĩnh Yên tại đây


Bài: Phạm Ngọc - Ảnh: EVNEIC 08/06/2025 - 07:00 (GMT+7)
Share

Bố trí gần 5.500 ca trực bảo đảm điện dịp lễ tại Hà Nội

Bố trí gần 5.500 ca trực bảo đảm điện dịp lễ tại Hà Nội

Trong dịp nghỉ lễ 30/4 - 1/5 năm nay, Tổng công ty Điện lực TP Hà Nội (EVNHANOI) bố trí lực lượng trực vận hành, sửa chữa điện 24/24h với gần 5.500 ca trực. Thời gian thực hiện đảm bảo điện từ 0h00 ngày 29/4 đến hết 24h00 ngày 02/5/2026.


Sẵn sàng các phương án đảm bảo cung ứng điện dịp nghỉ lễ 30/4 và 1/5

Sẵn sàng các phương án đảm bảo cung ứng điện dịp nghỉ lễ 30/4 và 1/5

Trong dịp 30/4 - 1/5 năm nay, Tập đoàn Điện lực Việt Nam (EVN) đã và đang phối hợp chặt chẽ với Công ty Vận hành hệ thống điện và Thị trường điện Quốc gia (NSMO), các đơn vị liên quan triển khai đồng bộ các phương án vận hành hệ thống điện, bảo đảm cung cấp điện an toàn, ổn định trên phạm vi toàn quốc.


Tháng Nhân đạo 2026: EVN đóng góp nguồn lực, chung tay chăm lo cho cộng đồng

Tháng Nhân đạo 2026: EVN đóng góp nguồn lực, chung tay chăm lo cho cộng đồng

Tại Lễ phát động Tháng Nhân đạo cấp quốc gia năm 2026 được tổ chức vào sáng 29/4, Phó Tổng giám đốc EVN Nguyễn Đình Phước đại diện trao biểu trưng ủng hộ của Tập đoàn, đóng góp nguồn lực để chung tay chăm lo cho cộng đồng.


Tháng Nhân đạo 2026: EVN đóng góp nguồn lực, chung tay chăm lo cho cộng đồng

Tháng Nhân đạo 2026: EVN đóng góp nguồn lực, chung tay chăm lo cho cộng đồng

Tại Lễ phát động Tháng Nhân đạo cấp quốc gia năm 2026 được tổ chức vào sáng 29/4, Phó Tổng giám đốc EVN Nguyễn Đình Phước đại diện trao biểu trưng ủng hộ của Tập đoàn, đóng góp nguồn lực để chung tay chăm lo cho cộng đồng.


Kỷ niệm 51 năm Ngày Giải phóng miền Nam, thống nhất đất nước: Những ngày đầu tiếp quản ngành Điện tại miền Nam

Kỷ niệm 51 năm Ngày Giải phóng miền Nam, thống nhất đất nước: Những ngày đầu tiếp quản ngành Điện tại miền Nam

Ngay sau Đại thắng mùa Xuân 1975 giải phóng hoàn toàn miền Nam, thống nhất đất nước, 7 giờ sáng ngày 1/5/1975, Tiểu ban quân quản Sài Gòn - Gia Định do đồng chí Lê Thành Phụng - Phó Tiểu ban dẫn đầu có mặt tại số nhà 72 Hai Bà Trưng, chỉ huy quân quản toàn bộ và nguyên vẹn cơ sở vật chất kỹ thuật của Công ty Điện lực Việt Nam (CĐV).
