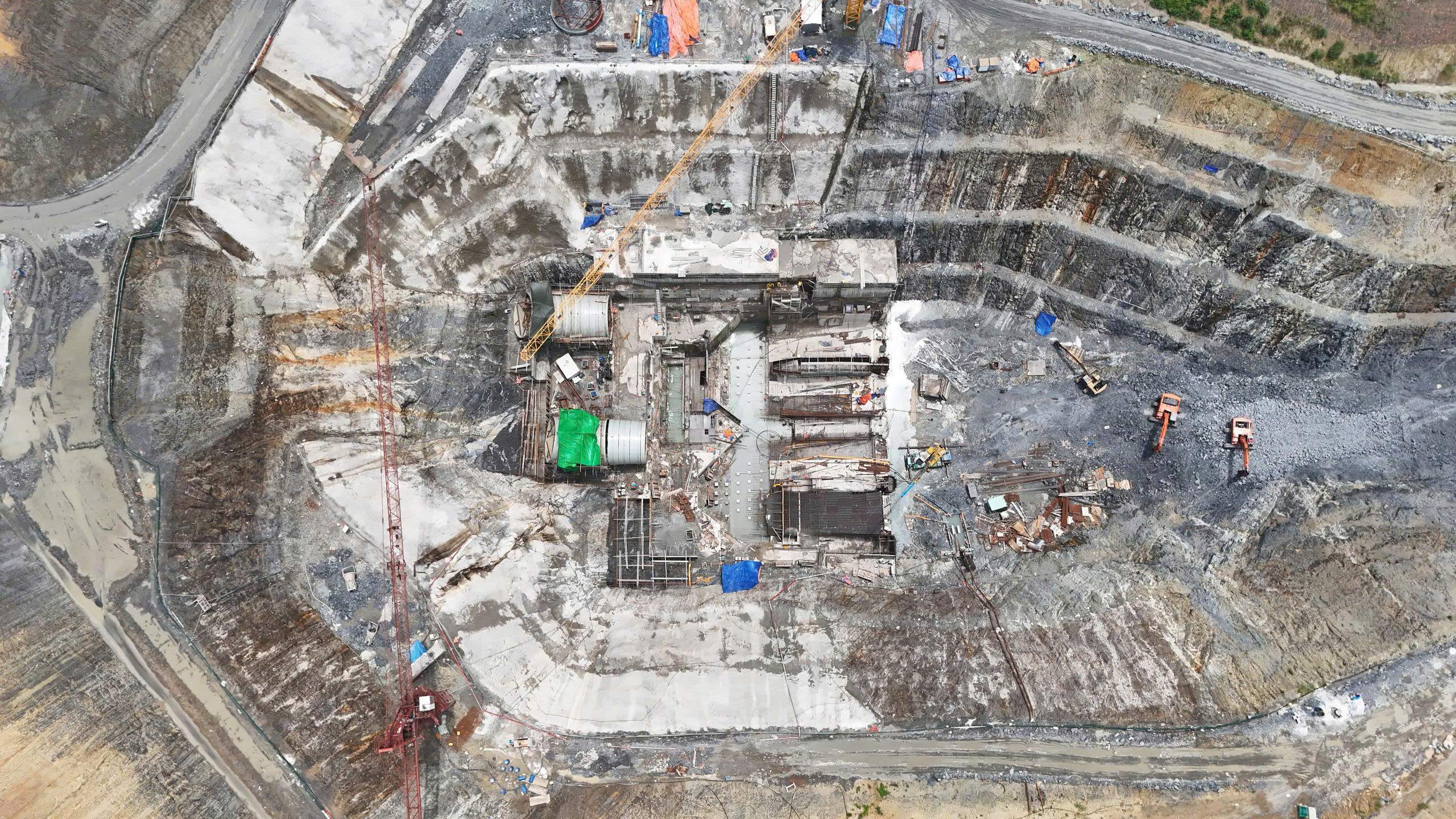

Thi công hố móng nhà máy nhìn từ trên cao
Trong chương trình giao ban công trường quý III/2026, đoàn công tác EVN đã kiểm tra hiện trường Dự án Nhà máy Thủy điện Trị An mở rộng. Sau đó, Phó Tổng giám đốc EVN Phạm Hồng Phương cùng đoàn công tác đã làm việc với EVNPMB3, các đơn vị tư vấn giám sát, tư vấn thiết kế và các nhà thầu thi công Dự án Nhà máy thủy điện Trị An mở rộng, tại phường Trị An, TP. Đồng Nai.
Theo EVNPMB3, trong quý III/2026, các nhà thầu đã nỗ lực tổ chức thi công và đạt được một số kết quả quan trọng như: hoàn thành thi công bê tông bản đáy hạng mục cửa nhận nước, bê tông bản đáy 3 block (khối) số 1, số 2 và số 3, mố néo số 2 và mố đỡ đường ống áp lực, bê tông giai đoạn 1 nhà máy phục vụ lắp đặt côn khuỷu ống hút.
Cụ thể, đối với hạng mục kênh dẫn vào (có nhiệm vụ dẫn dòng nước từ hồ chứa hoặc cửa lấy nước đến tuabin), đơn vị thi công đã đào 186.013/347.555 m³ đất đá, đạt 53,5% khối lượng hợp đồng.

Giám đốc EVNPMB3 Phạm Thanh Hoài báo cáo tại buổi làm việc
Công tác bê tông hạng mục cửa nhận nước đạt 4.883 m³, lũy kế đạt 19,3% khối lượng hợp đồng; hoàn thành khoan phụt màng chống thấm (giúp bịt kín các khe nứt, lỗ rỗng trong nền đất đá tự nhiên dưới chân công trình, tránh nước rò rỉ gây thất thoát lưu lượng) tại 2 block B và C ngày 30/9/2026 và bàn giao cho Lilama 10 lắp đặt ống thép đường ống áp lực.
Hạng mục đường ống áp lực đã hoàn thành toàn bộ khối lượng đào đất, đá 581.083 m³; khối lượng bê tông hạng mục nhà máy trong quý đạt 15.247 m³, tương đương 19,3% khối lượng hợp đồng; hạng mục kênh xả đã đào 870.272 m³, đạt 73,3% khối lượng hợp đồng.
Đến hết quý III, khối lượng đào đất, đá đạt 2,79 triệu m³, tương đương 85,2% khối lượng hợp đồng; khối lượng bê tông đạt 28.712 m³, tương đương 20,1% khối lượng hợp đồng.

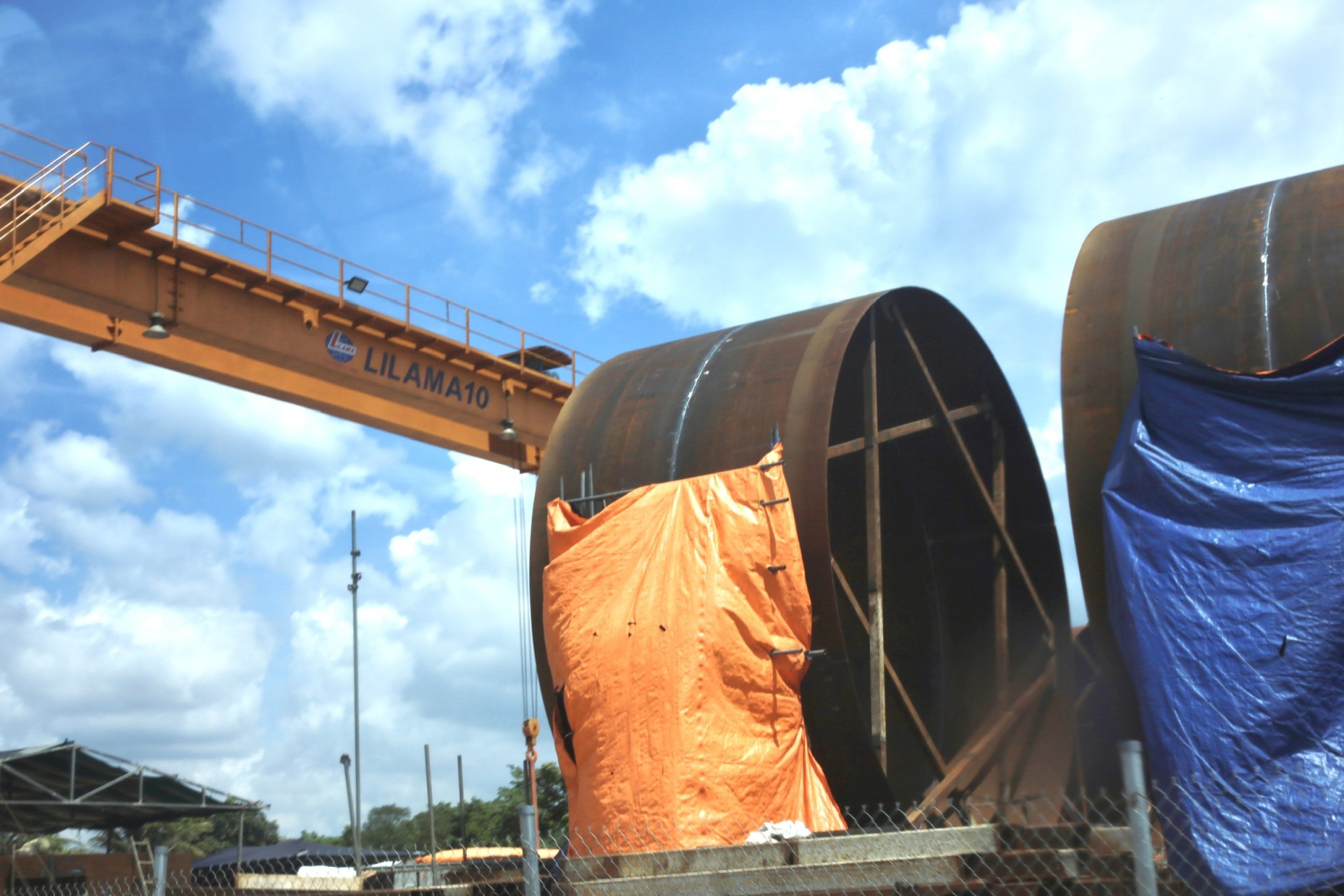

Các đoạn đường ống áp lực bằng thép có độ dày lớn đang được nhà thầu Lilama 10 chế tạo (ảnh trái) và đã hoàn thiện (ảnh phải), được phủ lớp sơn chống ăn mòn để bảo vệ ống trước tác động của môi trường và dòng chảy, chịu được áp lực nước cực cao, sẵn sàng cho công tác lắp đặt
Song song với các hạng mục chính, hạ tầng phục vụ thi công tiếp tục được hoàn thiện. Các nhà thầu đã hoàn thành lán trại, hai khu phụ trợ, hệ thống cấp điện, cấp nước thi công và camera giám sát. Bốn trạm trộn bê tông và hai trạm thí nghiệm hiện trường đã được đưa vào sử dụng, phục vụ thi công và kiểm soát chất lượng công trình.
Về bồi thường, giải phóng mặt bằng, dự án đã hoàn thành chuyển mục đích sử dụng rừng, bố trí tái định cư cho 24/24 trường hợp và bàn giao toàn bộ 92,09 ha/192 thửa đất. Tuy nhiên, còn 4 trường hợp với 6 thửa đất, diện tích 2,1 ha chưa nhận tiền bồi thường, hỗ trợ; 13,82 ha/15 thửa chưa được xác nhận đất sạch để hoàn tất thủ tục thuê đất. EVNPMB3 đã kiến nghị UBND TP. Đồng Nai chỉ đạo các đơn vị liên quan sớm xử lý các tồn tại này và bổ sung xác nhận đất sạch để hoàn tất thủ tục thuê phần diện tích còn lại.

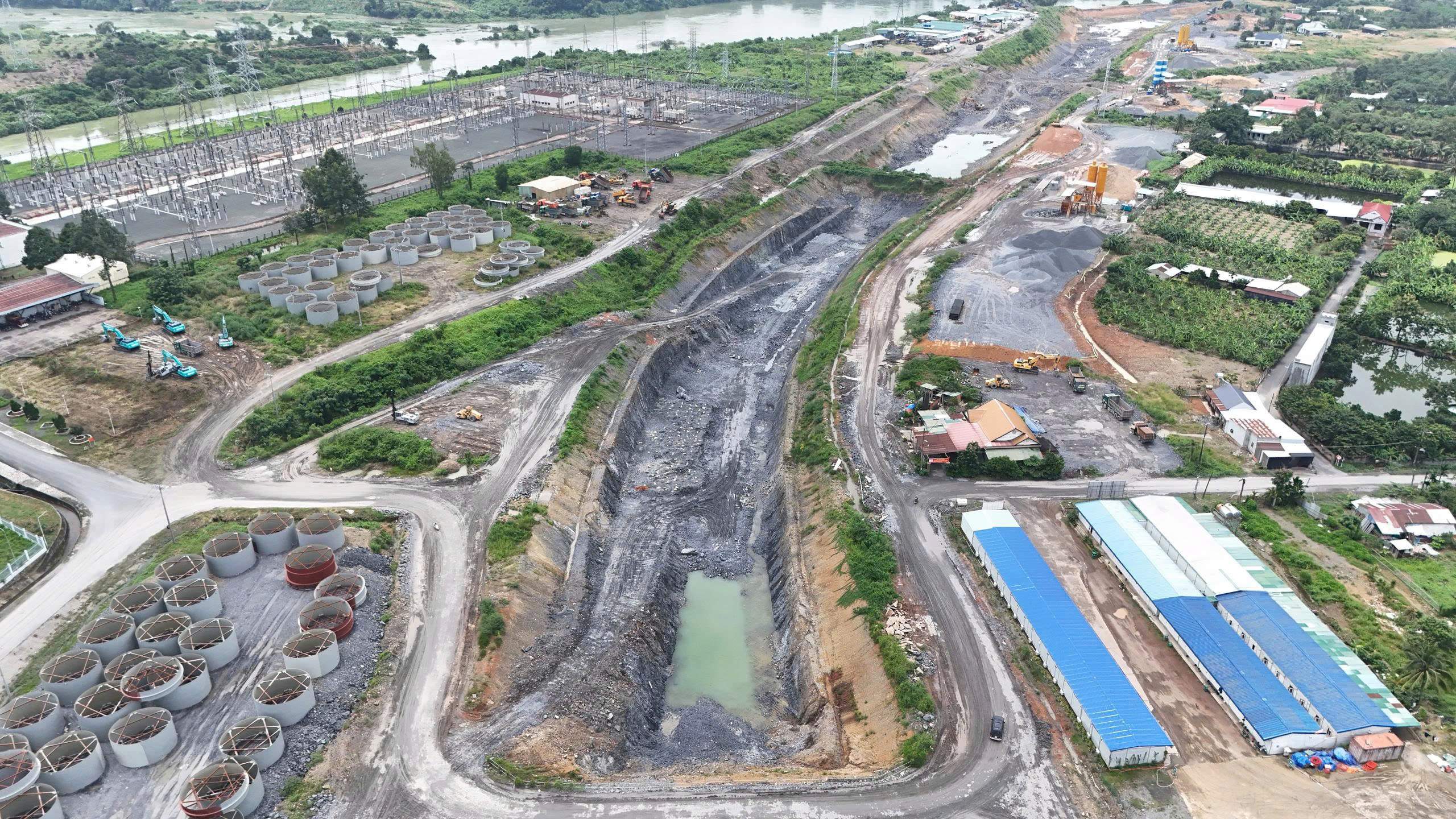

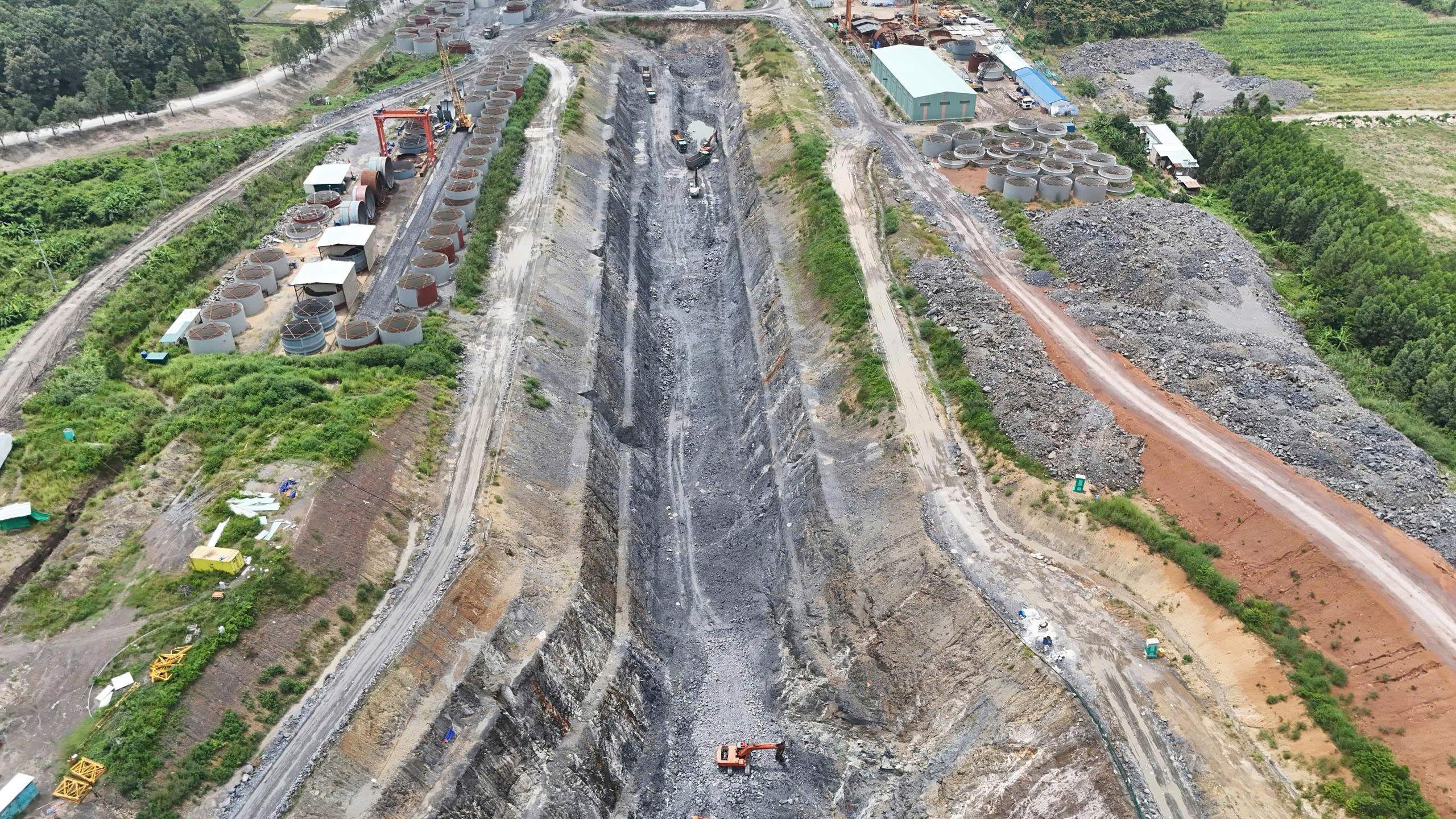

Khu vực thi công kênh xả
Riêng đối với hạng mục cầu Hiếu Liêm phục vụ nhu cầu vận chuyển vật liệu, thiết bị và đi lại cho người dân địa phương, UBND phường Trị An đã hoàn thành vận động hộ dân còn lại bàn giao mặt bằng cho nhà thầu thi công. Về phần xây dựng, nhà thầu đã cơ bản hoàn thành đắp đường dẫn và bê tông mặt cầu. Hiện nhà thầu đang tiếp tục hoàn thiện đường dẫn ở mố cầu còn lại, kết cấu áo đường (phần trên cùng của đường), khe co giãn và thảm nhựa mặt cầu, phấn đấu đủ điều kiện kiểm định, thử tải và nghiệm thu đưa vào sử dụng trước ngày 10/10/2026.
Phát biểu kết luận buổi làm việc, Phó Tổng giám đốc EVN Phạm Hồng Phương đánh giá tình hình thi công quý III của toàn công trường đã có những tín hiệu khởi sắc so với các quý trước. Mặc dù gặp rất nhiều khó khăn có tính dây chuyền liên quan đến việc chậm trễ trong bàn giao mặt bằng thi công cho EVNPMB3 và các nhà thầu, cùng điều kiện thời tiết rất bất lợi suốt mấy tháng qua, các đơn vị thi công đã phấn đấu hoàn thành đạt khoảng 80% kế hoạch.
Phó Tổng giám đốc EVN giao EVNPMB3 tiếp tục xúc tiến các giải pháp đảm bảo nguồn cung nguyên vật liệu; kiểm soát công tác thiết kế theo tần suất định kỳ hàng tuần và chặt chẽ hơn nữa, đặc biệt là thiết kế về công nghệ và bản vẽ thi công; yêu cầu đơn vị tư vấn tiếp thu toàn bộ ý kiến, đề xuất của nhà thầu để cung cấp thiết kế kịp thời, đảm bảo tiến độ dự án trong điều kiện địa chất phức tạp. Cùng đó, yêu cầu các đơn vị bao gồm cả Chủ đầu tư, Ban quản lý dự án và tư vấn thiết kế phải cung cấp mọi điều kiện cần để nhà thầu tập trung cao độ vào thi công, bám sát tiến độ theo kế hoạch hơn nữa.

Phó Tổng giám đốc EVN Phạm Hồng Phương phát biểu chỉ đạo
Đối với tiến độ cung cấp các thiết bị công nghệ, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu EVNPMB3 kiểm soát chặt chẽ tiến độ của nhà thầu, cũng như đảm bảo các thủ tục liên quan phải song hành cùng tình hình thực tế để đảm bảo tính tuân thủ về mặt pháp lý.
Về phía Công ty Thủy điện Ialy, lãnh đạo EVN yêu cầu đơn vị này bố trí lực lượng tư vấn giám sát đầy đủ, thường xuyên nhằm hỗ trợ nhà thầu lắp đặt thiết bị, đảm bảo mục tiêu trong quý IV hoàn thành công tác lắp đặt.
Để đảm bảo tiến độ tổng thể, Phó Tổng giám đốc EVN yêu cầu EVNPMB3 cùng nhà thầu lập tiến độ chi tiết theo tháng và theo tuần dựa trên tiến độ quý được thống nhất với Chủ đầu tư, lấy đó làm cơ sở để có các phương pháp điều hành phù hợp, đảm bảo tính thống nhất chặt chẽ trên toàn công trường, làm tiền đề cho năm 2027.
Đối với các nhà thầu, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu tăng cường công tác tổ chức mua sắm, tập kết vật tư, nhiên liệu tại công trường; tiếp tục bổ sung nhân lực, thiết bị đầy đủ phục vụ nhu cầu thi công; đảm bảo thi công 2 ca đến 23h00 hàng ngày đối với công tác bê tông nhà máy... Mục tiêu phấn đấu đạt và vượt khối lượng theo hợp đồng, hướng tới hoàn thành kế hoạch năm và đặc biệt là phong trào thi đua liên kết hoàn thành tiến độ Dự án Nhà máy Thủy điện Trị An mở rộng năm 2026 do Tổng Liên đoàn Lao động Việt Nam phát động.
|
Một số mục tiêu thi công quý IV/2026 dự án Thủy điện Trị An mở rộng:
- Hoàn thành bê tông gia cố mái kênh dẫn vào, cửa nhận nước, đường ống áp lực, nhà máy trước ngày 31/10/2026
- Hoàn thành bê tông kết cấu tường, trụ pin cửa nhận nước đến cao độ +50m
- Hoàn thành lắp ống khuỷu và côn ống hút tổ máy 1 trước 23/11/2026; tổ máy 2 trước 08/12/2026
- Khối lượng đào đất đá khoảng 400.227 m3, bê tông 48.354 m3, lắp đặt thiết bị 2.103 tấn.
|
