Quyết tâm đóng điện đường dây 220kV Than Uyên – Lào Cai trong tháng 9/2026

03/07/2026 - 08:34 (GMT+7)

Ngày 2/7, tại Lào Cai, Quyền Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Hoàng Xuân Khôi chủ trì cuộc họp kiểm điểm tiến độ Dự án đường dây 220kV Than Uyên – Lào Cai, yêu cầu các đơn vị tập trung cao độ nguồn lực, phối hợp tháo gỡ các vướng mắc về mặt bằng và thi công, quyết tâm đưa công trình đóng điện trong tháng 9/2026.

Tháo gỡ các điểm nghẽn về mặt bằng, thi công

Dự án đường dây 220kV Than Uyên – Lào Cai do EVNNPT làm chủ đầu tư với quy mô xây dựng mới đường dây 220kV hai mạch từ Trạm biến áp 220kV Than Uyên (Lai Châu) đến Trạm biến áp 500kV Lào Cai, chiều dài gần 75km với 160 vị trí cột. Trong quá trình triển khai, tuyến được điều chỉnh bổ sung thêm 4 khoảng cột theo yêu cầu của tỉnh Lào Cai.

Tuyến đi qua xã Mường Than (tỉnh Lai Châu) và 9 xã của tỉnh Lào Cai gồm Nậm Xé, Minh Lương, Dương Quỳ, Văn Bàn, Nậm Chày, Võ Lao, Tằng Loỏng, Bảo Thắng và Xuân Quang. Khi hoàn thành, dự án sẽ tăng cường năng lực truyền tải, giải tỏa công suất các nhà máy thủy điện khu vực Lai Châu, Lào Cai, bổ sung nguồn điện cho hệ thống điện quốc gia, góp phần bảo đảm cung cấp điện an toàn, ổn định, giảm tổn thất điện năng và tạo động lực phát triển kinh tế - xã hội địa phương.

Báo cáo tại cuộc họp, ông Vũ Tất Thành – Phó Giám đốc Ban Quản lý dự án các công trình điện miền Bắc (NPMB) cho biết đến nay các địa phương đã bàn giao mặt bằng 110/160 vị trí móng, còn 50 vị trí chưa được bàn giao. Trong số này, 34 vị trí thuộc đoạn tuyến điều chỉnh đã hoàn thành trích lục bản đồ, xác định chủ sử dụng đất và đang kiểm đếm, phấn đấu hoàn thành bồi thường, bàn giao mặt bằng trong đầu tháng 8/2026. Đối với 16 vị trí còn lại, các địa phương đang tập trung giải quyết các vướng mắc liên quan đến thủ tục đất rừng, tận thu lâm sản, phê duyệt phương án bồi thường và tranh chấp đất đai.

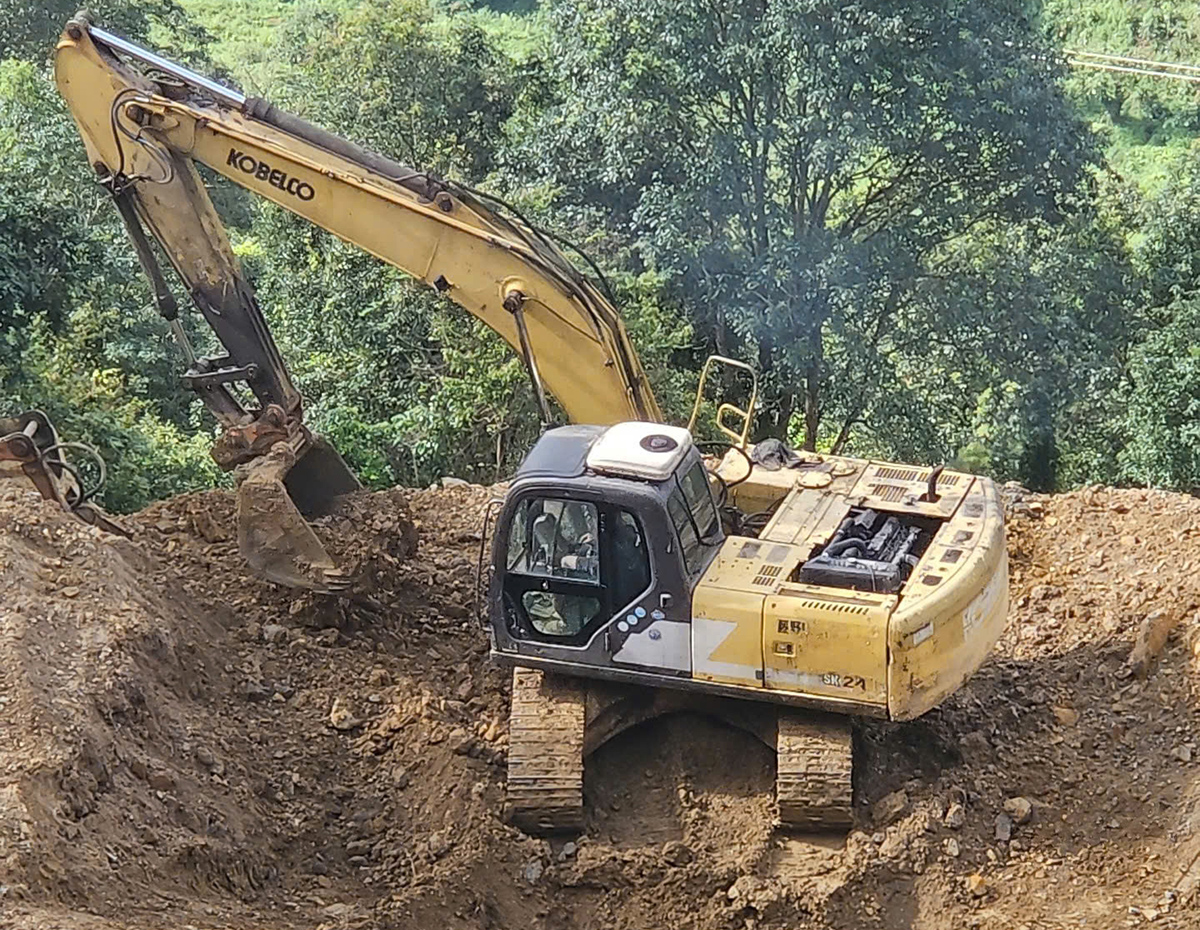

Thi công móng Dự án đường dây 220kV Than Uyên – Lào Cai. Ảnh: Lê Linh

Đối với hành lang tuyến, hiện mới bàn giao được 34/84 khoảng néo; 50 khoảng néo còn lại đang được các địa phương triển khai kiểm đếm, lập và phê duyệt phương án bồi thường để phục vụ thi công.

Về thi công, các nhà thầu đã hoàn thành 96 vị trí móng, đang thi công 13 vị trí; dựng xong cột tại 89 vị trí và đang dựng 3 vị trí; hoàn thành kéo dây 13 khoảng néo, đồng thời triển khai thi công tại 2 khoảng néo khác.

Theo NPMB, ngoài khó khăn về công tác giải phóng mặt bằng, dự án còn chịu ảnh hưởng bởi địa chất phức tạp, nhiều vị trí có nền đá cứng, khối lượng đào đắp lớn, xuất hiện sạt lở taluy tại một số vị trí. Bên cạnh đó, thời tiết mưa kéo dài trong thời gian qua cũng ảnh hưởng đáng kể đến tiến độ thi công.

Đại diện các nhà thầu cho biết địa hình hiểm trở, nhiều vị trí cột nằm trên núi cao, việc vận chuyển vật tư, thiết bị gặp nhiều khó khăn. Tuy nhiên, các đơn vị cam kết tiếp tục huy động tối đa nhân lực, phương tiện, tổ chức tăng ca, tăng mũi thi công để bù tiến độ, bảo đảm chất lượng công trình và an toàn lao động; đồng thời mong muốn tiếp tục nhận được sự hỗ trợ của EVNNPT, NPMB và chính quyền địa phương trong công tác giải phóng mặt bằng.

Huy động tối đa nguồn lực

Sau khi kiểm tra hiện trường và nghe báo cáo tiến độ, Quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi nhấn mạnh đây là dự án truyền tải điện trọng điểm, có ý nghĩa quan trọng trong việc giải tỏa công suất các nguồn thủy điện khu vực Tây Bắc, nâng cao khả năng cung cấp điện cho hệ thống điện quốc gia, đồng thời góp phần thúc đẩy phát triển kinh tế - xã hội và tăng nguồn thu ngân sách cho các địa phương.

Theo ông Hoàng Xuân Khôi, các đơn vị tham gia phải xác định mục tiêu hoàn thành công trình trong thời gian sớm nhất, lấy mốc đóng điện ngày 30/9/2026 làm mục tiêu xuyên suốt để điều hành toàn bộ tiến độ.

Quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi chủ trì cuộc họp rà soát tiến độ dự án. Ảnh: Lê Linh

Đối với NPMB, Quyền Tổng giám đốc EVNNPT yêu cầu tiếp tục phối hợp chặt chẽ với chính quyền địa phương và các nhà thầu, đẩy mạnh tuyên truyền, vận động người dân bàn giao mặt bằng; chủ động bám sát các cấp chính quyền để kịp thời tháo gỡ khó khăn. Đối với các vị trí điều chỉnh hướng tuyến, NPMB cần khẩn trương phối hợp với tỉnh Lào Cai thống nhất phương án tối ưu; nếu phát sinh vướng mắc phải báo cáo ngay EVNNPT để xử lý.

Lãnh đạo EVNNPT cũng yêu cầu lãnh đạo NPMB thường xuyên có mặt tại công trường để trực tiếp chỉ đạo, xử lý ngay các khó khăn phát sinh; các ban chuyên môn của EVNNPT cần phối hợp, hỗ trợ tối đa trong giải quyết thủ tục, làm việc với địa phương nhằm tháo gỡ các vướng mắc về bồi thường, giải phóng mặt bằng và đồng hành cùng NPMB trong công tác điều hành thi công.

Đối với các nhà thầu, Quyền Tổng giám đốc EVNNPT yêu cầu tiếp tục huy động tối đa nhân lực, máy móc, thiết bị, tăng cường phối hợp giữa các đơn vị thi công để đẩy nhanh tiến độ, quyết tâm đưa công trình đóng điện đúng kế hoạch; đồng thời tuyệt đối tuân thủ các quy định về kỹ thuật, bảo đảm chất lượng công trình, an toàn lao động và bảo vệ môi trường trong suốt quá trình thi công.


Lê Linh 03/07/2026 - 08:34 (GMT+7)
Share

EVNSPC: Đảm bảo cung ứng điện, thúc đẩy tăng trưởng kinh tế khu vực phía Nam

EVNSPC: Đảm bảo cung ứng điện, thúc đẩy tăng trưởng kinh tế khu vực phía Nam

6 tháng đầu năm 2026, mặc dù đối mặt với nhiều khó khăn, song với việc chủ động, linh hoạt trong triển khai các giải pháp, Tổng công ty Điện lực miền Nam (EVNSPC) đã bảo đảm cung ứng điện an toàn, ổn định, góp phần thúc đẩy phát triển kinh tế - xã hội các tỉnh, thành phố phía Nam.


Lãnh đạo Bộ Công Thương họp rà soát tiến độ các dự án lưới điện truyền tải trong Quy hoạch điện VIII điều chỉnh

Lãnh đạo Bộ Công Thương họp rà soát tiến độ các dự án lưới điện truyền tải trong Quy hoạch điện VIII điều chỉnh

Sáng 10/7, tại Hà Nội, Thứ trưởng Bộ Công Thương Trương Thanh Hoài chủ trì buổi làm việc với Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và các đơn vị liên quan nhằm rà soát tình hình triển khai các dự án lưới điện truyền tải trong Quy hoạch điện VIII điều chỉnh.


Chính phủ ban hành Nghị định số 278/2026/NĐ-CP sửa quy định về điều chỉnh giá bán lẻ điện bình quân

Chính phủ ban hành Nghị định số 278/2026/NĐ-CP sửa quy định về điều chỉnh giá bán lẻ điện bình quân

Ngày 9/7/2026, Chính phủ ban hành Nghị định số 278/2026/NĐ-CP sửa đổi, bổ sung một số điều của Nghị định số 72/2025/NĐ-CP ngày 28 tháng 3 năm 2025 của Chính phủ quy định về cơ chế, thời gian điều chỉnh giá bán lẻ điện bình quân.


Chính phủ ban hành Nghị định số 278/2026/NĐ-CP sửa quy định về điều chỉnh giá bán lẻ điện bình quân

Chính phủ ban hành Nghị định số 278/2026/NĐ-CP sửa quy định về điều chỉnh giá bán lẻ điện bình quân

Ngày 9/7/2026, Chính phủ ban hành Nghị định số 278/2026/NĐ-CP sửa đổi, bổ sung một số điều của Nghị định số 72/2025/NĐ-CP ngày 28 tháng 3 năm 2025 của Chính phủ quy định về cơ chế, thời gian điều chỉnh giá bán lẻ điện bình quân.


Chính phủ ban hành Nghị định số 278/2026/NĐ-CP sửa quy định về điều chỉnh giá bán lẻ điện bình quân

Chính phủ ban hành Nghị định số 278/2026/NĐ-CP sửa quy định về điều chỉnh giá bán lẻ điện bình quân

Ngày 9/7/2026, Chính phủ ban hành Nghị định số 278/2026/NĐ-CP sửa đổi, bổ sung một số điều của Nghị định số 72/2025/NĐ-CP ngày 28 tháng 3 năm 2025 của Chính phủ quy định về cơ chế, thời gian điều chỉnh giá bán lẻ điện bình quân.
