Huy động tăng cường nhân lực lắp, dựng cột gói thầu số 4 đường dây 500kV Lào Cai – Vĩnh Yên

20/05/2025 - 17:37 (GMT+7)

Ngày 20/5, Thành viên HĐTV EVN Cao Quang Quỳnh đã trực tiếp kiểm tra thực tế thi công dự án đường dây 500kV Lào Cai – Vĩnh Yên, đoạn tuyến trên địa bàn tỉnh Yên Bái. Lãnh đạo EVN yêu cầu nhà thầu phải bố trí tăng cường nhân lực, tranh thủ thi công không kể ngày, đêm để sớm hoàn thành công tác hố móng và lắp, dựng cột gói thầu số 4.

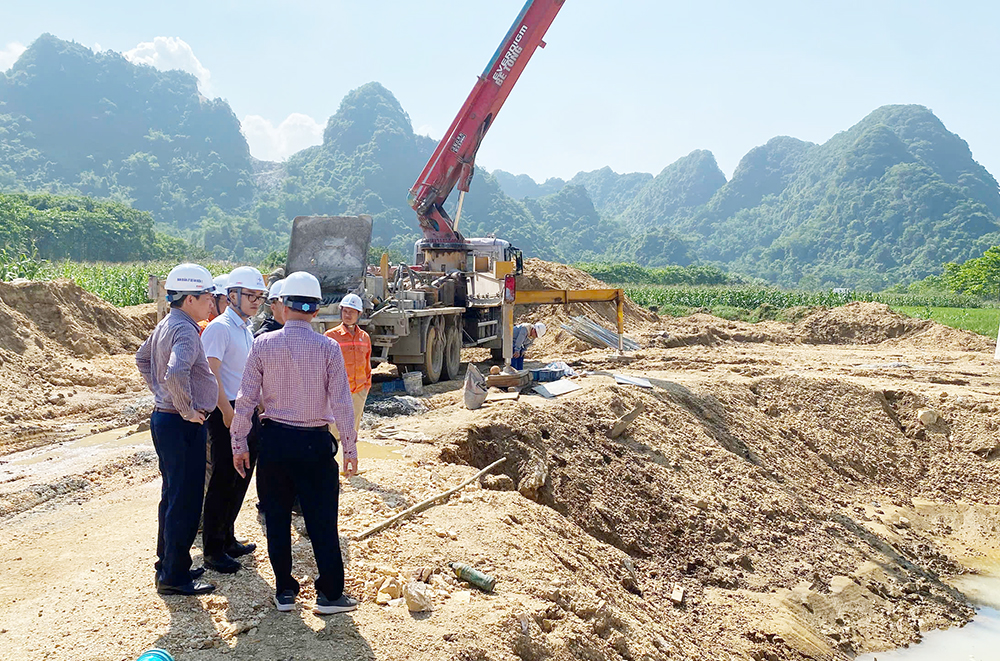

Thành viên HĐTV EVN Cao Quang Quỳnh (thứ 2 từ trái qua) kiểm tra thi công đường dây 500kV Lào Cai – Vĩnh Yên, trên địa bàn tỉnh Yên Bái. Ảnh: Ngọc Minh

Báo cáo lãnh đạo Tập đoàn, ông Nguyễn Đức Thành – Phó Giám đốc Ban điều hành dự án cho biết, gói thầu số 4 gồm 51 vị trí, từ VT150 đến VT200 do nhà thầu Công ty Cổ phần Sông Đà 11 thực hiện. Đơn vị tư vấn giám sát là liên danh Công ty Cổ phần khảo sát thiết kế xây dựng công trình và Công ty Cổ phần Tư vấn Xây dựng Điện 1.

Gói thầu số 4 đã được triển khai thi công từ ngày 03/3/2025. Tới nay, đã bàn giao mặt bằng và hoàn thành mở đường tạm tại 51/51 vị trí. Nhà thầu đã hoàn thành đào 31 móng, đang thi công 17 vị trí móng, còn 3 vị trí đang san gạt mặt bằng. Đối với công tác thi công cốt thép, đổ bê tông hố móng, nhà thầu đã, đang triển khai tại 45 vị trí móng.

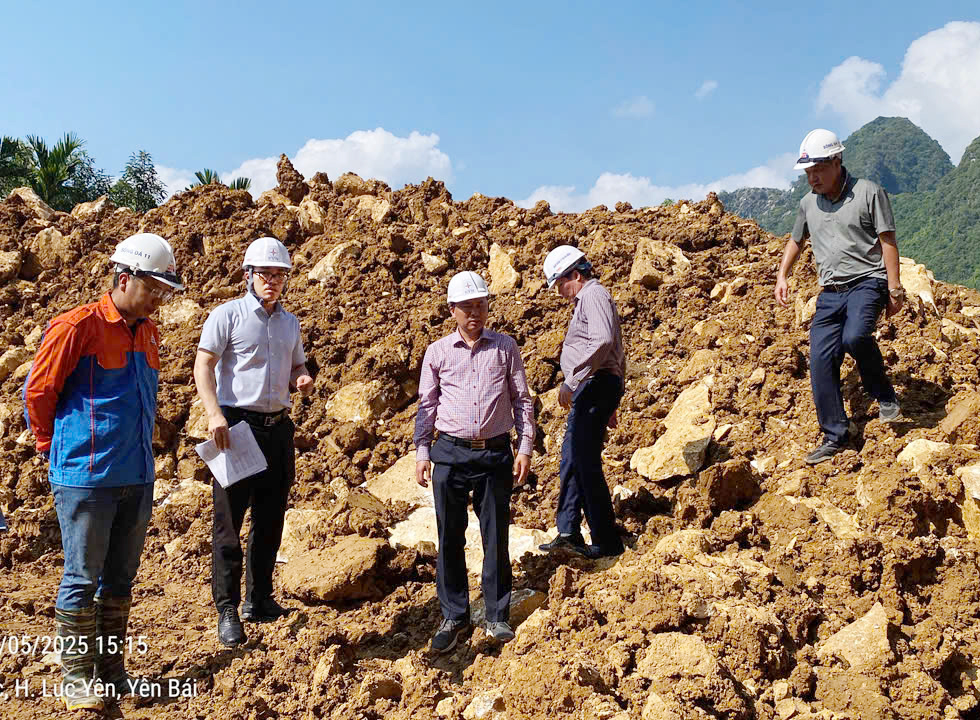

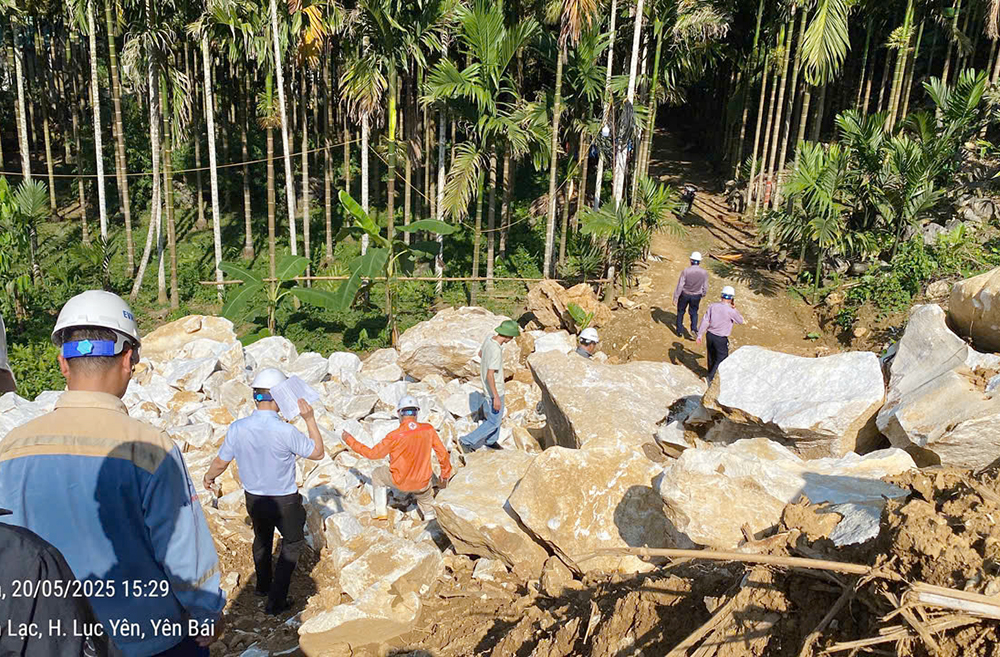

Việc thi công tại vị trí VT166 gặp khó khăn do địa chất nhiều đá. Ảnh: Ngọc Minh

Thành viên HĐTV EVN Cao Quang Quỳnh đã kiểm tra tại các vị trí VT166, VT169, VT160, VT176, VT177. Trong đó, tại vị trí VT166, nhà thầu báo cáo việc thi công gặp rất nhiều khó khăn do địa chất hố móng nhiều đá. Bên cạnh đó, trong một tuần trở lại đây, thời tiết tại Yên Bái mưa nhiều về đêm khiến đường tạm trơn trượt, xe cơ giới khó di chuyển, ảnh hưởng tiến độ thi công.

Lãnh đạo EVN cũng đã kiểm tra công tác dựng cột tại vị trí VT167. Ông Cao Quang Quỳnh yêu cầu tới ngày 23/5, nhà thầu phải huy động đủ 10 đội lắp dựng cột, tăng cường làm đêm. Công tác cung cấp cột thép và vật tư thiết bị tới công trường phải được đảm bảo theo tiến độ.

Lãnh đạo EVN kiểm tra, đốc thúc tiến độ thi công gói thầu số 4 dự án. Ảnh: Ngọc Minh

Đối với thi công tuyến đường dây qua địa bàn Yên Bái, lãnh đạo Tập đoàn yêu cầu Ban Quản lý dự án Điện 1 và các nhà thầu tập trung nhân lực, máy móc, tận dụng khi thời tiết không mưa để triển khai thi công. Mục tiêu trong đầu tháng 6 phải hoàn thành công tác hố móng, khẩn trương triển khai các công đoạn tiếp theo để đảm bảo hoàn thành công trình trước 31/8/2025.

Dự án đường dây 500kV Lào Cai – Vĩnh Yên:

  • Chủ đầu tư: Tập đoàn Điện lực Việt Nam;
  • Đại diện chủ đầu tư quản lý, điều hành dự án: Ban QLDA Điện 1;
  • Tổng mức đầu tư: Hơn 7.410 tỷ đồng;
  • Địa phận dự án đi qua: Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc;
  • Quy mô: 468 vị trí móng cột điện, 202 khoảng néo.

Xem thêm thông tin dự án đường dây 500kV Lào Cai – Vĩnh Yên tại đây


Phạm Ngọc 20/05/2025 - 17:37 (GMT+7)
Share

Nhận thông báo nợ tiền điện, xác minh thế nào?

Nhận thông báo nợ tiền điện, xác minh thế nào?

Thông báo nợ tiền điện có thể bị các đối tượng mạo danh nhân viên Điện lực lợi dụng để dẫn dụ khách hàng chuyển tiền, hoặc cài đặt ứng dụng giả mạo. Do đó, khách hàng cần chủ động kiểm tra qua các kênh chính thức của EVN hoặc các tổng công ty Điện lực.


Nhận thông báo nợ tiền điện, xác minh thế nào?

Nhận thông báo nợ tiền điện, xác minh thế nào?

Thông báo nợ tiền điện có thể bị các đối tượng mạo danh nhân viên Điện lực lợi dụng để dẫn dụ khách hàng chuyển tiền, hoặc cài đặt ứng dụng giả mạo. Do đó, khách hàng cần chủ động kiểm tra qua các kênh chính thức của EVN hoặc các tổng công ty Điện lực.


Tổng công ty Điện lực miền Nam tổ chức Tọa đàm Pháp luật năm 2026

Tổng công ty Điện lực miền Nam tổ chức Tọa đàm Pháp luật năm 2026

Vừa qua, tại tỉnh Lâm Đồng, Tổng công ty Điện lực miền Nam (EVNSPC) đã tổ chức Tọa đàm Pháp luật năm 2026 với sự tham dự của đội ngũ cán bộ, chuyên viên thực hiện công tác pháp chế tại 8 công ty điện lực, 8 đơn vị phụ trợ trực thuộc và Công ty Luật TNHH LFG.


Những bước chạy mang theo 1558

Những bước chạy mang theo 1558

Giữa hàng nghìn vận động viên tại Huế Amazing Marathon 2026, hai bộ quần áo bảo hộ màu cam cùng những lá cờ mang số 1558 trở thành hình ảnh khá đặc biệt. Đó là cách anh Lê Tấn Phước và anh Lê Minh Thành mang thông điệp số điện thoại chăm sóc khách hàng của ngành Điện đến gần hơn với cộng đồng – bằng chính những bước chạy của mình.


EVNGENCO2 sẵn sàng ứng phó mùa mưa, lũ năm 2026

EVNGENCO2 sẵn sàng ứng phó mùa mưa, lũ năm 2026

Trước diễn biến thời tiết được dự báo ngày càng phức tạp, Tổng công ty Phát điện 2 (EVNGENCO2) cùng các đơn vị trực thuộc đã chủ động xây dựng các phương án ứng phó và tổ chức diễn tập định kỳ nhằm nâng cao năng lực xử lý tình huống, bảo đảm an toàn công trình, góp phần bảo vệ đời sống, tài sản của nhân dân khu vực hạ du trong mùa mưa, lũ năm 2026.
