Hạ đặt thành công rotor tổ máy số 2 - Dự án thủy điện Hòa Bình mở rộng

07/10/2025 - 11:00 (GMT+7)

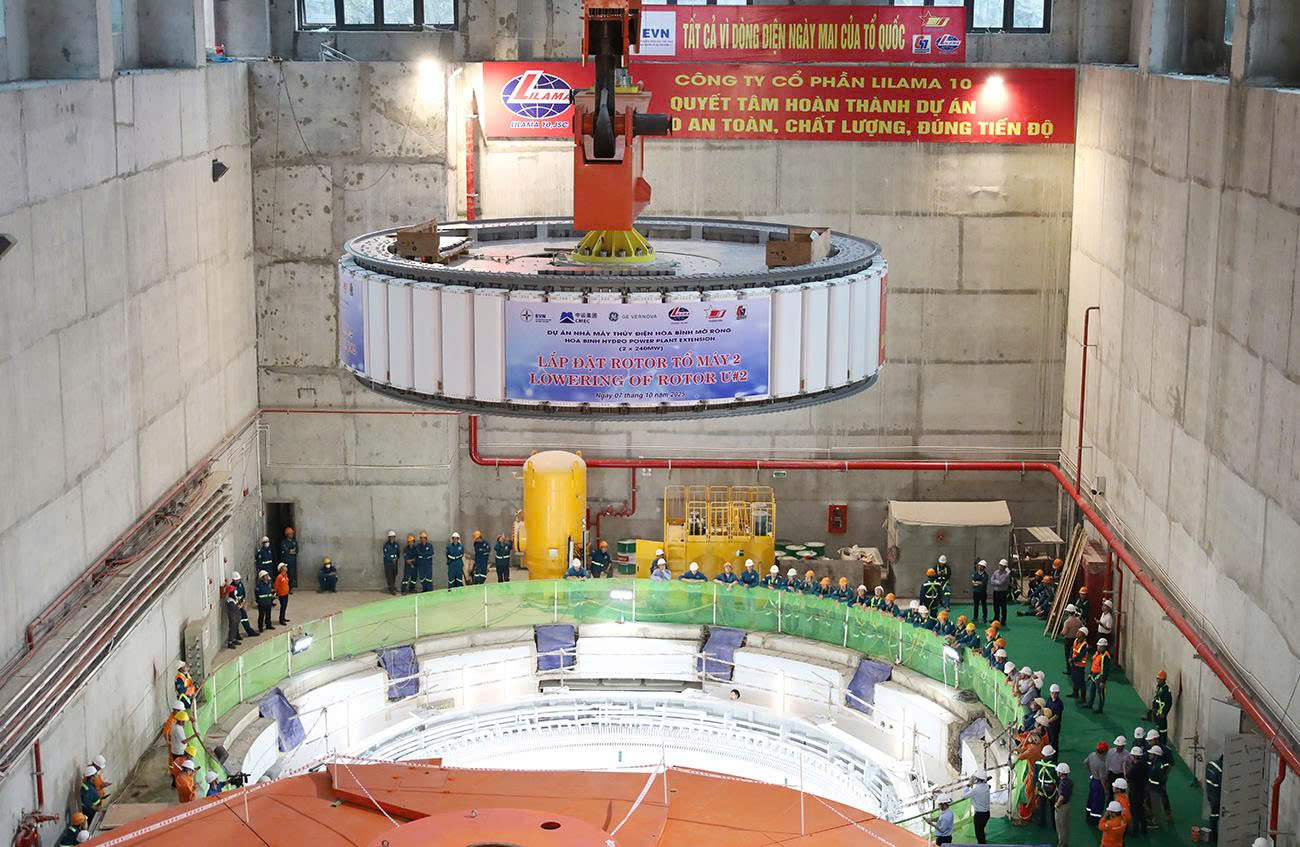

Vào lúc 10 giờ 18 phút ngày 07/10/2025, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ), Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án Điện 1 đã phối hợp với các nhà thầu tổ chức hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng, qua đó hoàn thành công tác lắp đặt rotor của toàn bộ dự án. Trước đó, tổ máy số 1 cũng đã hoàn thành lắp đặt và phát điện hoà lưới thành công vào đúng ngày 19/8/2025, chào mừng dịp kỷ niệm 80 năm Cách mạng Tháng Tám thành công và Quốc khánh 2/9.

Rotor tổ máy số 1 và số 2 dự án thủy điện Hòa Bình mở rộng có trọng lượng khoảng 585 tấn, là phần quay của máy phát. Để đảm bảo tiến độ đề ra, tất cả công tác tổ hợp stator, rotor của 2 tổ máy cũng như công tác lắp đặt tua bin luôn được chủ đầu tư, đơn vị tư vấn giám sát và đơn vị lắp máy cẩn trọng tính toán từng khâu, kiểm tra từng chi tiết trong toàn bộ quá trình.

Việc hoàn thành hạ đặt Rotor tổ máy số 2 là cột mốc quan trọng, tạo tiền đề để tiếp tục thực hiện nhiều hạng mục lắp đặt cơ điện, tiến tới thử nghiệm và vận hành tổ máy với mục tiêu phát điện tổ máy số 2 vào tháng 11/2025 và hoàn thành toàn bộ công trình thủy điện Hòa Bình mở rộng trong năm 2025, thiết thực chào mừng Đại hội đại biểu toàn quốc lần thứ XIV của Đảng.

Thông tin tổng quan về Dự án Thủy điện Hòa Bình mở rộng

Dự án Thủy điện Hòa Bình mở rộng là công trình quan trọng quốc gia, được Thủ tướng Chính phủ phê duyệt chủ trương đầu tư tại Quyết định số 389/QĐ-TTg ngày 10/4/2018. Chủ đầu tư là Tập đoàn Điện lực Việt Nam, đại diện chủ đầu tư là Ban Quản lý Dự án Điện 1.

  • Quy mô dự án: Xây dựng mở rộng nhà máy thủy điện với 2 tổ máy, tổng công suất 480 MW (2 x 240 MW).
  • Sản lượng phát điện trung bình hàng năm: khoảng 490 triệu kWh.
  • Tổng mức đầu tư: trên 9.220 tỷ đồng.
  • Địa điểm xây dựng: vị trí tuyến xây dựng công trình chính bố trí bên bờ phải tuyến đập thủy điện Hòa Bình hiện hữu: Nhà máy thuộc phường Phương Lâm, cửa lấy nước và kênh dẫn vào thuộc các phường Thái Bình, Phương Lâm, Thái Thịnh, thành phố Hòa Bình, tỉnh Hòa Bình cũ nay là phường Hòa Bình, tỉnh Phú Thọ.
  • Nhà thầu thi công xây dựng: Liên danh Tổng Công ty Xây dựng Trường Sơn – Công ty Cổ phần xây dựng 47 – Công ty Cổ phần Lilama10.

Dự án được triển khai với các mục tiêu:

  • Tăng khả năng công suất phủ đỉnh cho hê thống điện Quốc gia, nâng cao khả năng khai thác vận hành kinh tế của NMTĐ Hoà Bình trong hệ thống.
  • Nâng cao khả năng điều tần, ổn định tần số của hệ thống điện Quốc gia, góp phần giảm chi phí vận hành hệ thống điện Quốc gia.
  • Giảm cường độ làm việc của các tổ máy hiện hữu, qua đó kéo dài tuổi thọ của thiết bị, tiết kiệm chi phí bảo dưỡng, sửa chữa.



THÔNG TIN LIÊN HỆ:

Ban Truyền thông và Văn hóa doanh nghiệp - Tập đoàn Điện lực Việt Nam;

Địa chỉ: Số 11 phố Cửa Bắc, phường Trúc Bạch, quận Ba Đình - Hà Nội;

Email: bantt@evn.com.vn  Điện thoại: 024.66946405/66946413;

Website: www.evn.com.vn

Fanpage: www.facebook.com/evndienlucvietnam

Youtube: https://www.youtube.com/c/ĐIỆNLỰCVIỆTNAM_EVNnews

Kênh Tiktok: https://www.tiktok.com/@dienlucvn

Xem file TCBC tại đây


Ban Truyền thông và Văn hóa Doanh nghiệp 07/10/2025 - 11:00 (GMT+7)
Share

EVN tổ chức hội thảo về tiêu chuẩn an toàn cho hệ thống lưu trữ điện bằng pin

EVN tổ chức hội thảo về tiêu chuẩn an toàn cho hệ thống lưu trữ điện bằng pin

Phương pháp thử nghiệm đánh giá khả năng cháy lan theo tiêu chuẩn UL 9540A là một trong những nội dung trọng tâm tại hội thảo do Tập đoàn Điện lực Việt Nam (EVN) phối hợp với UL Standards & Engagement (ULSE) tổ chức chiều 12/11 tại Hà Nội.


EVN tổ chức hội thảo về tiêu chuẩn an toàn cho hệ thống lưu trữ điện bằng pin

EVN tổ chức hội thảo về tiêu chuẩn an toàn cho hệ thống lưu trữ điện bằng pin

Phương pháp thử nghiệm đánh giá khả năng cháy lan theo tiêu chuẩn UL 9540A là một trong những nội dung trọng tâm tại hội thảo do Tập đoàn Điện lực Việt Nam (EVN) phối hợp với UL Standards & Engagement (ULSE) tổ chức chiều 12/11 tại Hà Nội.


Thống nhất nhiều nội dung đẩy nhanh tiến độ giải ngân khoản vay đầu tiên cho Thủy điện tích năng Bác Ái

Thống nhất nhiều nội dung đẩy nhanh tiến độ giải ngân khoản vay đầu tiên cho Thủy điện tích năng Bác Ái

Tiếp tục chương trình làm việc của đoàn công tác Bên cho vay Dự án Thủy điện tích năng Bác Ái (tỉnh Khánh Hòa), sáng 12/11, tại tỉnh Khánh Hòa đã diễn ra buổi làm việc giữa Tập đoàn Điện lực Việt Nam (EVN), đoàn công tác của Bên cho vay với UBND tỉnh Khánh Hòa, nhằm xúc tiến việc hoàn tất các điều kiện để giải ngân khoản vay đầu tiên cho Dự án.


Tổng giám đốc EVN Nguyễn Anh Tuấn tiếp và làm việc với đoàn cán bộ Nhà nước Palestine

Tổng giám đốc EVN Nguyễn Anh Tuấn tiếp và làm việc với đoàn cán bộ Nhà nước Palestine

Chiều 12/11, tại Hà Nội, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn tiếp và làm việc với đoàn cán bộ Nhà nước Palestine do bà Laila Khaled Farid Eghreib, Thứ trưởng Bộ Công nghiệp Palestine làm trưởng đoàn.


Đảm bảo điện cho mục tiêu tăng trưởng hai con số: EVNSPC chủ động từ sớm

Đảm bảo điện cho mục tiêu tăng trưởng hai con số: EVNSPC chủ động từ sớm

Công tác cung ứng điện năm 2027 dự báo sẽ đối mặt với nhiều áp lực lớn do ảnh hưởng của El Nino kéo dài và tốc độ tăng trưởng phụ tải cao. Bám sát định hướng điều hành từ Bộ Công Thương, chỉ đạo của Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Điện lực miền Nam (EVNSPC) đã và đang triển khai đồng bộ các giải pháp.
