EVNSPC đóng điện đường dây 110kV trên không, khôi phục cấp điện hoàn toàn tại đặc khu Phú Quốc

06/12/2025 - 09:12 (GMT+7)

Sau 5 ngày, đêm khẩn trương thi công, Tổng công ty Điện lực miền Nam, Công ty Điện lực An Giang phối hợp với các đơn vị liên quan đã đóng điện thành công đường dây 110kV trên không vào lúc 22h42 ngày 5/12, khắc phục sự cố cáp ngầm 110kV Hà Tiên – Phú Quốc, khôi phục cung cấp điện hoàn toàn cho toàn bộ khách hàng tại đặc khu Phú Quốc. Công tác khắc phục sự cố hoàn thành vượt tiến độ 5 ngày so với kế hoạch.

Đường dây 110kV trên không được xây dựng từ trụ đấu nối cáp ngầm tiếp bờ hiện hữu phía Hà Tiên đến vị trí xảy ra sự cố, với 4 khoảng trụ.

Công trình được triển khai và đóng điện thành công trong thời gian ngắn, đã kịp thời khôi phục cung cấp điện phục vụ hoạt động sản xuất, kinh doanh của người dân, doanh nghiệp trên đảo sau sự cố.

Sau khi khôi phục cấp điện cho đặc khu Phú Quốc, Công ty Điện lực An Giang tiếp tục phối hợp với các đơn vị liên quan tiến hành các bước tiếp theo để tiến hành sửa chữa đoạn cáp bị sự cố, hoàn trả lại hiện trạng như ban đầu.

Có được kết quả này là sự vào cuộc, chỉ đạo quyết liệt của lãnh đạo Tỉnh uỷ, UBND tỉnh An Giang; sự hỗ trợ của các Sở, Ban, Ngành tỉnh An Giang, đặc biệt là sự chia sẻ, đồng hành của chính quyền, doanh nghiệp và người dân tại đặc khu Phú Quốc; sự chủ động, phối hợp kịp thời, chặt chẽ của Trung tâm Điều độ hệ thống Điện miền Nam (SSO) trong việc lập phương án cấp điện sau sự cố, thực hiện tính toán, lập phương thức đóng điện và chuẩn bị các điều kiện cần thiết để có thể đóng điện trở lại tuyến cáp ngầm ngay sau khi hoàn thành công tác thi công. Cùng với đó sự quyết tâm, nỗ lực cao của tập thể lãnh đạo, CBCNV Tổng công ty Điện lực miền Nam (EVNSPC), Công ty Điện lực An Giang và các đơn vị liên quan của EVNSPC trong việc tham gia hỗ trợ khắc phục sự cố trong những ngày qua.

Trước đó, vào lúc 13 giờ 15 phút ngày 29/11/2025 xảy ra sự cố đường dây 110kV 173 Hà Tiên – 172 Phú Quốc làm mất điện TBA 110kV Phú Quốc, làm ảnh hưởng đến việc cung cấp điện cho đặc khu Phú Quốc. Theo ghi nhận, Công ty TNHH Tư vấn Thiết kế Xây dựng Thuận Thành KG đang thi công dựng sàn đạo trong hành lang an toàn của tuyến cáp ngầm 110kV Hà Tiên - Phú Quốc thuộc bờ biển Hà Tiên. Việc ép cọc thép sàn đạo là nguyên nhân gây nên sự cố thuộc đoạn cáp ngầm 110kV cấp điện cho đặc khu Phú Quốc.

Ngay sau khi sự cố xảy ra, để duy trì cung cấp điện và vận hành an toàn hệ thống điện, Công ty Điện lực An Giang khẩn trương thực hiện phương án cấp điện ưu tiên từ nguồn Trạm 110/22kV Nam Phú Quốc qua lưới trung áp 22kV cho các nhóm khách hàng ưu tiên; vận động các khách hàng lớn có máy phát tự vận hành cấp điện để tận dụng công suất còn lại phục vụ khách hàng sinh hoạt. Ngoài ra, Tổng công ty Điện lực miền Nam cũng đã huy động 20 máy phát diesel di động từ các công ty Điện lực thành viên, với tổng công suất 3,5MW vận chuyển đến Phú Quốc để tăng nguồn cung cấp điện cho khách hàng.

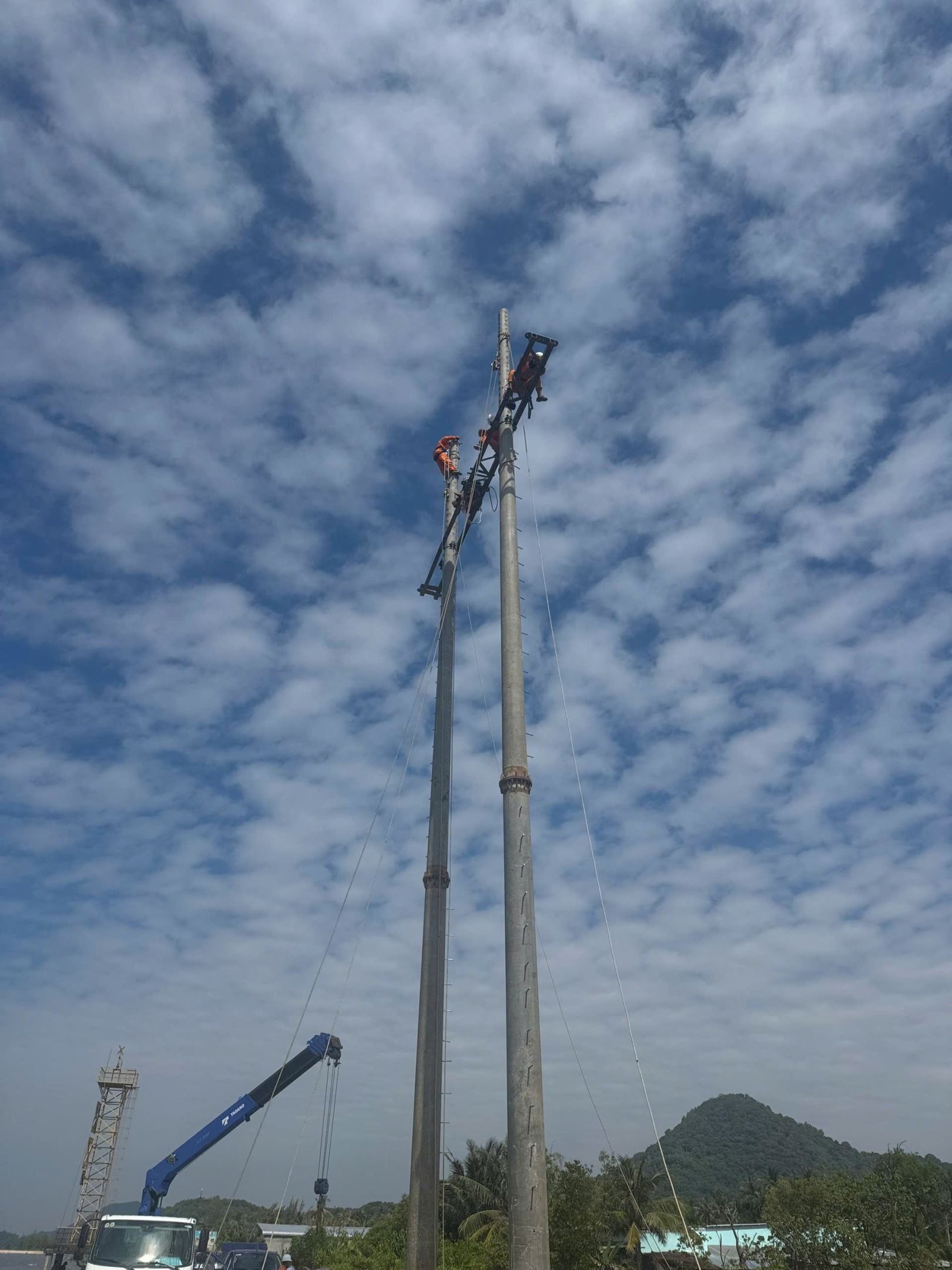

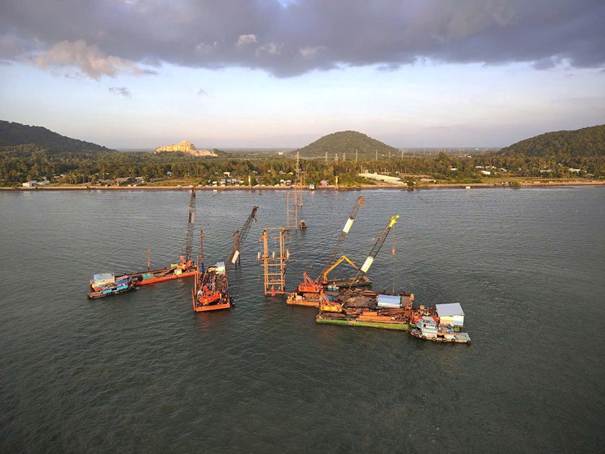

Một số hình ảnh cán bộ công nhân viên Tổng công ty Điện lực miền Nam, Công ty Điện lực An Giang và các đơn vị liên quan nỗ lực khắc phục sự cố những ngày vừa qua:




Ban Truyền thông EVNSPC 06/12/2025 - 09:12 (GMT+7)
Share

EVN tổ chức hội thảo về tiêu chuẩn an toàn cho hệ thống lưu trữ điện bằng pin

EVN tổ chức hội thảo về tiêu chuẩn an toàn cho hệ thống lưu trữ điện bằng pin

Phương pháp thử nghiệm đánh giá khả năng cháy lan theo tiêu chuẩn UL 9540A là một trong những nội dung trọng tâm tại hội thảo do Tập đoàn Điện lực Việt Nam (EVN) phối hợp với UL Standards & Engagement (ULSE) tổ chức chiều 12/11 tại Hà Nội.


EVN tổ chức hội thảo về tiêu chuẩn an toàn cho hệ thống lưu trữ điện bằng pin

EVN tổ chức hội thảo về tiêu chuẩn an toàn cho hệ thống lưu trữ điện bằng pin

Phương pháp thử nghiệm đánh giá khả năng cháy lan theo tiêu chuẩn UL 9540A là một trong những nội dung trọng tâm tại hội thảo do Tập đoàn Điện lực Việt Nam (EVN) phối hợp với UL Standards & Engagement (ULSE) tổ chức chiều 12/11 tại Hà Nội.



Đảm bảo điện cho mục tiêu tăng trưởng hai con số: EVNSPC chủ động từ sớm

Đảm bảo điện cho mục tiêu tăng trưởng hai con số: EVNSPC chủ động từ sớm

Công tác cung ứng điện năm 2027 dự báo sẽ đối mặt với nhiều áp lực lớn do ảnh hưởng của El Nino kéo dài và tốc độ tăng trưởng phụ tải cao. Bám sát định hướng điều hành từ Bộ Công Thương, chỉ đạo của Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Điện lực miền Nam (EVNSPC) đã và đang triển khai đồng bộ các giải pháp.


Lãnh đạo EVN yêu cầu hoàn thành đóng điện Trạm biến áp 220kV Yên Dũng trong tháng 11

Lãnh đạo EVN yêu cầu hoàn thành đóng điện Trạm biến áp 220kV Yên Dũng trong tháng 11

Các đơn vị tham gia Dự án Trạm biến áp 220kV Yên Dũng và đường dây đấu nối được yêu cầu tập trung nguồn lực, bám sát đường găng tiến độ, tổ chức thi công và nghiệm thu đồng thời, bảo đảm đưa công trình vào vận hành trong tháng 11/2026.
