EVN kiến nghị các địa phương tận dụng lấy nước tối đa từ các hồ thủy điện để phục vụ gieo cấy vụ Đông Xuân 2024 khu vực Trung du và Đồng Bằng Bắc Bộ

14:52, 17/01/2024

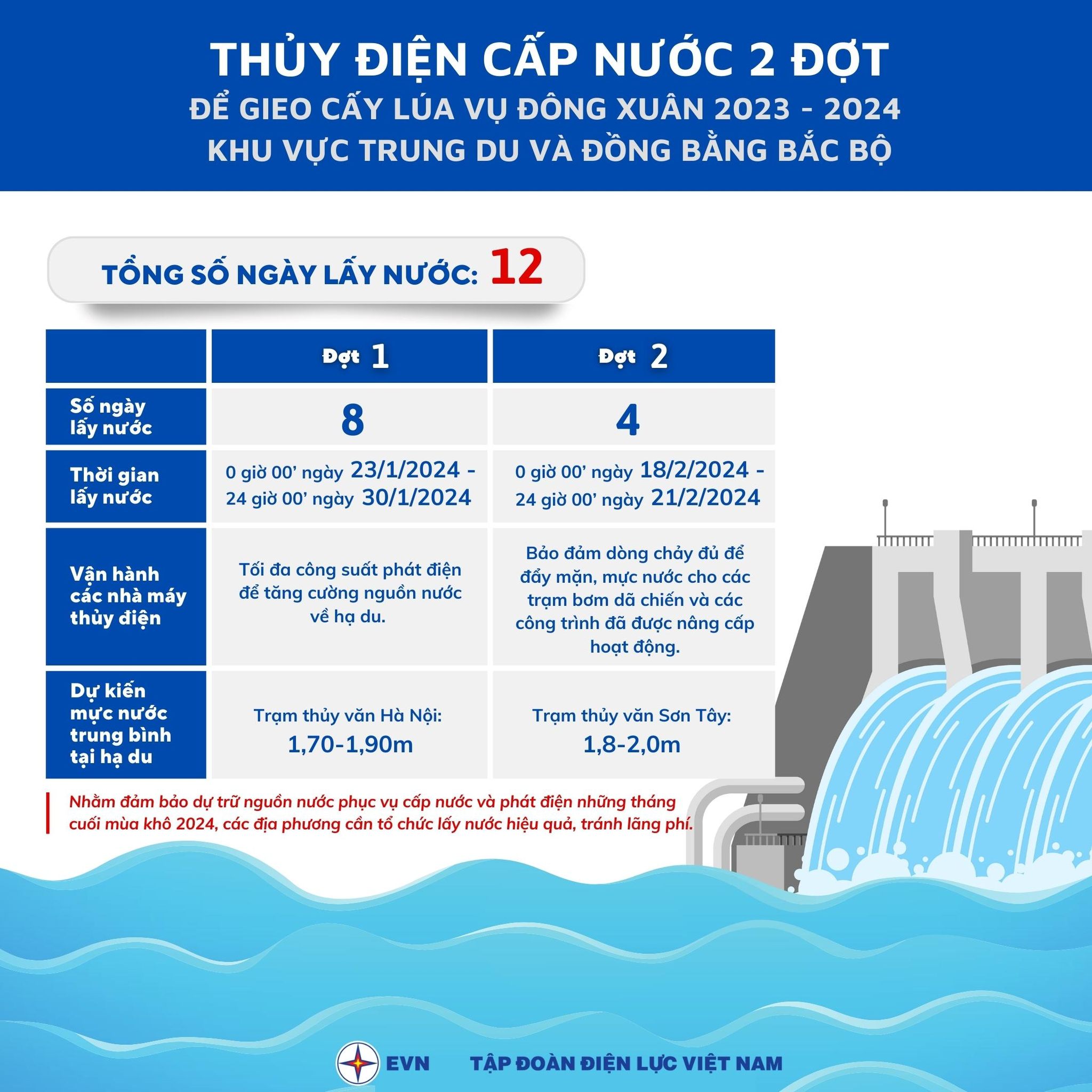

Căn cứ văn bản số 8128/TB-BNN-TL ngày 10/11/2023 của Bộ Nông nghiệp và Phát triển nông thôn (NN&PTNT) thông báo lịch lấy nước phục vụ gieo cấy lúa vụ Đông Xuân 2023-2024 khu vực Trung du và Đồng bằng Bắc Bộ; theo đó, thời gian lấy nước gồm 02 đợt với tổng cộng 12 ngày, cụ thể như sau:

- Đợt 1: từ 0h ngày 23/01 đến 24h ngày 30/01/2024 (8 ngày);

- Đợt 2: từ 0h ngày 18/02 đến 24h ngày 21/02/2024 (4 ngày);

Nhằm đảm bảo đủ nước và đảm bảo điện phục vụ bơm nước gieo cấy vụ Đông Xuân năm 2023-2024, EVN đã chỉ đạo Trung tâm Điều độ hệ thống điện Quốc gia thực hiện điều tiết nước các hồ thủy điện và vận hành hệ thống hợp lý để đáp ứng nhu cầu nước và đảm bảo kế hoạch cung cấp điện, đồng thời điều tiết các hồ chứa duy trì mực nước tại Hà Nội ở mức hợp lý để tiết kiệm nguồn nước đảm bảo hiệu quả cao nhất của 2 đợt lấy nước tập trung và đảm bảo cung cấp điện mùa khô năm 2024 cho hệ thống điện Quốc gia.

EVN cũng đã yêu cầu Tổng công ty Điện lực miền Bắc và Tổng công ty Điện lực TP Hà Nội chỉ đạo Giám đốc các công ty Điện lực liên quan phối hợp chặt chẽ với các Sở Nông nghiệp và Phát triển nông thôn, các Công ty khai thác công trình thủy lợi trên địa bàn để thống nhất phương án đảm bảo cung cấp điện an toàn, liên tục cho tất cả các trạm bơm, đặc biệt là các trạm bơm đầu mối và các trạm bơm dã chiến trong suốt thời gian từ 20/01 đến 21/02/2024; đồng thời phối hợp sát với địa phương, trao đổi để thực hiện lấy nước hiệu quả, tiết kiệm.

Để đảm bảo sử dụng nguồn nước tiết kiệm, hiệu quả, nhất là cần đảm bảo nước các hồ thủy điện để phục vụ cung cấp điện trong các tháng mùa khô năm 2024, EVN kính đề nghị UBND các các tỉnh, thành phố trực thuộc Trung ương và UBND TP Hà Nội sớm triển khai thực hiện các công việc như yêu cầu của Bộ Nông nghiệp và Phát triển nông thôn, bao gồm: tổ chức xây dựng kế hoạch lấy nước phù hợp với lịch lấy nước, bảo đảm cung cấp đủ nước cho các diện tích gieo cấy có nhu cầu lấy nước từ hệ thống sông Hồng trong 2 đợt lấy nước; tăng cường các giải pháp giữ nước trên ruộng để hạn chế thất thoát nước trong thời gian dài giữa đợt 1 và đợt 2 lấy nước (18 ngày), bảo đảm hạn chế tối đa việc thất thoát, lãnh phí nước; đồng thời tiếp tục thực hiện nghiêm các nội dung tại văn bản số 6096/BNN-TL ngày 31/8/2023 của Bộ Nông nghiệp và Phát triển nông thôn về việc tiếp tục tăng cường thực hiện giải pháp thích ứng với tình trạng thiếu hụt nguồn nước phục vụ gieo cấy lúa vụ Đông Xuân 2023-2024.

EVN đề nghị các Sở Nông nghiệp và Phát triển nông thôn các tỉnh/ thành phố chỉ đạo ngay các địa phương chủ động bơm sớm, trữ nước vào ao, đầm, vùng trũng thấp và các kênh dẫn từ các nguồn nước sẵn có ở sông, ngòi. Ngoài ra cần lấy đủ nước vào ruộng trong thời gian xả nước tập trung từ các hồ thủy điện để tránh lãng phí nước và tiết kiệm sử dụng điện. Các đơn vị Điện lực cũng đề nghị các Công ty khai thác công trình thủy lợi theo dõi sát nguồn nước trong thời gian xả nước tập trung để bơm nước vào hệ thống thủy nông, sử dụng có hiệu quả nguồn nước từ các hồ thủy điện, đảm bảo cung cấp đủ lượng nước đổ ải và tưới dưỡng cho lúa.

Để việc lấy nước đạt hiệu quả cao, Bộ Nông nghiệp và Phát triển nông thôn trước đó đã có văn bản số 6096/BNN-TL ngày 31/8/2023 về việc tiếp tục tăng cường thực hiện giải pháp thích ứng với tình trạng thiếu hụt nguồn nước phục vụ gieo cấy lúa vụ đông xuân 2023-2024. Mới đây, Cục Thủy lợi (Bộ NN&PTNT) cũng đã ban hành Công điện số 01/CĐ-TL-QLVH ngày 15/01/2024 gửi Giám đốc Sở Nông nghiệp và Phát triển nông thôn các tỉnh, thành phố; Giám đốc các đơn vị quản lý hệ thống thủy lợi liên tỉnh chỉ đạo, phối hợp với các đơn vị có liên quan thực hiện việc tổ chức lấy nước Đợt 1 phục vụ gieo cấy lúa vụ Đông Xuân 2023-2024, khu vực Trung du và Đồng bằng Bắc Bộ.

THÔNG TIN LIÊN HỆ:

Ban Truyền thông - Tập đoàn Điện lực Việt Nam;

Email: bantt@evn.com.vn

Điện thoại: 024.66946405/66946413;  Fax: 024.66946666

Địa chỉ: Số 11 phố Cửa Bắc, phường Trúc Bạch, quận Ba Đình - Hà Nội;

Website: www.evn.com.vnwww.tietkiemnangluong.vn

Fanpage: www.facebook.com/evndienlucvietnam


Ban Truyền thông EVN

Share

EVN và Tập đoàn Siemens thảo luận về các giải pháp chuyển đổi số và phát triển hạ tầng lưới điện thông minh

EVN và Tập đoàn Siemens thảo luận về các giải pháp chuyển đổi số và phát triển hạ tầng lưới điện thông minh

Chiều 13/6, tại Hà Nội, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) - ông Nguyễn Anh Tuấn đã tiếp và làm việc với ông Peter Koerter – Thành viên Hội đồng Quản trị, Giám đốc Công nghệ kiêm Giám đốc Chiến lược của Tập đoàn Siemens (CHLB Đức). Hai bên đã thảo luận về các giải pháp chuyển đổi số và phát triển hạ tầng lưới điện thông minh.


Bí thư Đảng uỷ, Chủ tịch Hội đồng thành viên EVN kiểm tra tiến độ công trình được chọn gắn biển chào mừng Đại hội Đảng bộ EVN lần thứ IV

Bí thư Đảng uỷ, Chủ tịch Hội đồng thành viên EVN kiểm tra tiến độ công trình được chọn gắn biển chào mừng Đại hội Đảng bộ EVN lần thứ IV

Khi Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối - công trình được chọn gắn biển chào mừng Đại hội Đảng bộ EVN lần thứ IV - được hoàn thành, sẽ là động lực quan trọng để khích lệ toàn công trường dự án đường dây 500kV Lào Cai – Vĩnh Yên về đích đáp ứng chỉ đạo của Thủ tướng. Đồng chí Đặng Hoàng An - Bí thư Đảng uỷ, Chủ tịch Hội đồng thành viên EVN nhấn mạnh trong buổi kiểm tra công trường vào ngày 13/6 tại Vĩnh Phúc.


Bí thư Đảng uỷ, Chủ tịch Hội đồng thành viên EVN kiểm tra tiến độ công trình được chọn gắn biển chào mừng Đại hội Đảng bộ EVN lần thứ IV

Bí thư Đảng uỷ, Chủ tịch Hội đồng thành viên EVN kiểm tra tiến độ công trình được chọn gắn biển chào mừng Đại hội Đảng bộ EVN lần thứ IV

Khi Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối - công trình được chọn gắn biển chào mừng Đại hội Đảng bộ EVN lần thứ IV - được hoàn thành, sẽ là động lực quan trọng để khích lệ toàn công trường dự án đường dây 500kV Lào Cai – Vĩnh Yên về đích đáp ứng chỉ đạo của Thủ tướng. Đồng chí Đặng Hoàng An - Bí thư Đảng uỷ, Chủ tịch Hội đồng thành viên EVN nhấn mạnh trong buổi kiểm tra công trường vào ngày 13/6 tại Vĩnh Phúc.


Công đoàn Điện lực Việt Nam tiếp sức người lao động tại 2 dự án truyền tải trọng điểm của EVNNPT

Công đoàn Điện lực Việt Nam tiếp sức người lao động tại 2 dự án truyền tải trọng điểm của EVNNPT

Ngày 13/6, Phó Chủ tịch Công đoàn Điện lực Việt Nam - ông Uông Quang Huy và đoàn công tác đã đến thăm, động viên và đôn đốc tiến độ thi công tại 2 dự án truyền tải điện trọng điểm do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư.


Dự án Thủy điện Hòa Bình mở rộng: Hoàn thành tháo dỡ đê quây, cán mốc tiến độ then chốt

Dự án Thủy điện Hòa Bình mở rộng: Hoàn thành tháo dỡ đê quây, cán mốc tiến độ then chốt

Ngày 15/6/2025, tại công trường dự án Nhà máy Thủy điện Hòa Bình mở rộng (tỉnh Hòa Bình), Ban Quản lý dự án Điện 1 (EVNPMB1) cùng các nhà thầu thi công đã hoàn thành công tác tháo dỡ đê quây – một trong những hạng mục quan trọng của dự án. Phó Tổng giám đốc EVN Phạm Hồng Phương trực tiếp kiểm tra hạng mục này và toàn công trường.
