EVN kiến nghị 4 tỉnh bàn giao toàn bộ mặt bằng hành lang tuyến đường dây Lào Cai - Vĩnh Yên trước ngày 25/5/2025

21/05/2025 - 08:23 (GMT+7)

Là một trong những thông tin được Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương báo cáo tại cuộc họp về công tác giải phóng mặt bằng và tình hình thực hiện dự án đường dây 500kV Lào Cai - Vĩnh Yên do Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long chủ trì. Cuộc họp được tổ chức vào sáng 21/5 tại Hà Nội và kết nối trực tuyến với các tỉnh có đường dây đi qua.

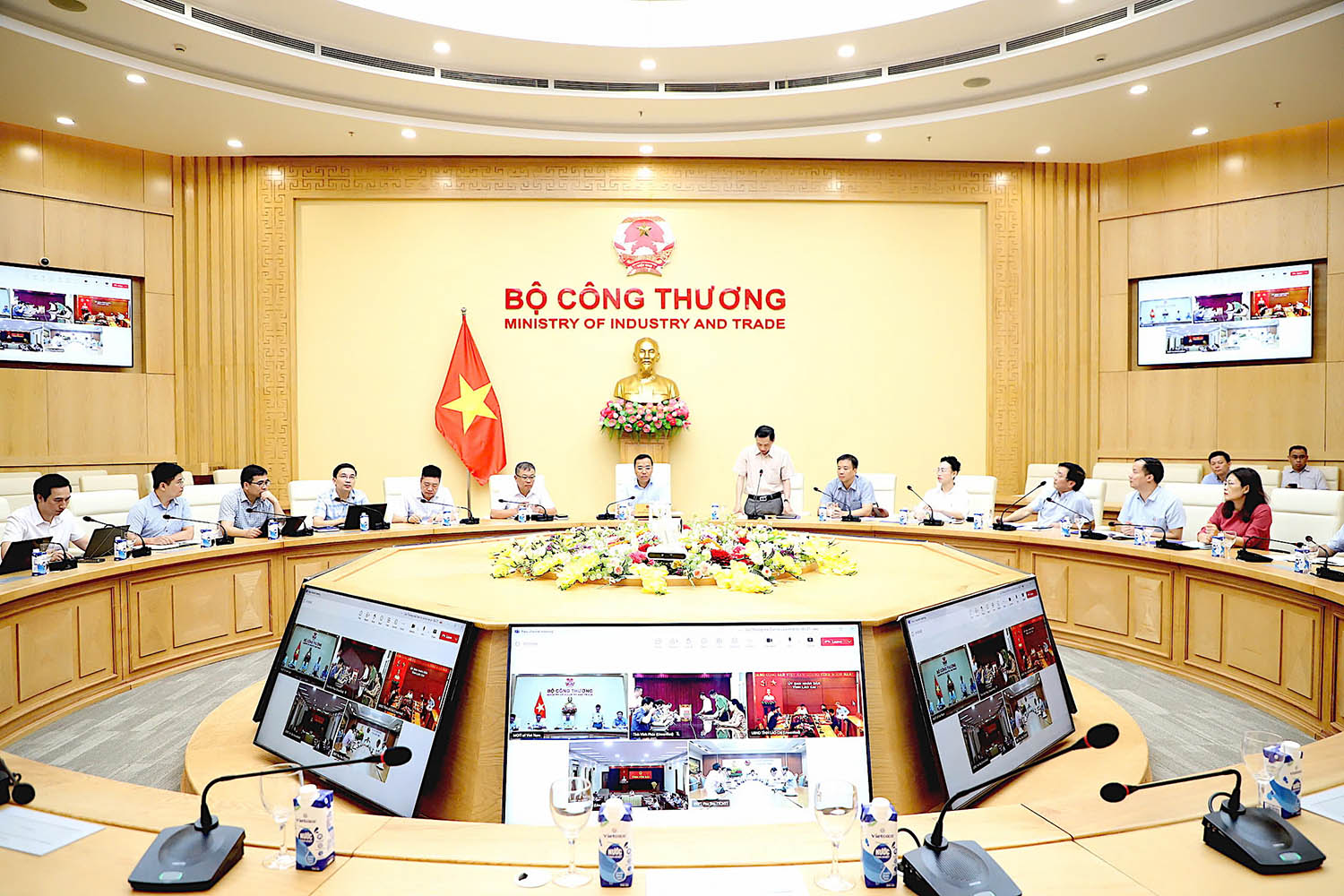

Các đại biểu tham dự cuộc họp tại trụ sở Bộ Công Thương

Theo đó, công tác giải phóng mặt bằng phần móng cột đã hoàn tất 100% (468 vị trí). Tập đoàn Điện lực Việt Nam, Ban Quản lý dự án Điện 1 liên tục có các văn bản hướng dẫn, yêu cầu và thường xuyên tổ chức kiểm tra, đôn đốc các nhà thầu huy động đầy đủ nhân lực, thiết bị để thi công đồng loạt các vị trí móng cột đủ điều kiện.

Các nhà thầu đã hoàn thành mở đường công vụ cho 449/468 vị trí, đúc móng được 206 vị trí, dựng cột tại 22/468 vị trí và đang thi công tại 24 vị trí khác. Hiện nay toàn công trường duy trì liên tục hơn 2.000 công nhân, kỹ sư và 320 máy thi công, phương tiện vận chuyển các loại. Các nhà thầu thực hiện đầy đủ, nghiêm túc các biện pháp đảm bảo an toàn, vệ sinh môi trường, an toàn lao động trong quá trình thi công.

Phó Tổng giám đốc EVN Phạm Hồng Phương báo cáo tại cuộc họp

Tại cuộc họp, Phó Tổng giám đốc EVN Phạm Hồng Phương cũng báo cáo chi tiết những khó khăn, vướng mắc trong quá trình triển khai dự án. Trong đó có công tác giải phóng mặt bằng phần hành lang tuyến, chủ đầu tư mới chỉ được bàn giao 2/242 khoảng néo, tương đương 0,83%.

EVN kiến nghị UBND các tỉnh Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc chỉ đạo UBND các huyện nơi có dự án đi qua cần khẩn trương hoàn thành các thủ tục và bàn giao toàn bộ mặt bằng hành lang tuyến cho chủ đầu tư trước ngày 25/5/2025. Bên cạnh đó, tuyên truyền, vận động các hộ dân thực hiện tận thu cây cối trong hành lang tuyến, hoàn thành trước ngày 25/5/2025 để chủ đầu tư tổ chức thi công kéo dây.

EVN cũng kiến nghị UBND các tỉnh chỉ đạo xây dựng và phê duyệt phương án bố trí tái định cư cho các hộ dân trong hành lang tuyến đủ điều kiện tái định cư để đảm bảo an toàn đóng điện công trình.

  • Trang evn.com.vn sẽ tiếp tục cập nhật nội dung về cuộc họp
  • Xem thêm thông tin dự án đường dây 500kV Lào Cai – Vĩnh Yên tại đây

T.Hương 21/05/2025 - 08:23 (GMT+7)
Share

Làm rõ thông tin “sạt lở chân cột điện” tại đường dây 500kV Lào Cai - Vĩnh Yên

Làm rõ thông tin “sạt lở chân cột điện” tại đường dây 500kV Lào Cai - Vĩnh Yên

Trước thông tin phản ánh trên mạng xã hội và một số cơ quan báo chí về hiện tượng “sạt lở chân cột điện” tại đường dây 500kV Lào Cai - Vĩnh Yên, Ban Quản lý dự án Điện 1 (EVNPMB1) đã triệu tập nhà thầu có mặt tại hiện trường tập trung xem xét, đánh giá. Kết quả cho thấy, phần đất bị xói lở này chỉ là phần đất thừa khi thi công trước đây chưa kịp thu dọn. Các hạng mục của công trình như: móng, cột, dây dẫn và các phụ kiện,… vẫn đảm bảo ổn định bình thường, đảm bảo vận hành an toàn.


Nhà máy Nhiệt điện Quảng Trạch 1: Tăng tốc để phát điện thương mại tổ máy 1 trong tháng 7

Nhà máy Nhiệt điện Quảng Trạch 1: Tăng tốc để phát điện thương mại tổ máy 1 trong tháng 7

Dự án Nhà máy Nhiệt điện Quảng Trạch 1 đã hoàn thành hơn 99% tiến độ tổng thể, nhiều mốc kỹ thuật quan trọng của tổ máy số 1 đã được thực hiện thành công, trong đó có đốt than lần đầu. Chủ đầu tư cùng các đơn vị liên quan đang tập trung chạy thử, hoàn thiện các hạng mục cuối cùng để đưa tổ máy số 1 phát điện thương mại vào tháng 7/2026.


Hàng nghìn sáng kiến được lan tỏa từ phong trào thi đua trong EVN

Hàng nghìn sáng kiến được lan tỏa từ phong trào thi đua trong EVN

Việc học tập và làm theo tư tưởng, đạo đức, phong cách Hồ Chí Minh cùng phong trào “Lao động sáng tạo”, Chương trình “10.000 sáng kiến” đã khơi dậy mạnh mẽ tinh thần thi đua, đổi mới, sáng tạo trong đoàn viên, người lao động EVN. Qua đó, góp phần nâng cao năng suất lao động, thúc đẩy chuyển đổi số và nâng cao hiệu quả hoạt động của Tập đoàn.


Tiêu thụ điện toàn quốc lại lập kỷ lục mới vào ngày 15/5/2026

Tiêu thụ điện toàn quốc lại lập kỷ lục mới vào ngày 15/5/2026

Trong bối cảnh nắng nóng diện rộng tại nhiều khu vực trên cả nước, nhu cầu sử dụng điện tiếp tục tăng cao. Ngày 15/5/2026, sản lượng điện toàn quốc đạt khoảng 1,152 tỷ kWh, công suất cực đại hệ thống điện quốc gia lên tới 54.654 MW, đạt mức kỷ lục cả về sản lượng và công suất cực đại năm 2026.


Phó Tổng giám đốc EVN Phạm Lê Phú làm việc với Cơ quan Năng lượng Đan Mạch

Phó Tổng giám đốc EVN Phạm Lê Phú làm việc với Cơ quan Năng lượng Đan Mạch

Chiều 14/5, tại Hà Nội, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Lê Phú tiếp và làm việc với đoàn công tác Cơ quan Năng lượng Đan Mạch (DEA), trao đổi về các nội dung hợp tác trong thời gian tới.
