Đường dây 500kV Lào Cai – Vĩnh Yên: Quân khu 2 “chia lửa” trên tuyến thi công gian khó bậc nhất

16/06/2025 - 18:58 (GMT+7)

Dự án đường dây 500kV Lào Cai – Vĩnh Yên đang bước vào giai đoạn cao điểm thi công nước rút, nhưng vẫn còn không ít vị trí đặc biệt khó khăn về địa hình có nguy cơ trở thành “điểm nghẽn” của dự án. Với tinh thần chung sức triển khai dự án điện trọng điểm của đất nước, 100 cán bộ, chiến sĩ Quân khu 2 đã chính thức vào cuộc, trực tiếp tham gia vận chuyển vật tư, thiết bị và phối hợp chặt chẽ cùng các đơn vị thi công, góp phần đẩy nhanh tiến độ.

“Khó khăn nào cũng vượt qua”

Với truyền thống của Quân đội Nhân dân Việt Nam "nhiệm vụ nào cũng hoàn thành, khó khăn nào cũng vượt qua, đã ra quân là chiến thắng", 100 cán bộ, chiến sỹ và 15 đầu xe, máy đã được Quân khu 2 cử đến tham gia thi công từ ngày 16/6 trên địa bàn tỉnh Vĩnh Phúc. Sau đó, lực lượng này sẽ tiếp tục mở rộng thực hiện nhiệm vụ. Quân khu 2 không chỉ bổ sung nhân lực tham gia dự án mà còn mang đến khí thế ra quân sôi nổi, thúc đẩy niềm tin trên toàn công trường.

Theo Trung tá Vũ Thanh Tùng - Phó Lữ đoàn trưởng, Lữ đoàn công binh 543, Quân khu 2, chấp hành mệnh lệnh của Tư lệnh quân khu, các cán bộ, chiến sĩ đã khẩn trương lên đường hỗ trợ thi công đường dây 500kV Lào Cai -VĩnhYên. Đây cũng là dịp huấn luyện bằng nhiệm vụ thực tế. Mặc dù thời tiết tại Vĩnh Phúc ngày nắng, đêm mưa, đường xá chưa đồng bộ, nhưng các cán bộ, chiến sĩ đã bố trí ca kíp, không ngại gian khổ, quyết tâm cùng EVN hoàn thành công trình đường dây theo nhiệm vụ Chính phủ giao.

Tại huyện Sông Lô, tỉnh Vĩnh Phúc, các vị trí VT370, VT375 đều nằm trên “đường găng” của toàn dự án đường dây 500kV Lào Cai – Vĩnh Yên. Trong đó, cột VT370 là cột kéo dây qua sông Lô. Với chiều cao 130m, đây là một trong những cột cao nhất thuộc gói thầu số 8. Cột “khổng lồ”, nhưng địa chất nền móng lại là vùng đất ruộng yếu, quá trình đào hố móng gặp bùn chảy khiến cho việc thi công rất phức tạp, thời gian kéo dài.

Trong khi đó, VT375 nằm trên núi cao, cũng là vị trí cao nhất trong toàn gói thầu số 8. Đường tạm lên vị trí thi công lắt léo, độ dốc cao, đặt ra khó khăn rất lớn cho quá trình vận chuyển vật tư, thiết bị.

Hiện tại, cả hai vị trí đều đang trong giai đoạn đào, đúc móng. Khi chuyển sang thi dựng cột, vị trí VT370 sẽ tiếp tục phải giải bài toán về lắp dựng cột kích cỡ lớn, còn VT375 là “chiến dịch” vận chuyển cột, vật tư lên núi cao để thi công.

Thượng uý Trần Văn Quyết, Phó Tiểu đoàn trưởng Tiểu đoàn 1, Lữ đoàn Phòng không 297 (Quân khu 2) cho biết, khi được cấp trên quán triệt nhiệm vụ, các cán bộ, chiến sỹ đã ý thức được đây là công trình trọng điểm quốc gia. Toàn lực lượng quyết tâm hoàn thành xuất sắc nhiệm vụ được giao và tuyệt đối an toàn.

Cán bộ, chiến sĩ Quân khu 2 sẽ thực hiện vận chuyển cột, vật tư thiết bị đến vị trí thi công, hỗ trợ phát quang lang tuyến và các nhiệm vụ theo thực tế công việc. Trong quá trình thực hiện nhiệm vụ, Quân khu 2 sẽ duy trì phối hợp chặt chẽ với Tập đoàn Điện lực Việt Nam và Ban Quản lý dự án Điện 1 (EVNPMB1), thường xuyên cập nhật tình hình thực địa và tiến độ thi công. Trên cơ sở đó, các đơn vị sẽ chủ động trao đổi, thống nhất phương án bố trí lực lượng hỗ trợ theo hướng khoa học, linh hoạt và hiệu quả.

Tiến độ cấp bách, khối lượng công việc lớn

Dự án đường dây 500kV Lào Cai – Vĩnh Yên là công trình năng lượng trọng điểm quốc gia, có ý nghĩa vô cùng quan trọng trong đảm bảo an ninh năng lượng của đất nước. Dự án được Thủ tướng Chính phủ phát lệnh khởi công toàn tuyến vào ngày 16/3/2025. Theo chỉ đạo của Thủ tướng tại Công điện số 81/CĐ-TTg ngày 3/6/2025, công trình này phải khánh thành vào ngày 19/8/2025.

Đến chiều ngày 16/6, toàn công trường có 363/468 vị trí đã hoàn thành công tác bê tông móng. Đối với công tác dựng cột, có 146 vị trí đã, đang được lắp, dựng cột. Trên công trường, đã bắt đầu rải kéo dây một số vị trí.

Tiến độ cấp bách, nhưng khối lượng công việc còn rất lớn và nhiều thử thách. Ông Phan Hồ Quang – Phó Giám đốc Ban Quản lý dự án Điện 1 chia sẻ: “Địa hình hiểm trở, nền địa chất phức tạp, đường tạm với độ dốc lớn khiến mọi công đoạn trở nên nặng nhọc gấp bội. Việc tăng tốc tiến độ trở thành một bài toán đầy thách thức. Đặc biệt, thời tiết Tây Bắc đã chính thức vào mùa mưa, đường tạm thi công nhanh chóng bị sụt lún, lầy lội khiến xe cơ giới không thể tiếp cận, kéo theo cả chuỗi cung ứng vật tư, thiết bị bị đình trệ.”

Phần lớn các vị trí cột nằm trên địa hình đồi núi hiểm trở, việc vận chuyển thiết bị cồng kềnh như cột thép lớn là vô cùng khó khăn. Thậm chí, có những cột phải được lắp dựng hoàn toàn thủ công do mặt bằng quá hẹp, không thể đưa cần cẩu hay thiết bị cơ giới lên được. Tất cả những yếu tố này đang tạo ra lực cản lớn đối với tiến độ chung của dự án.

Trong bối cảnh khó khăn đó, sự hỗ trợ kịp thời từ Quân khu 2 là nhân tố quan trọng giúp tháo gỡ khó khăn, đảm bảo an toàn và tiến độ chung của toàn dự án. Đồng thời, thể hiện sự đoàn kết quân dân, tinh thần trách nhiệm cao của lực lượng vũ trang trong công cuộc phát triển hạ tầng năng lượng quốc gia.

Việc huy động sức mạnh toàn hệ thống chính trị để cùng tham gia công trình cũng là bài học thành công được đúc kết từ quá trình triển khai “kỳ tích” đường dây 500kV mạch 3 Quảng Trạch – Phố Nối.

Tất cả nhằm hướng tới mục tiêu hoàn thành, khánh thành đường dây 500kV Lào Cai – Vĩnh Yên theo đúng tiến độ - đây sẽ là một dấu ấn quan trọng trong hành trình hiện đại hóa hạ tầng truyền tải điện, góp đáp ứng yêu cầu phát triển bền vững của đất nước trong giai đoạn tới.

Dự án đường dây 500kV Lào Cai – Vĩnh Yên:

  • Chủ đầu tư: Tập đoàn Điện lực Việt Nam
  • Đại diện chủ đầu tư quản lý, điều hành dự án: Ban QLDA Điện 1
  • Tổng mức đầu tư: Hơn 7.410 tỷ đồng
  • Quy mô: 468 vị trí móng cột điện, 202 khoảng néo
  • 4 tỉnh dự án đi qua: Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc
  • Triển khai thi công: Tháng 3/2025
  • Dự kiến hoàn thành: 19/8/2025

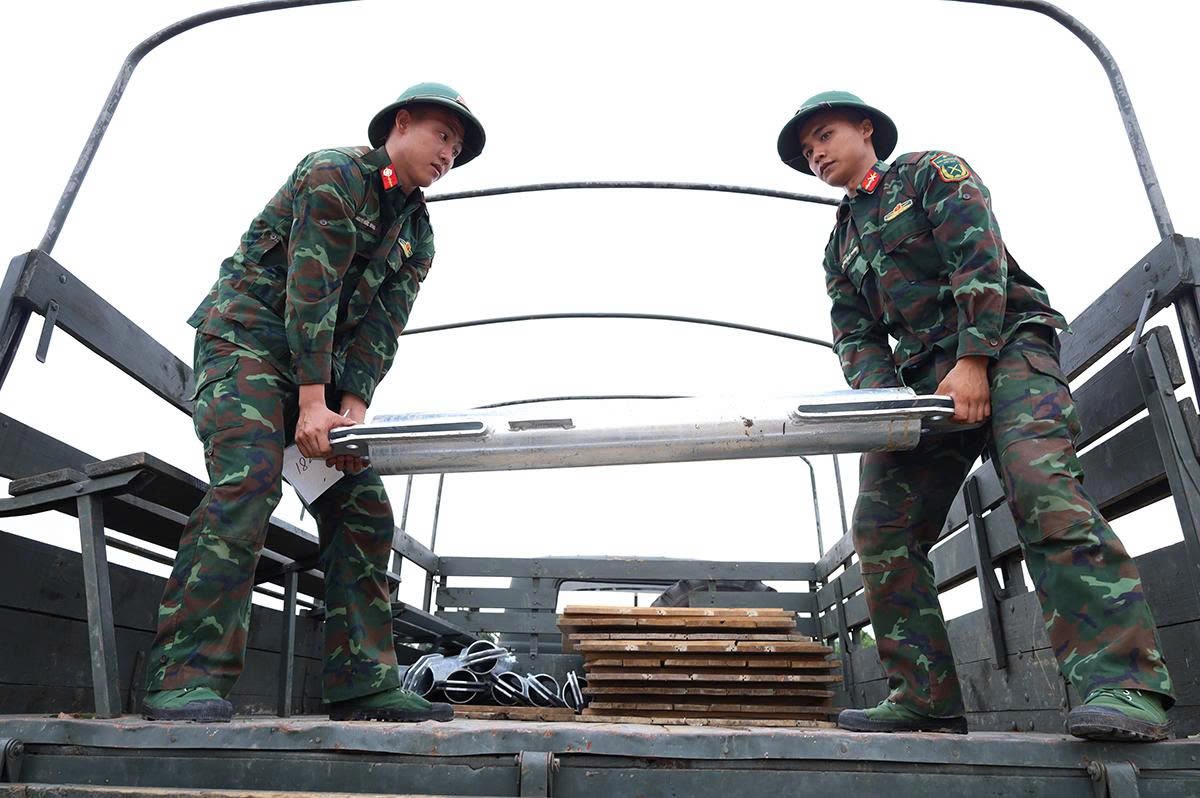

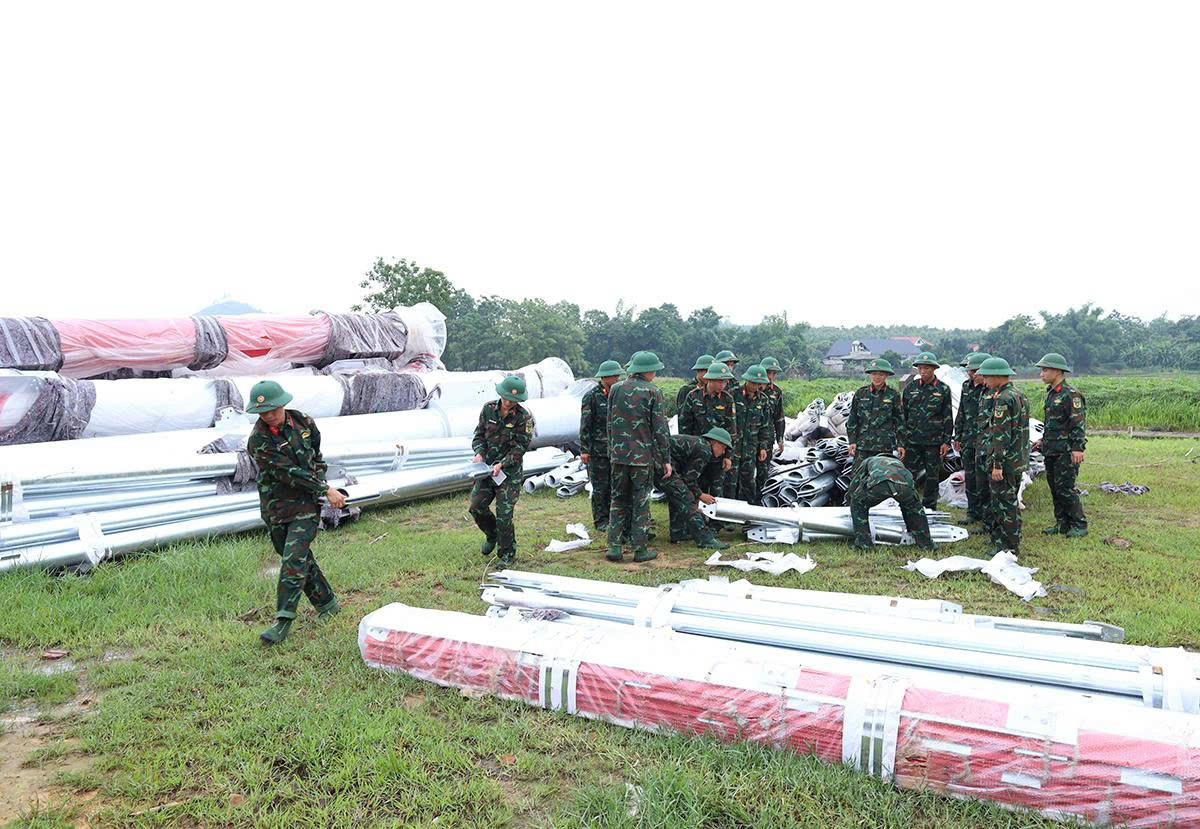

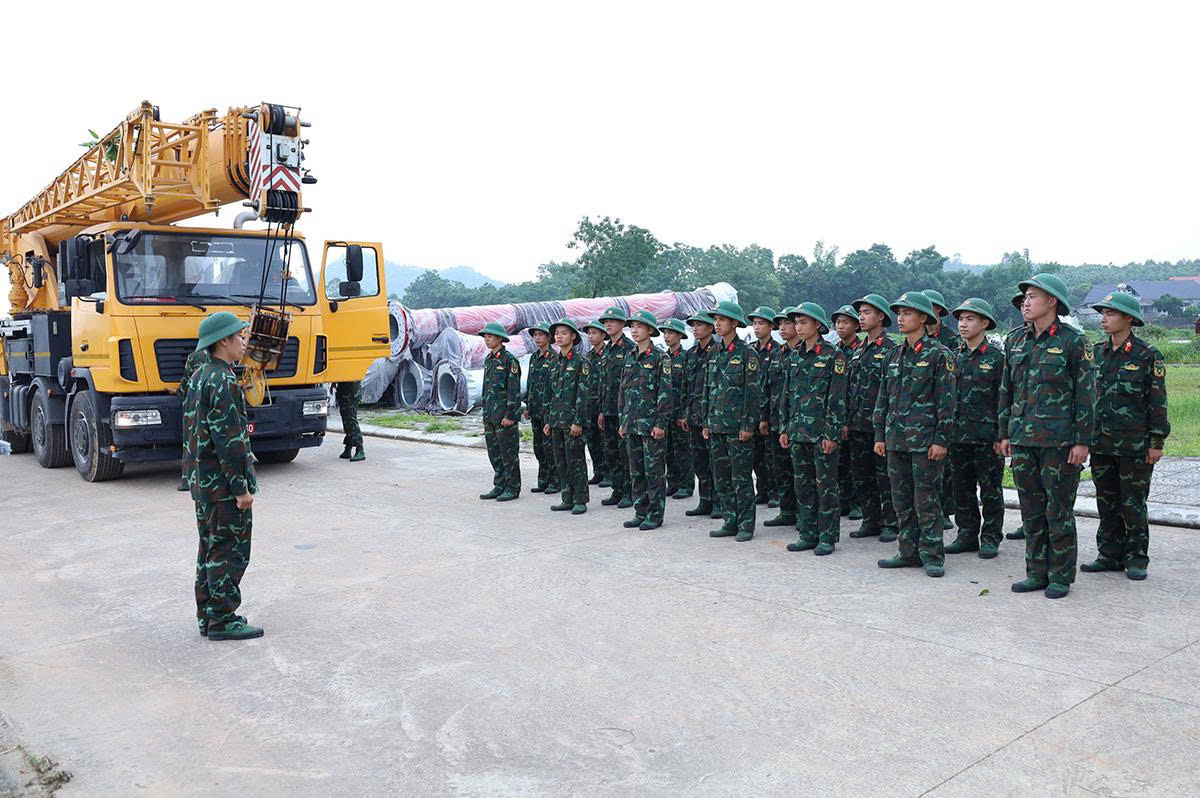

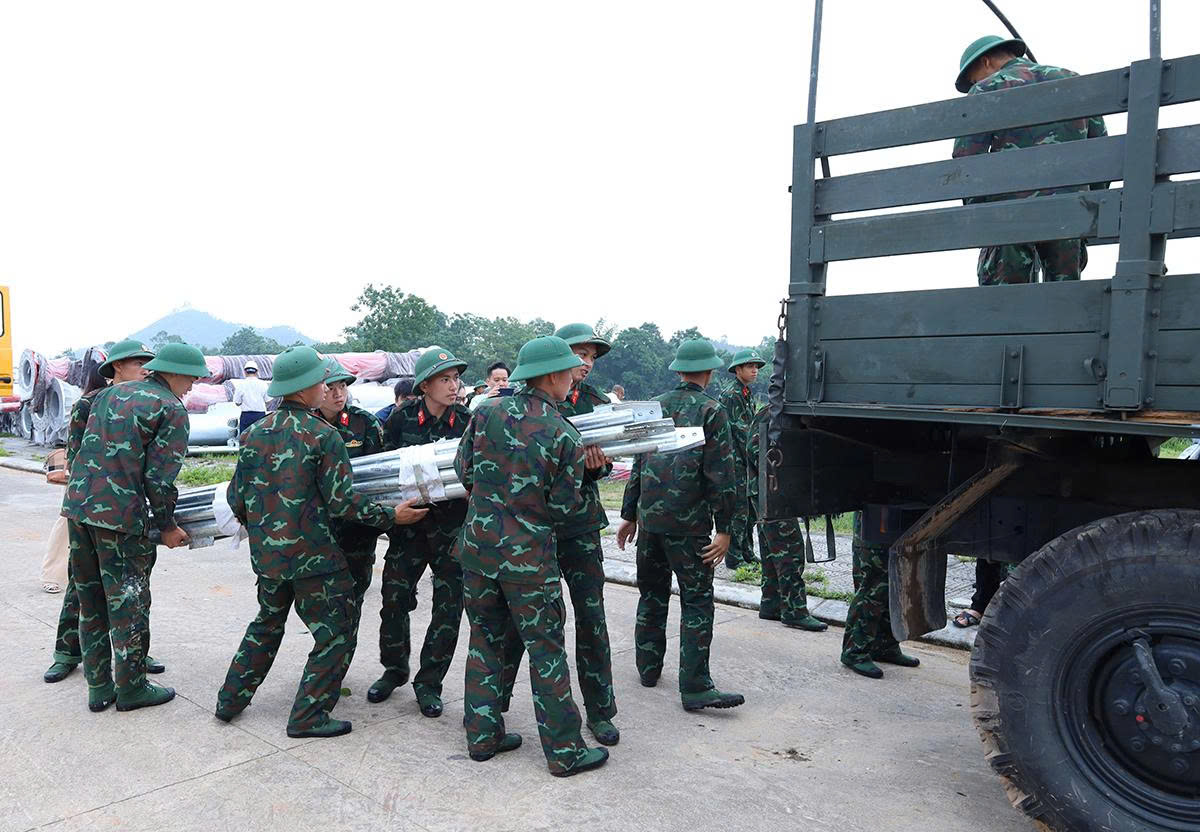

Một số hình ảnh lực lượng Quân khu 2 tham gia hỗ trợ vật tư, thiết bị tại tỉnh Vĩnh Phúc, ngày 16/6/2025:


P.Ngọc 16/06/2025 - 18:58 (GMT+7)
Share

Bố trí gần 5.500 ca trực bảo đảm điện dịp lễ tại Hà Nội

Bố trí gần 5.500 ca trực bảo đảm điện dịp lễ tại Hà Nội

Trong dịp nghỉ lễ 30/4 - 1/5 năm nay, Tổng công ty Điện lực TP Hà Nội (EVNHANOI) bố trí lực lượng trực vận hành, sửa chữa điện 24/24h với gần 5.500 ca trực. Thời gian thực hiện đảm bảo điện từ 0h00 ngày 29/4 đến hết 24h00 ngày 02/5/2026.


Kỷ niệm 51 năm Ngày Giải phóng miền Nam, thống nhất đất nước: Những ngày đầu tiếp quản ngành Điện tại miền Nam

Kỷ niệm 51 năm Ngày Giải phóng miền Nam, thống nhất đất nước: Những ngày đầu tiếp quản ngành Điện tại miền Nam

Ngay sau Đại thắng mùa Xuân 1975 giải phóng hoàn toàn miền Nam, thống nhất đất nước, 7 giờ sáng ngày 1/5/1975, Tiểu ban quân quản Sài Gòn - Gia Định do đồng chí Lê Thành Phụng - Phó Tiểu ban dẫn đầu có mặt tại số nhà 72 Hai Bà Trưng, chỉ huy quân quản toàn bộ và nguyên vẹn cơ sở vật chất kỹ thuật của Công ty Điện lực Việt Nam (CĐV).


Sẵn sàng các phương án đảm bảo cung ứng điện dịp nghỉ lễ 30/4 và 1/5

Sẵn sàng các phương án đảm bảo cung ứng điện dịp nghỉ lễ 30/4 và 1/5

Trong dịp 30/4 - 1/5 năm nay, Tập đoàn Điện lực Việt Nam (EVN) đã và đang phối hợp chặt chẽ với Công ty Vận hành hệ thống điện và Thị trường điện Quốc gia (NSMO), các đơn vị liên quan triển khai đồng bộ các phương án vận hành hệ thống điện, bảo đảm cung cấp điện an toàn, ổn định trên phạm vi toàn quốc.


Tháng Nhân đạo 2026: EVN đóng góp nguồn lực, chung tay chăm lo cho cộng đồng

Tháng Nhân đạo 2026: EVN đóng góp nguồn lực, chung tay chăm lo cho cộng đồng

Tại Lễ phát động Tháng Nhân đạo cấp quốc gia năm 2026 được tổ chức vào sáng 29/4, Phó Tổng giám đốc EVN Nguyễn Đình Phước đại diện trao biểu trưng ủng hộ của Tập đoàn, đóng góp nguồn lực để chung tay chăm lo cho cộng đồng.


Tháng Nhân đạo 2026: EVN đóng góp nguồn lực, chung tay chăm lo cho cộng đồng

Tháng Nhân đạo 2026: EVN đóng góp nguồn lực, chung tay chăm lo cho cộng đồng

Tại Lễ phát động Tháng Nhân đạo cấp quốc gia năm 2026 được tổ chức vào sáng 29/4, Phó Tổng giám đốc EVN Nguyễn Đình Phước đại diện trao biểu trưng ủng hộ của Tập đoàn, đóng góp nguồn lực để chung tay chăm lo cho cộng đồng.
