Đường dây 500kV Lào Cai – Vĩnh Yên: Lãnh đạo EVN tiếp tục rà soát, đốc thúc thi công từng vị trí móng cột

27/05/2025 - 15:54 (GMT+7)

Ngày 27/5, Phó Tổng giám đốc EVN Phạm Hồng Phương đã kiểm tra thực địa các vị trí thi công thuộc gói thầu số 7 và 8 dự án đường dây 500kV Lào Cai – Vĩnh Yên, cung đoạn trên địa bàn Vĩnh Phúc, Phú Thọ. Lãnh đạo EVN yêu cầu Ban Quản lý dự án Điện 1 (EVNPMB1) và các nhà thầu tập trung rà soát tiến độ thi công từng vị trí cột, tháo gỡ dứt điểm vướng mắc, tăng tốc triển khai, đảm bảo an toàn tuyệt đối trên toàn tuyến.

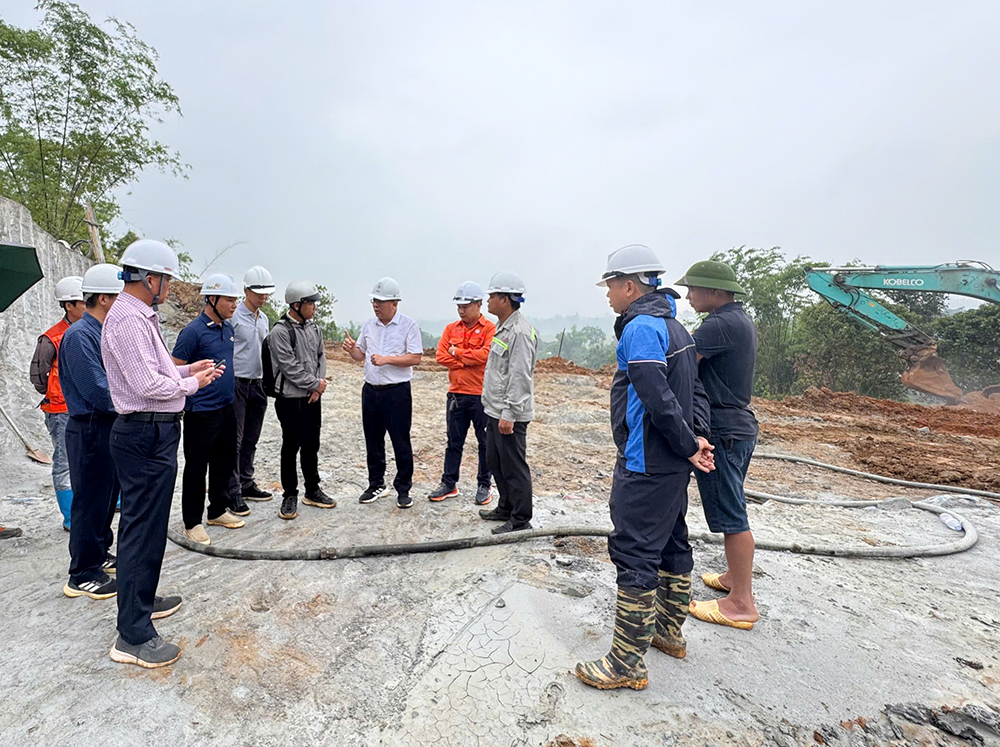

Lãnh đạo EVN kiểm tra tại vị trí VT371 (tỉnh Vĩnh Phúc). Thi công đào hố móng vị trí này gặp đá, Phó Tổng giám đốc EVN Phạm Hồng Phương (áo trắng) chỉ đạo đơn vị tư vấn cho khoan thăm dò và điều chỉnh thiết kế móng cột. Ảnh: Quang Chưởng

Tại hiện trường, lãnh đạo EVN đã kiểm tra thực tế một số vị trí đang thi công hố móng, thi công đường công vụ… thuộc địa bàn các huyện của tỉnh Yên Bái và Phú Thọ. Đây là các vị trí có điều kiện địa hình, địa chất phức tạp, thi công gặp đá, hoặc còn vướng mắc về mặt bằng cần được giải quyết dứt điểm.

Theo báo cáo của EVNPMB1, gói thầu số 7 và 8 hiện đã cơ bản hoàn thành công tác thỏa thuận mặt bằng và mở đường công vụ tại hầu hết các vị trí. Công tác đào hố móng và đúc móng đang được triển khai đồng loạt, nhân lực và thiết bị đã được huy động tăng cường. Một số vị trí đã bắt đầu được nhà thầu triển khai cung cấp cột thép để sẵn sàng phục vụ công tác lắp dựng cột.

Sau khi kiểm tra hiện trường và nghe báo cáo, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu EVNPMB1 tiếp tục phối hợp chặt chẽ với chính quyền địa phương để khẩn trương tháo gỡ các vướng mắc còn lại, nhất là các vị trí chưa hoàn tất thỏa thuận mặt bằng. Đồng thời, cần tăng cường kiểm tra, giám sát kỹ thuật tại hiện trường, trực tiếp lãnh đạo EVNPMB1 phải phụ trách chỉ đạo các vị trí khó thi công, đốc thúc các vị trí còn chậm so với mục tiêu. EVNPMB1 phải họp với nhà thầu, đơn vị tư vấn giám sát, rà soát từng vị trí thi công móng cột, có giải pháp đảm bảo chất lượng và tiến độ theo đúng kế hoạch đề ra.

Hiện nay, tại các địa phương nơi dự án đi qua, thời tiết diễn biến phức tạp, mưa kéo dài. Phó Tổng giám đốc EVN cũng chỉ đạo các đơn vị thi công cần chủ động ứng phó với điều kiện thời tiết bất lợi, bố trí hợp lý nhân lực, thiết bị, đẩy nhanh tiến độ công tác hố móng, chuẩn bị tốt cho công tác lắp dựng cột trong thời gian tới. Đặc biệt, các nhà thầu cần tuân thủ nghiêm quy trình kỹ thuật, quy định an toàn lao động và bảo vệ môi trường trong suốt quá trình thi công.

Xem thêm thông tin dự án đường dây 500kV Lào Cai – Vĩnh Yên tại đây

Phạm Ngọc 27/05/2025 - 15:54 (GMT+7)
Share

Áp dụng biểu giá bán lẻ điện riêng cho sạc xe điện

Áp dụng biểu giá bán lẻ điện riêng cho sạc xe điện

Từ ngày 1/11/2026, biểu giá bán lẻ điện riêng cho sạc xe điện được áp dụng theo Quyết định số 2892/QĐ-BCT ngày 31/10/2026 của Bộ Công Thương. Giá điện được phân theo cấp điện áp và khung giờ sử dụng, khuyến khích khách hàng chủ động lựa chọn thời gian sạc phù hợp.

Bộ Công Thương tổ chức Hội nghị về phương thức vận hành hệ thống điện quốc gia và công tác bảo đảm cung ứng điện năm 2027 - 2028

Bộ Công Thương tổ chức Hội nghị về phương thức vận hành hệ thống điện quốc gia và công tác bảo đảm cung ứng điện năm 2027 - 2028

Ngày 7/11, tại trụ sở Bộ Công Thương, Bộ trưởng Lê Mạnh Hùng đã chủ trì Hội nghị về phương thức vận hành hệ thống điện quốc gia và công tác bảo đảm cung ứng điện năm 2027 - 2028

EVNHCMC xúc tiến giới thiệu ứng dụng, tổng đài chăm sóc khách hàng tại VSIF 2026

EVNHCMC xúc tiến giới thiệu ứng dụng, tổng đài chăm sóc khách hàng tại VSIF 2026

Tham gia sự kiện “Tuần lễ Năng lượng Việt Nam”, Tổng công ty Điện lực TP. HCM (EVNHCMC) tiếp tục xúc tiến các hoạt động giới thiệu ứng dụng EVN CSKH và tổng tài 1558 do Tập đoàn Điện lực Việt Nam (EVN) phát triển đến khách tham quan.
