Dự án Thuỷ điện tích năng Bác Ái: Vượt khó địa chất, đặt nhiều mục tiêu quan trọng trong quý III

01/07/2026 - 23:48 (GMT+7)

Gặp đứt gãy địa chất trong quá trình đào hầm thi công vận hành VH3A gây ảnh hưởng không nhỏ đến tiến độ của hạng mục này, tuy nhiên nhịp độ thi công chung trên toàn công trường Dự án Nhà máy thủy điện tích năng Bác Ái (xã Bác Ái Tây, tỉnh Khánh Hòa) cơ bản được giữ vững.

Sau khi kiểm tra công trường vào sáng 1/7, Phó Tổng giám đốc EVN Phạm Hồng Phương cùng đoàn công tác EVN có buổi họp giao ban Quý II với đại diện Ban Quản lý dự án Điện 3 (EVNPMB3) và các đơn vị tư vấn - giám sát, nhà thầu.

Hoàn thành nhiều mục tiêu

Theo báo cáo của EVNPMB3, trong quý II/2026, Dự án Nhà máy thủy điện tích năng Bác Ái tiếp tục duy trì nhịp độ thi công đa mũi, nhiều hạng mục đạt và vượt kế hoạch đề ra. Cụ thể, đến hết tháng 6 có 8/12 mục tiêu quý được hoàn thành.

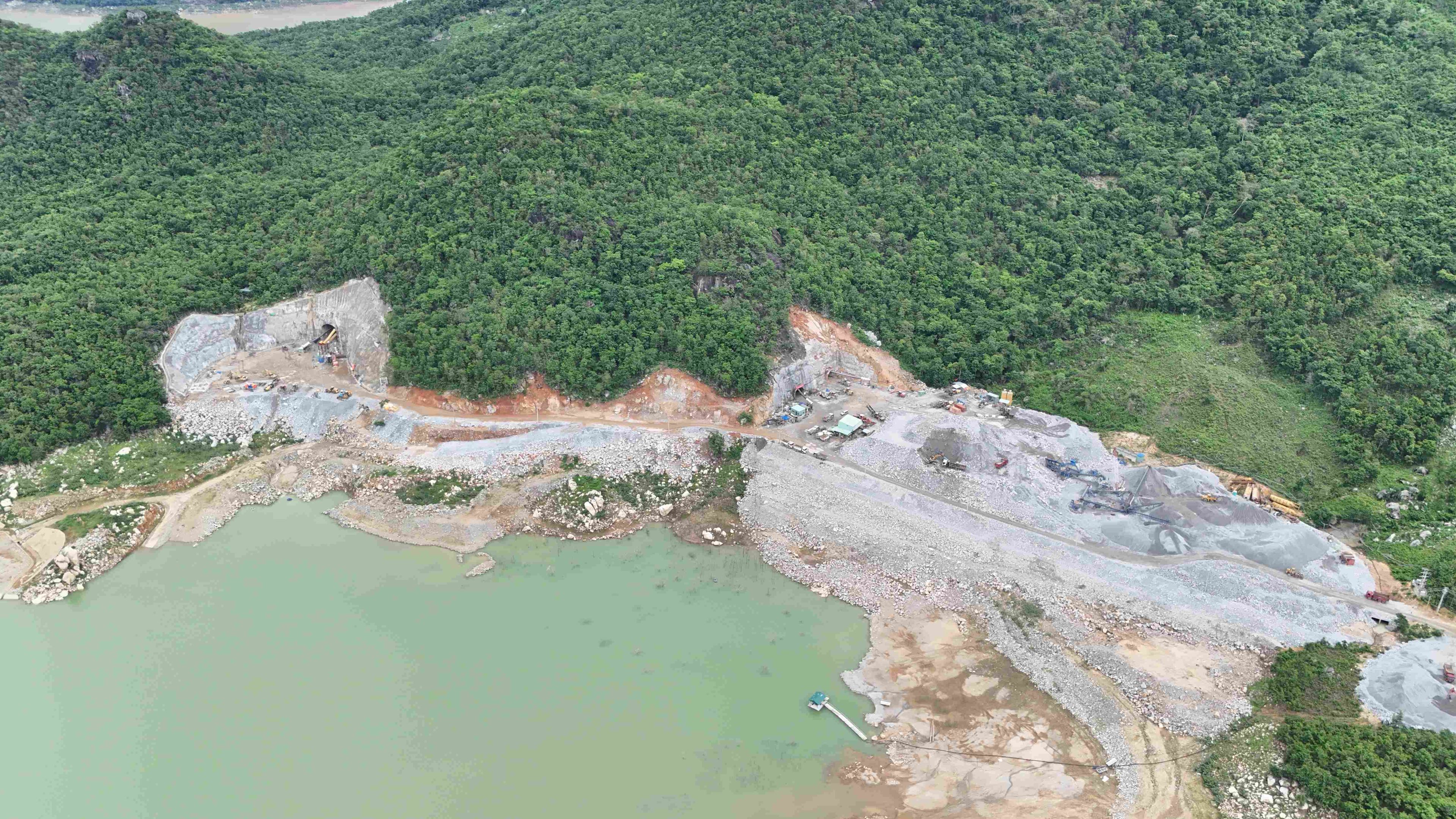

Một phần công trường Dự án Nhà máy thuỷ điện tích năng Bác Ái nhìn từ trên cao. Ảnh: Ngọc Linh

Với các hạng mục công trình ngầm, nhà thầu đã huy động đủ nhân lực, xe, máy, thiết bị thi công để tổ chức thi công 3 ca liên tục. Một số hạng mục hoàn thành vượt kế hoạch quý II và đạt 100% khối lượng luỹ kế, như: tháp van hạ lưu đã hoàn tất đào và gia cố móng hở, phun vẩy bê tông gia cố mái; hầm thoát nước hoàn tất công tác đào và gia cố tổng cộng 937 mét dài (md). Một số hạng mục đạt và vượt tiến độ, như: hầm thi công vận hành – cấp gió; hầm thi công; đào và gia cố nhà máy ngầm, trong đó hoàn thành đào hầm tiên phong (5x5m) phục vụ đẩy nhanh tiến độ cụm nhà máy và tháp điều áp thượng lưu vào ngày 22/6,...

Các hạng mục phụ trợ như hệ thống cấp điện thi công 22kV đã hoàn thành và cấp điện ổn định cho toàn bộ các khu vực đang triển khai. Trạm bơm, một phần hệ thống cấp nước, 01 trạm bê tông, 01 trạm nghiền sàng (thuộc khu phụ trợ số 3) cùng hệ thống camera giám sát giai đoạn 1 đã được đưa vào vận hành, đáp ứng yêu cầu tổ chức thi công liên tục trên công trường.

Dù vậy, một số hạng mục vẫn chậm so với kế hoạch; điển hình là hầm thi công vận hành VH3A mới đạt khoảng 17% kế hoạch quý II do gặp địa chất đứt gãy bậc IV, dẫn tới phải thay đổi phương pháp thi công để đảm bảo an toàn. Nhà thầu chỉ có thể đào tiến gương từng mét thay vì khoan đại trà như trong điều kiện địa chất thuận lợi.

Nâng cao hiệu quả phối hợp

Phát biểu tại buổi làm việc, ông Trần Phú Cường - Kiểm soát viên EVN ghi nhận khí thế thi công khẩn trương, sôi nổi trên khắp công trường; đồng thời đánh giá cao công tác tổ chức thi công khi hầu hết các phần việc đều được các đơn vị triển khai đầy đủ, kỹ lưỡng.

Ông Cường bày tỏ mong muốn các đơn vị tham gia dự án sẽ tiếp tục phát huy tinh thần, giữ vững chất lượng thi công như thời gian qua, đồng thời tập trung tháo gỡ các "điểm nghẽn" để hoàn thành toàn bộ các mục tiêu đề ra.

Với kết quả thi công trong quý II, Phó Tổng giám đốc EVN Phạm Hồng Phương đánh giá liên danh nhà thầu đã nỗ lực hoàn thành hầu hết các mục tiêu thi công. Lãnh đạo Tập đoàn cũng ghi nhận toàn công trường đã được tổ chức, vận hành hiệu quả trong suốt 3 tháng qua.

Nhấn mạnh mùa mưa bão đang đến gần, Phó Tổng giám đốc EVN Phạm Hồng Phương giao các đơn vị chuẩn bị kỹ lưỡng phương án phòng chống thiên tai và tìm kiếm cứu nạn, tổ chức diễn tập đầy đủ, đồng thời công khai địa chỉ, số điện thoại Ban điều hành các nhà thầu để kịp thời tiếp nhận, xử lý thông tin, nâng cao hiệu quả ứng phó.

Với các hạng mục đường thi công - vận hành VH2 và VH3A còn chậm tiến độ do nguyên nhân chủ quan, lãnh đạo EVN yêu cầu nhà thầu phụ trách quyết liệt bù tiến độ ngay trong quý III, bảo đảm thực hiện đúng các cam kết đã đề ra.

Cùng với đó, Phó Tổng giám đốc EVN Phạm Hồng Phương đặc biệt lưu ý toàn công trường nghiêm túc tuân thủ quy định về an toàn lao động và môi trường - xã hội.

Phó Tổng giám đốc EVN Phạm Hồng Phương phát biểu chỉ đạo

Cũng theo Phó Tổng giám đốc EVN Phạm Hồng Phương, năm 2026 là năm thi công có ý nghĩa đặc biệt quan trọng sau giai đoạn khởi công và chuẩn bị (2025). Đây cũng là dự án nhận được sự quan tâm của nhiều cấp, từ Tổng Liên đoàn Lao động Việt Nam, Tập đoàn Điện lực Việt Nam đến Công đoàn Điện lực Việt Nam. Các đơn vị trực tiếp tham gia thi công cần tiếp tục nâng cao hiệu quả phối hợp, tăng cường sự gắn kết và thống nhất trong chỉ đạo, điều hành để cùng hành động quyết liệt, đưa công trình về đích đúng kế hoạch.

Một số mục tiêu, khối lượng thi công quý III/2026

- Hoàn thành đào và gia cố nhà máy ngầm đến cao trình 119,5m trước ngày 30/9/2026.

- Tập trung tối đa thi công đào, gia cố đoạn địa chất đứt gãy bậc IV của hầm VH3A; đẩy nhanh tiến độ thi công hầm thi công vận hành và cấp gió với cường độ đào và gia cố hầm tối thiểu đạt 130md/tháng.

- Hoàn thành đào và gia cố ngách thi công số 2 trước ngày 30/10/2026.


Lê Na 01/07/2026 - 23:48 (GMT+7)
Share

Ban Nữ công Cơ quan EVN thăm, tặng quà nữ CBCNV có hoàn cảnh khó khăn tại Công ty Điện lực Lào Cai

Ban Nữ công Cơ quan EVN thăm, tặng quà nữ CBCNV có hoàn cảnh khó khăn tại Công ty Điện lực Lào Cai

Ngày 16/10, đoàn công tác Ban Nữ công Cơ quan Tập đoàn Điện lực Việt Nam (EVN) đã đến thăm hỏi, động viên và trao quà cho nữ cán bộ, công nhân viên có hoàn cảnh khó khăn tại Điện lực Nghĩa Lộ, Công ty Điện lực Lào Cai (PC Lào Cai).


Ban Nữ công Cơ quan EVN thăm, tặng quà nữ CBCNV có hoàn cảnh khó khăn tại Công ty Điện lực Lào Cai

Ban Nữ công Cơ quan EVN thăm, tặng quà nữ CBCNV có hoàn cảnh khó khăn tại Công ty Điện lực Lào Cai

Ngày 16/10, đoàn công tác Ban Nữ công Cơ quan Tập đoàn Điện lực Việt Nam (EVN) đã đến thăm hỏi, động viên và trao quà cho nữ cán bộ, công nhân viên có hoàn cảnh khó khăn tại Điện lực Nghĩa Lộ, Công ty Điện lực Lào Cai (PC Lào Cai).


Ký kết hợp đồng EPC dự án nâng cấp hệ thống xử lý khí thải cho Nhà máy Nhiệt điện Quảng Ninh

Ký kết hợp đồng EPC dự án nâng cấp hệ thống xử lý khí thải cho Nhà máy Nhiệt điện Quảng Ninh

Ngày 16/10, tại Quảng Ninh, Công ty Cổ phần Nhiệt điện Quảng Ninh (QTP) ký kết hợp đồng thiết kế, cung cấp thiết bị và thi công xây dựng (EPC) dự án cải tạo, nâng cấp hệ thống xử lý khí thải cho Nhà máy Nhiệt điện Quảng Ninh, với giá trị 3.271 tỷ đồng. Dự án dự kiến hoàn thành, đưa vào vận hành trong năm 2027.


Ký kết hợp đồng EPC dự án nâng cấp hệ thống xử lý khí thải cho Nhà máy Nhiệt điện Quảng Ninh

Ký kết hợp đồng EPC dự án nâng cấp hệ thống xử lý khí thải cho Nhà máy Nhiệt điện Quảng Ninh

Ngày 16/10, tại Quảng Ninh, Công ty Cổ phần Nhiệt điện Quảng Ninh (QTP) ký kết hợp đồng thiết kế, cung cấp thiết bị và thi công xây dựng (EPC) dự án cải tạo, nâng cấp hệ thống xử lý khí thải cho Nhà máy Nhiệt điện Quảng Ninh, với giá trị 3.271 tỷ đồng. Dự án dự kiến hoàn thành, đưa vào vận hành trong năm 2027.


Tổng công ty Điện lực miền Nam: Chủ động đối thoại, giải quyết kiến nghị của cử tri

Tổng công ty Điện lực miền Nam: Chủ động đối thoại, giải quyết kiến nghị của cử tri

Từ ngày 9/9 đến 14/10/2026, các công ty điện lực trực thuộc Tổng công ty Điện lực miền Nam (EVNSPC) đã làm việc, báo cáo với các đoàn đại biểu Quốc hội và tham gia tiếp xúc cử tri tại địa phương. Bên cạnh việc báo cáo thông tin về tình hình cung ứng điện, hoạt động sản xuất kinh doanh và đầu tư xây dựng các công trình điện trên địa bàn, các đơn vị đã trực tiếp giải đáp nhiều ý kiến, kiến nghị của cử tri ngay tại cơ sở.
