Dự án Thuỷ điện Hoà Bình mở rộng: Mục tiêu cao nhất là hòa đồng bộ tổ máy số 1 vào lưới điện quốc gia trước hoặc đúng ngày 19/8

03/07/2025 - 12:19 (GMT+7)

Đó là một trong những chỉ đạo của lãnh đạo Tập đoàn Điện lực Việt Nam tại buổi họp giao ban quý II - Công trình Nhà máy Thuỷ điện Hoà Bình mở rộng, vào ngày 3/7/2025.

Thành viên Hội đồng Thành viên EVN Đặng Huy Cường và Phó Tổng giám đốc EVN Phạm Hồng Phương cùng chủ trì cuộc họp.

Dự án Nhà máy Thủy điện Hòa Bình mở rộng đang bước vào giai đoạn nước rút với nhiều áp lực về tiến độ và khối lượng thi công. Theo Giám đốc Ban Quản lý dự án Điện 1 (EVNPMB1) Bùi Phương Nam, trong quý II/2025, khối lượng thi công các hạng mục chính tại công trường đều đạt và vượt kế hoạch đề ra. Bê tông cửa lấy nước hoàn thành 126% kế hoạch quý, bê tông nhà máy đạt 119%, bê tông hầm số 1, 2 lần lượt đạt 121% và 120%. Công tác tháo dỡ đê quây đã được xử lý xong trong tháng 6, mở ra điều kiện thuận lợi cho các hạng mục tiếp theo.

Thành viên Hội đồng Thành viên EVN Đặng Huy Cường (ngồi bên phải) và Phó Tổng giám đốc EVN Phạm Hồng Phương (đứng) đồng chủ trì cuộc họp giao ban quý II/2025 tại NMTĐ Hòa Bình mở rộng

Công tác thi công gói thầu xây lắp chính của dự án đã hoàn thành 19/22 mục tiêu đề ra. Tại khu vực cửa lấy nước đã hoàn thành đào hố móng giai đoạn 3 (ngày 15/6/2025), đổ bê tông tường chắn T2, đắp đất đá hạ lưu, khoan phun chống thấm, lắp đặt các thiết bị cơ khí như cầu trục chân dê (20/4/2025), thử khô cửa van sửa chữa - lưới chắn (15/5/2025) và hệ thống thiết bị quan trắc...

Cùng với các mũi thi công chính, công tác đảm bảo an toàn lao động và bảo vệ môi trường tiếp tục được thực hiện nghiêm túc. Công trường duy trì kiểm tra định kỳ các hạng mục an toàn điện, phòng cháy chữa cháy, thi công trên cao. Các nhà thầu thực hiện phân loại rác thải và xử lý theo đúng quy định, tổ chức phun nước mặt đường chống bụi thường xuyên và quan trắc môi trường định kỳ, đảm bảo không có thông số vượt giới hạn.

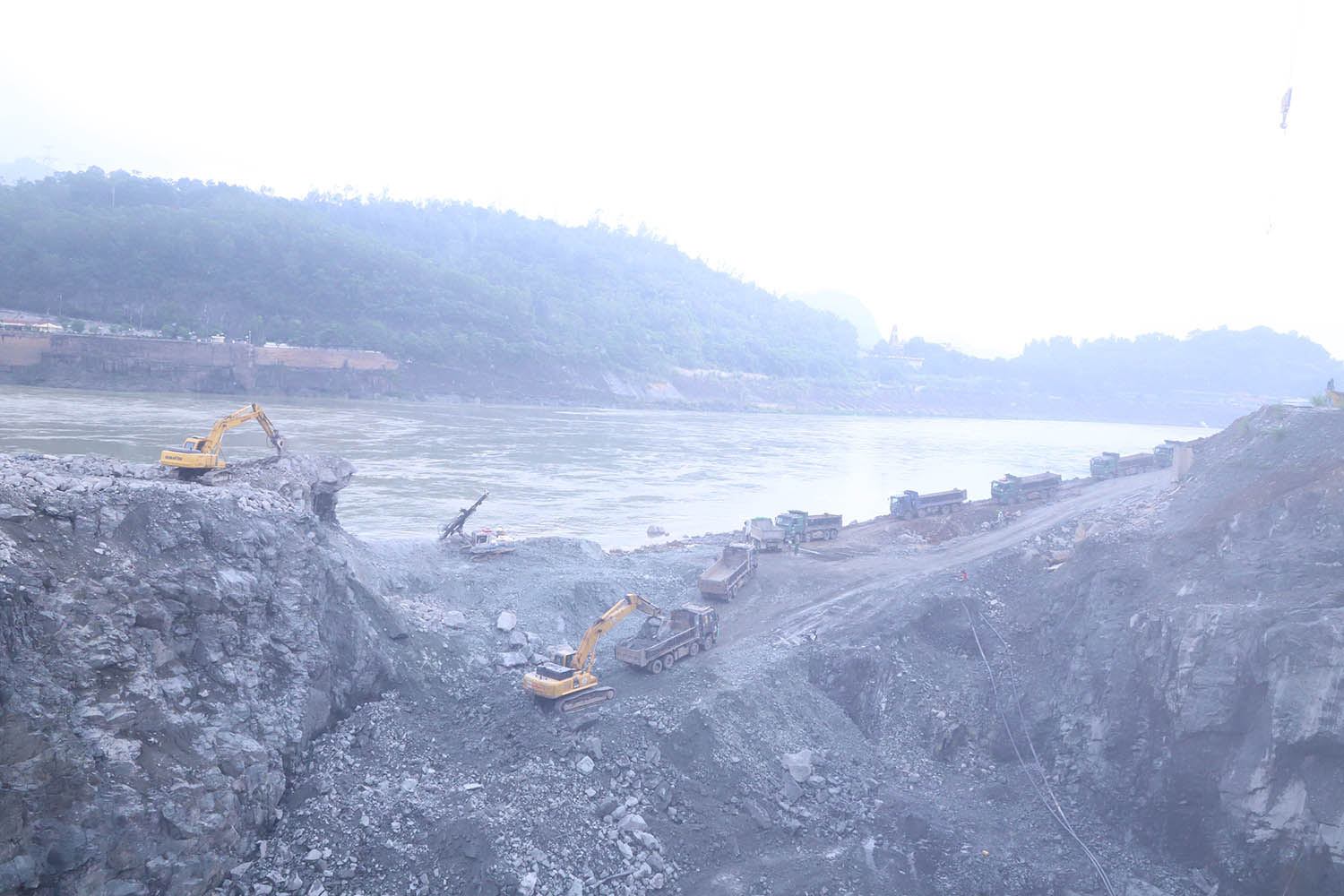

Toàn công trường đang nỗ lực thi công, vượt qua khó khăn về thời tiết

Phát biểu tại cuộc họp, Thành viên Hội đồng thành viên EVN Đặng Huy Cường đánh giá, đến nay mục tiêu hòa lưới tổ máy số 1 vào ngày 19/8 sắp tới là hoàn toàn khả thi. Ông đề nghị các đơn vị tập trung cao độ, ưu tiên hoàn thiện sớm những hạng mục phục vụ trực tiếp cho tổ máy số 1. Những nội dung trọng tâm cần được thực hiện ngay bao gồm: khẩn trương rà soát, hoàn thiện hồ sơ pháp lý phục vụ nghiệm thu công trình; ưu tiên triển khai hệ thống thiết bị, điều khiển – bảo vệ và công tác thí nghiệm, vận hành cho tổ máy số 1; đẩy nhanh tiến độ các hạng mục xây dựng còn chậm, kể cả những phần việc nhỏ nhưng có nguy cơ ảnh hưởng đến tiến độ chung và an toàn lao động...

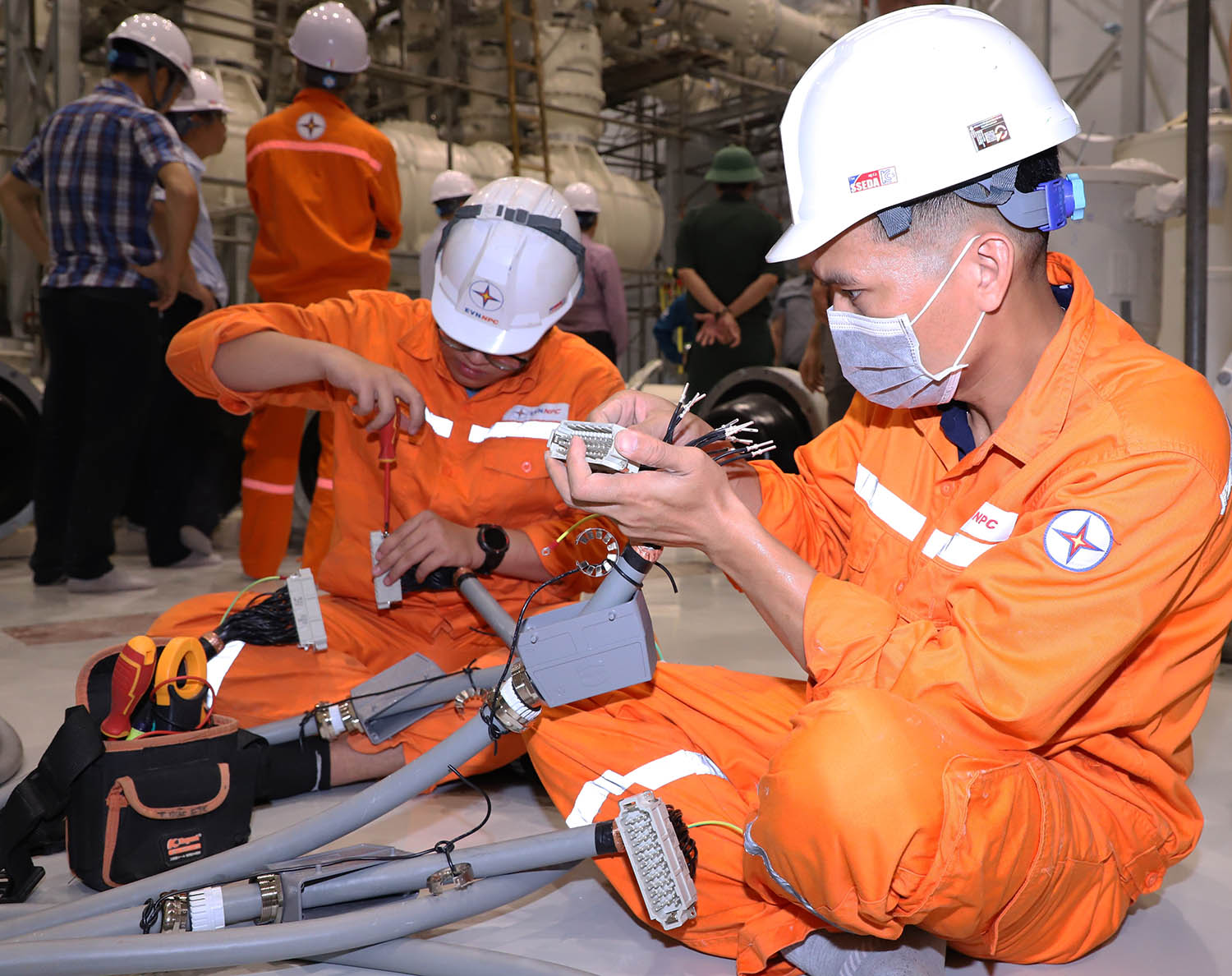

Các kỹ sư thực hiện công tác đấu nối kỹ thuật tại trạm Gis 500kV, thuộc Nhà máy Thủy điện Hòa Bình mở rộng

Phó Tổng giám đốc EVN Phạm Hồng Phương cũng nhấn mạnh toàn dự án cần quán triệt tinh thần hành động quyết liệt với hai lựa chọn: thực hiện tốt và tốt hơn, sớm và sớm hơn. Tuyệt đối không được phép chậm trễ so với mốc tiến độ 19/8/2025.

Cũng theo Phó Tổng giám đốc EVN, công trường phải duy trì chế độ giao ban hằng ngày. Trong thời gian còn lại, mọi nhiệm vụ phải được phân công rõ người rõ việc, theo dõi tiến độ sát sao từng ngày.

Để đáp ứng tiến độ hoà lưới, những nhiệm vụ trọng tâm mà Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu tập trung thực hiện gồm: hoàn tất các thủ tục pháp lý và kỹ thuật phục vụ nghiệm thu của các hội đồng; khẩn trương hoàn tất các thủ tục với cơ quan nhà nước về phê duyệt quy trình vận hành hồ chứa, phê duyệt phòng cháy chữa cháy, báo cáo điều chỉnh thiết kế. Ngoài ra, Ban QLDA Điện 1 bám sát NSMO để hoàn tất phê duyệt đánh số thiết bị, chỉ định roler và các vấn đề liên quan cấp phép môi trường, vận hành an toàn đập, ứng cứu sự cố.

Đối với thi công xây dựng, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu liên danh các nhà thầu cần tập trung thi công kênh xả hạ lưu nhà máy - yếu tố then chốt để thực hiện thử nghiệm tổ máy. Các nhà thầu cần tăng 3 ca - 4 kíp, bổ sung máy móc, thiết bị, tổ chức khoan nổ theo đợt, tận dụng làm từ sáng sớm đến trưa để giảm ảnh hưởng các đơn vị khác... Công tác lắp máy và chạy thử cần hoàn thành đưa vào vận hành, chạy thử được hệ thống bơm dầu thủy lực xilanh cửa nhận nước từ ngày 10–15/7; hoàn thành lắp trạm GIS vào trạm biến áp dự kiến trước ngày 10/8...

Hiện nay, toàn công trường Nhà máy Thủy điện Hòa Bình mở rộng đang nỗ lực với tinh thần trách nhiệm cao nhất của các bên liên quan, phấn đấu hoà lưới tổ máy số 1 đúng kế hoạch.

Theo thiết kế, Nhà máy Thủy điện Hòa Bình mở rộng (2 tổ máy, tổng công suất 480MW) sẽ bổ sung gần 500 triệu kWh/năm cho hệ thống điện quốc gia, tăng khả năng khai thác công suất phủ đỉnh, hỗ trợ điều tần, nâng cao độ an toàn và hiệu quả vận hành toàn hệ thống điện. Dự án cũng tận dụng tối đa lượng nước xả thừa trong mùa lũ của công trình hiện hữu để phát điện, đồng thời giúp giảm tải cho các tổ máy cũ, kéo dài tuổi thọ thiết bị và tiết kiệm chi phí bảo trì.


Khiếu Quân 03/07/2025 - 12:19 (GMT+7)
Share

Tổng công ty Thiết bị điện Đông Anh giới thiệu máy biến áp 500kV tại Tech Connect Forum, Australia

Tổng công ty Thiết bị điện Đông Anh giới thiệu máy biến áp 500kV tại Tech Connect Forum, Australia

Trong khuôn khổ Diễn đàn Khoa học công nghệ, Đổi mới sáng tạo, Đầu tư, Giáo dục đào tạo Việt Nam - Australia (Tech Connect Forum) được tổ chức vào ngày 10/8 tại Sydney, Australia, Tổng công ty Thiết bị điện Đông Anh (EEMC) tham gia triển lãm, giới thiệu các sản phẩm máy biến áp tiêu biểu.


Tổng giám đốc EVN làm việc với Công ty Quản lý quỹ Climate Fund Managers (Hà Lan)

Tổng giám đốc EVN làm việc với Công ty Quản lý quỹ Climate Fund Managers (Hà Lan)

Sáng 11/8, tại Hà Nội, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn tiếp và làm việc với đoàn công tác Công ty Quản lý quỹ Climate Fund Managers (CFM) do ông Tarun Brahma - Giám đốc Đầu tư, đồng sáng lập CFM làm trưởng đoàn.


EVNSPC: Chủ động đảm bảo hạ tầng điện cho các dự án công nghiệp

EVNSPC: Chủ động đảm bảo hạ tầng điện cho các dự án công nghiệp

Công ty cổ phần Thép Nhà Bè – VNSTEEL (Tổng công ty Thép Việt Nam - VNSTEEL) vừa khởi công dự án bổ sung công đoạn luyện phôi thép công suất 150.000 tấn sản phẩm/năm với tổng mức đầu tư 450 tỷ đồng. Tổng công ty Điện lực miền Nam (EVNSPC) đã chủ động về hạ tầng cấp điện cho dự án, đồng thời góp phần nâng cao độ tin cậy cung cấp điện cho toàn bộ Khu công nghiệp Nhơn Trạch II – Nhơn Phú, thành phố Đồng Nai trong những năm tới.


Tuyên Quang: Chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư dự án Thủy điện Tuyên Quang mở rộng

Tuyên Quang: Chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư dự án Thủy điện Tuyên Quang mở rộng

UBND tỉnh Tuyên Quang vừa ban hành Quyết định số 2018/QĐ-UBND ngày 10/8/2026 chấp thuận chủ trương đầu tư, đồng thời chấp thuận nhà đầu tư thực hiện dự án Thủy điện Tuyên Quang mở rộng là Tập đoàn Điện lực Việt Nam (EVN).


Thúc đẩy các dự án điện, tạo động lực tăng trưởng 2 con số cho Đắk Lắk

Thúc đẩy các dự án điện, tạo động lực tăng trưởng 2 con số cho Đắk Lắk

Ngày 11/8, đoàn công tác Bộ Công Thương do Thứ trưởng Trương Thanh Hoài làm trưởng đoàn đã làm việc với UBND tỉnh Đắk Lắk, kiểm tra tình hình phát triển công nghiệp, năng lượng và việc triển khai các giải pháp góp phần thực hiện mục tiêu tăng trưởng hai con số của tỉnh.
