“Chặng nước rút” đầy thử thách tại công trường Thủy điện Hòa Bình mở rộng

31/05/2025 - 16:20 (GMT+7)

Trên công trường Thủy điện Hòa Bình mở rộng, không khí thi công chưa bao giờ “nóng” đến thế. Áp lực về tiến độ, bất lợi do mưa gió, địa hình thi công.... Nhiều khó khăn đang bủa vây nhưng những người làm điện vẫn vững vàng trên “chặng nước rút” đưa công trình chiến lược về đích đúng hẹn!

Gỡthế gọng kìm” để bứt phá tiến độ

Dự án Nhà máy Thủy điện (NMTĐ) Hòa Bình mở rộng đang phấn đấu tới mục tiêu phát điện tổ máy số 1 trong tháng 8/2025. Tiến độ gấp rút, áp lực đè nặng lên những người thực hiện dự án. Thời gian không còn nhiều trong khi khối lượng công việc còn lại rất lớn, trong đó, then chốt nhất là phải hoàn thành tháo dỡ đê quây trước ngày 15/6.

Khó khăn đầu tiên mà các lực lượng tham gia dự án phải vượt qua là mặt bằng thi công chật hẹp. Theo Đại tá Trần Ngọc Tuấn (Tổng công ty Xây dựng Trường Sơn), Giám đốc Ban điều hành Liên danh nhà thầu, dù đơn vị đã triển khai rất nhiều dự án thủy điện trên mọi miền đất nước như: Sơn La, Lai Châu, Thác Mơ, Buôn Kuốp,... nhưng hiếm có công trường thủy điện nào mà mặt bằng tổ chức thi công lại nhỏ, hẹp và ngay sát nhà máy hiện hữu như tại dự án này.

“Chúng tôi phải bố trí xây dựng các bãi tổ hợp ngay cạnh khu vực kênh xả để đẩy nhanh tiến độ lắp đặt thiết bị. Đồng thời, đối với việc thi công tháo dỡ đê quây, từ 15/5, chúng tôi đã bố trí phương án dùng xà lan để chở máy xúc - tạo thêm mặt bằng thi công ngay trên mặt nước, đảm bảo thực hiện công việc nạo vét, đào đất, đá liên tục”, đại tá Trần Ngọc Tuấn chia sẻ.

Vào giai đoạn thi công nước rút, công trường lại “va” vào khó khăn tiếp theo do thời tiết vào mùa mưa. “Từ giữa tháng 5 trở lại đây, gần như mỗi ngày đều có mưa. Có khi mưa chỉ nửa giờ, nhưng lại khiến cả công trường “lỡ” nhịp làm việc nhiều giờ sau đó vì nền đất trơn trượt, không đảm bảo an toàn cho người và thiết bị thi công” – ông Doãn Bá Thức, Phó giám đốc Ban điều hành dự án Nhà máy Thủy điện Hòa Bình mở rộng (thuộc Ban Quản lý dự án Điện 1 - EVNPMB1) chia sẻ. Để khắc phục khó khăn do thời tiết thất thường, Ban Quản lý dự án Điện 1 cùng các nhà thầu đã bàn bạc kỹ lưỡng, tăng cường nhân lực, thiết bị, tổ chức thi công cả ca đêm, tranh thủ khi thời tiết không mưa để bù lại tiến độ ban ngày.

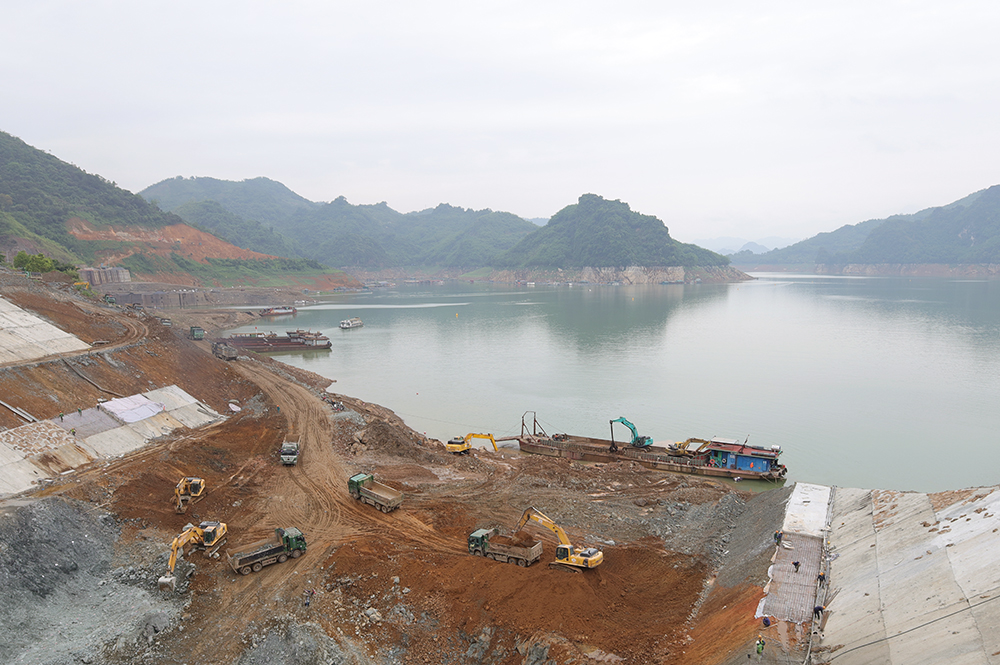

Thi công tháo dỡ đê quây tại dự án NMTĐ Hòa Bình mở rộng

Còn ở khía cạnh thủy văn, hiện nay, việc thi công tháo dỡ đê quây còn phụ thuộc rất nhiều vào mực nước hồ thủy điện Hòa Bình. Thời điểm thi công rơi vào mùa hè – mùa cao điểm sử dụng điện ở phía Bắc, do đó việc hạ mức nước hồ thủy điện Hòa Bình phải được tính toán chi tiết, kỹ lưỡng, đáp ứng “mục tiêu kép” về đảm bảo an ninh năng lượng, vận hành hiệu quả công tác sản xuất điện của các nhà máy thủy điện trên sông Đà, nhưng cũng cần phải đáp ứng tiến độ gấp rút của dự án Thủy điện Hòa Bình mở rộng.

Theo ông Bùi Phương Nam - Giám đốc Ban Quản lý dự án Điện 1, EVN đã có kiến nghị Bộ Công Thương chỉ đạo Công ty TNHH MTV Vận hành hệ thống điện và thị trường điện Quốc gia (NSMO) vận hành các nhà máy thủy điện trên lưu vực sông Đà để hạ mức nước hồ thuỷ điện Hoà Bình theo từng thời điểm. Hiện tại, nhờ sự tích cực phối hợp của các Bộ, ngành, đơn vị liên quan, hồ thuỷ điện Hoà Bình đang được điều tiết ở mức nước đáp ứng tiến độ thi công.

Ra sức thi đua xây dựng công trình

Đối diện với “combo” khó chồng khó trên công trường Thủy điện Hòa Bình mở rộng, những người xây dựng công trình luôn giữ vững tinh thần thép. “Trong quá trình thi công, dù gặp phải những khó khăn rất lớn, nhưng với sự chủ động và quyết liệt của chủ đầu tư cùng với sự nỗ lực của các nhà thầu thi công trên công trường, đến nay các mục tiêu tiến độ đều đã cơ bản đáp ứng theo kế hoạch. Các đơn vị trên công trường đã thể hiện sự năng động, sáng tạo, điều chỉnh biện pháp thi công phù hợp với điều kiện hiện trường, từ đó tổ chức thi công vừa đảm bảo an toàn công trình, vừa rút ngắn tiến độ” – Phó Tổng giám đốc EVN Phạm Hồng Phương cho hay.

Công trường xây dựng NMTĐ Hòa Bình mở rộng

Còn theo Chủ tịch Công đoàn Điện lực Việt Nam Đỗ Đức Hùng, Tổng giám đốc Tập đoàn và Ban Thường vụ Công đoàn đã ban hành Chỉ thị liên tịch về phát động phong trào thi đua liên kết xây dựng NMTĐ Hòa Bình mở rộng với mục tiêu phát điện cả 2 tổ máy trong năm 2025, tạo khí thế sôi nổi để các đơn vị tham gia thi công đoàn kết, phối hợp cùng nhau nỗ lực phấn đấu hoàn thành xuất sắc nhiệm vụ. Qua đây, cũng khơi dậy ý thức trách nhiệm, ý chí vượt qua khó khăn và tinh thần lao động sáng tạo quyết tâm hoàn thành công trình đúng tiến độ. Đồng thời, phong trào thi đua này cũng nhằm lập thành tích chào mừng Đại hội Đảng bộ các cấp nhiệm kỳ 2025 - 2030, tiến tới Đại hội đại biểu toàn quốc lần thứ XIV của Đảng.

Công trình mở rộng Thủy điện Hòa Bình là một dự án quan trọng, có quy mô công suất lớn nhất trong số các dự án thủy điện vừa và lớn trong Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn đến năm 2050. Khi đi vào vận hành, công trình sẽ đóng góp lớn vào mục tiêu đáp ứng nhu cầu tăng trưởng kinh tế, góp phần đảm bảo an ninh năng lượng và vận hành hiệu quả hệ thống điện Việt Nam trong thời kỳ phát triển kinh tế với mức tăng trưởng GDP dự kiến tăng 2 con số trong giai đoạn 2026-2030, đồng thời hướng tới mục tiêu phát thải ròng bằng 0 vào năm 2050 theo cam kết của Việt Nam tại COP26.

Dự án Nhà máy Thủy điện Hòa Bình mở rộng:

- Chủ đầu tư: Tập đoàn Điện lực Việt Nam (EVN)

- Đại diện chủ đầu tư: Ban Quản lý dự án Điện 1 (EVNPMB1).

- Đơn vị tư vấn: Công ty CP Tư vấn xây dựng Điện 1 (PECC1)

- Đơn vị thi công: Liên danh Trường Sơn – CC47 – Lilama10

- Khởi công dự án: 10/1/2021

- Quy mô công suất lắp máy: 2 tổ x 240 MW

- Điện lượng bình quân: 488 triệu kWh/năm

- Địa điểm xây dựng: Bờ phải tuyến đập thủy điện Hòa Bình, trong đó Nhà máy thuộc phường Phương Lâm; cửa lấy nước và kênh vào thuộc phường Thái Bình, thành phố Hòa Bình, tỉnh Hòa Bình.

- Tổng mức đầu tư: 9.220 tỷ đồng.




Phạm Ngọc 31/05/2025 - 16:20 (GMT+7)
Share

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An tiếp đoàn Đặc phái viên Thương mại Vương quốc Anh

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An tiếp đoàn Đặc phái viên Thương mại Vương quốc Anh

Ngày 12/6, tại Hà Nội, Chủ tịch Hội đồng thành viên (HĐTV) Tập đoàn Điện lực Việt Nam (EVN) - ông Đặng Hoàng An đã tiếp và làm việc với đoàn Đặc phái viên Thương mại của Vương quốc Anh do ông Matt Western, Đặc phái viên Thương mại, Nghị sĩ Quốc hội Vương quốc Anh làm trưởng đoàn.


Sáng kiến nhỏ, hiệu quả lớn trên lưới truyền tải

Sáng kiến nhỏ, hiệu quả lớn trên lưới truyền tải

Nhóm cán bộ kỹ thuật thuộc Truyền tải điện Khánh Hòa (Công ty Truyền tải điện 3) nghiên cứu, chế tạo thành công tời điện 12-24VDC phục vụ kéo nâng, hạ dụng cụ và vật tư thi công. Thiết bị góp phần giảm sức lao động, nâng cao năng suất và tăng cường an toàn cho công nhân làm việc trên lưới điện truyền tải.


Những ‘ngân hàng máu’ của ngành Điện: Trao giọt hồng - Nối dài sự sống

Những ‘ngân hàng máu’ của ngành Điện: Trao giọt hồng - Nối dài sự sống

Mỗi cá nhân có thể đến với hiến máu tình nguyện bởi những lý do khác nhau, nhưng điều giữ họ gắn bó bền bỉ suốt nhiều năm vẫn là mong muốn sẻ chia và góp thêm cơ hội sống cho những người đang cần máu để điều trị.


Tiềm năng phát triển điện mặt trời mái nhà còn rất lớn

Tiềm năng phát triển điện mặt trời mái nhà còn rất lớn

Mùa khô 2026 và các năm tiếp theo, nhu cầu điện được dự báo tiếp tục tăng cao, kéo theo áp lực lớn đối với công tác cung ứng và vận hành hệ thống điện. Điện mặt trời mái nhà (ĐMTMN) là một trong những giải pháp hữu hiệu để bổ sung nguồn điện, góp phần giảm áp lực cho hệ thống điện quốc gia. Tập đoàn Điện lực Việt Nam (EVN) đã và đang triển khai nhiều giải pháp nhằm thúc đẩy loại hình nguồn điện này phát triển mạnh mẽ hơn.


Tình nguyện viên EVN tiếp sức Kỳ thi tốt nghiệp THPT 2026

Tình nguyện viên EVN tiếp sức Kỳ thi tốt nghiệp THPT 2026

Kỳ thi tốt nghiệp THPT năm 2026 chính thức diễn ra trong 2 ngày 11-12/6. Các tình nguyện viên “áo cam” đã có mặt tại nhiều điểm thi trên khắp cả nước, sẵn sàng hỗ trợ, giúp đỡ các thí sinh và người nhà trong suốt quá trình diễn ra kỳ thi.
