Đoàn công tác nghe Giám đốc Ban Quản lý dự án Điện 3 (EVNPMB3) Phạm Thanh Hoài (hàng đầu, bên phải) báo thi công khu vực cửa lấy nước và đường ống áp lực

Khu vực thi công cửa lấy nước và đường ống áp lực

Sáng 30/9, khu vực thi công Nhà máy Thuỷ điện Trị An mở rộng xuất hiện mưa lớn. Đại diện liên danh nhà thầu cho biết, trong mấy tháng mùa mưa này, tần suất mưa lớn diễn ra liên tục mỗi ngày, khiến công tác thi công gặp rất nhiều khó khăn.
-20260930231941761.jpg)

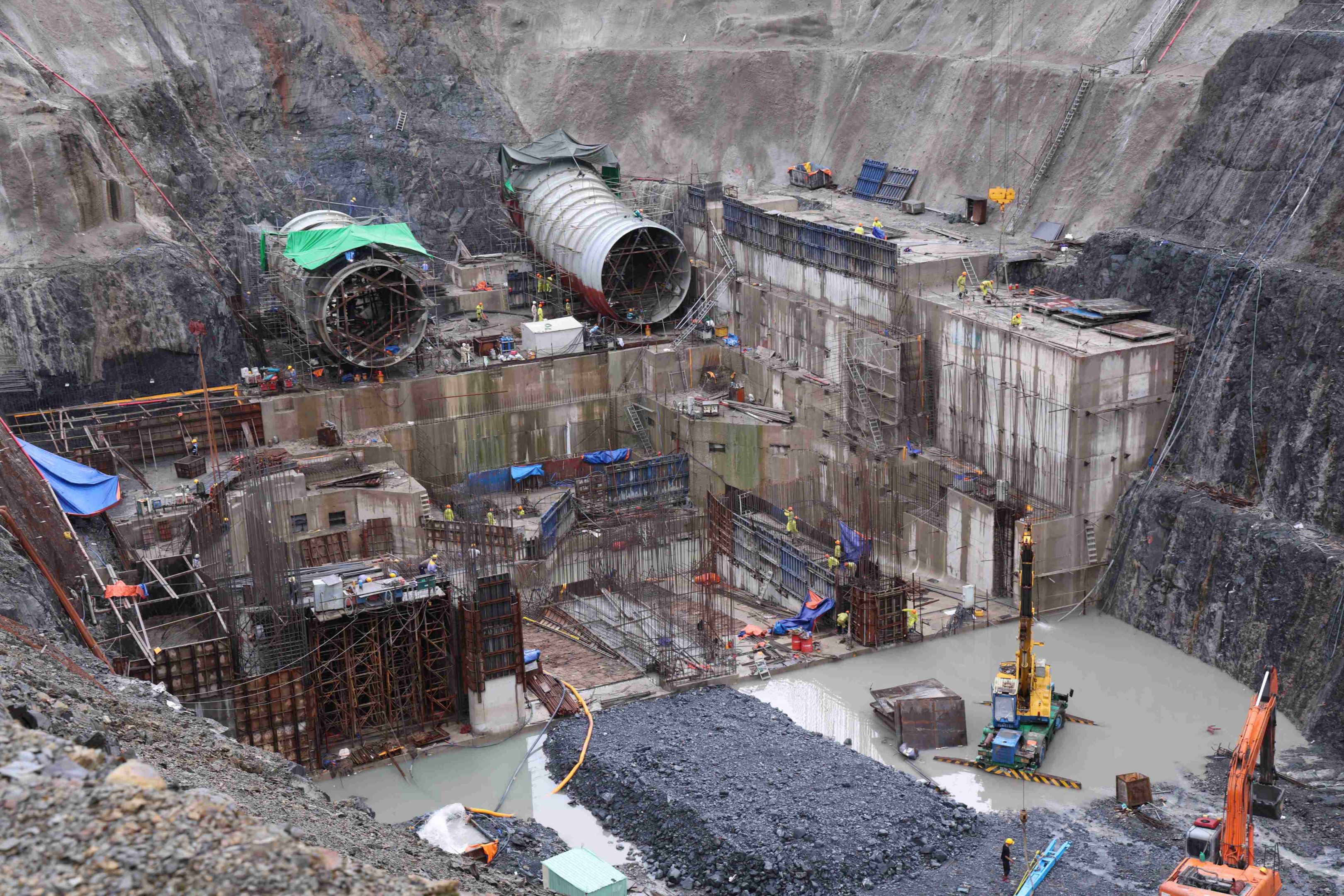

Mưa lớn kéo dài gây nhiều khó khăn cho việc đi lại, tổ chức thi công và triển khai các hạng mục trên công trường. Trong ảnh: Đơn vị thi công gia cố mái đào tại hạng mục cửa lấy nước bằng bê tông cốt thép.

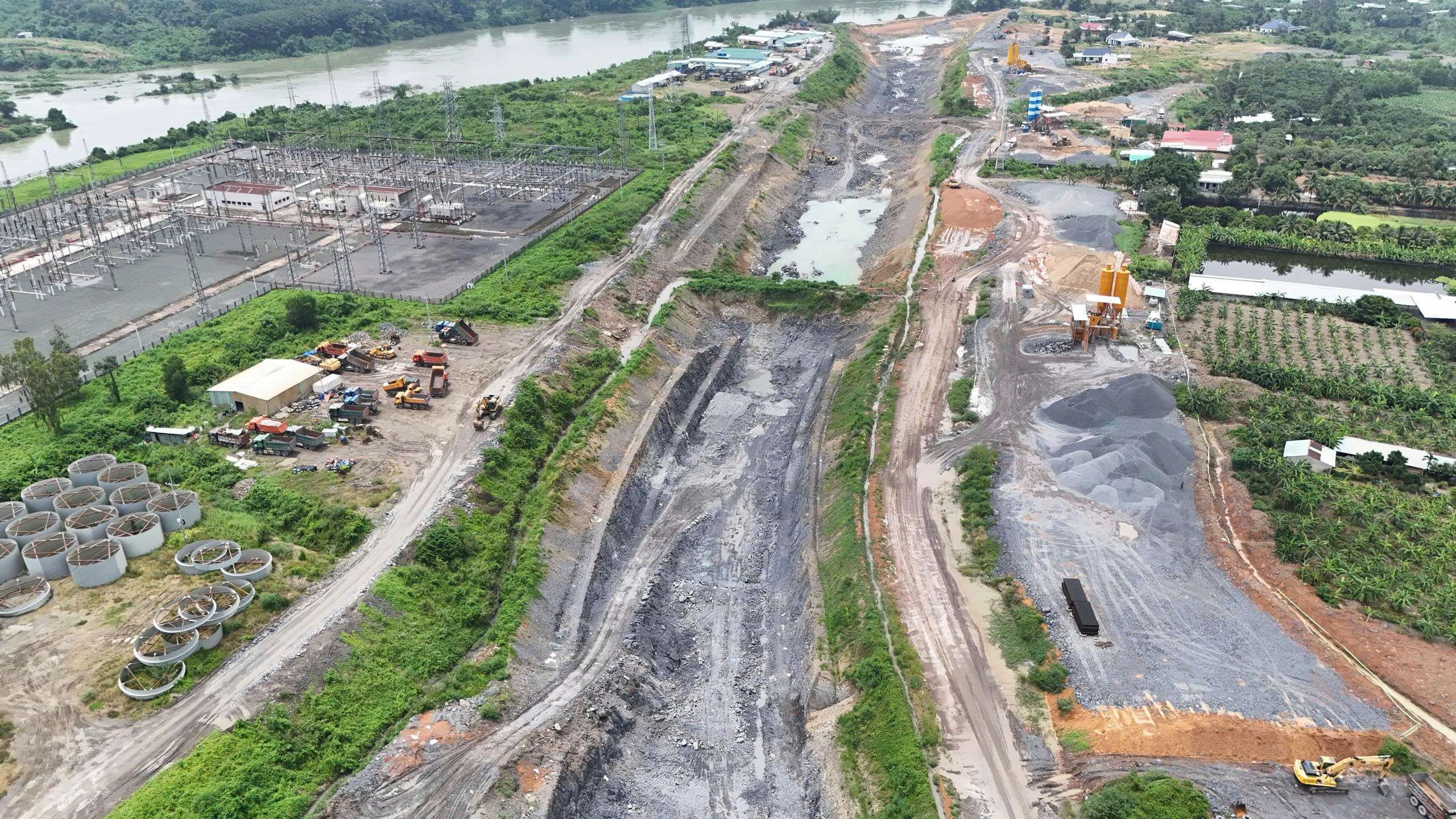

Đoàn công tác kiểm tra khu vực hạ lưu kênh xả

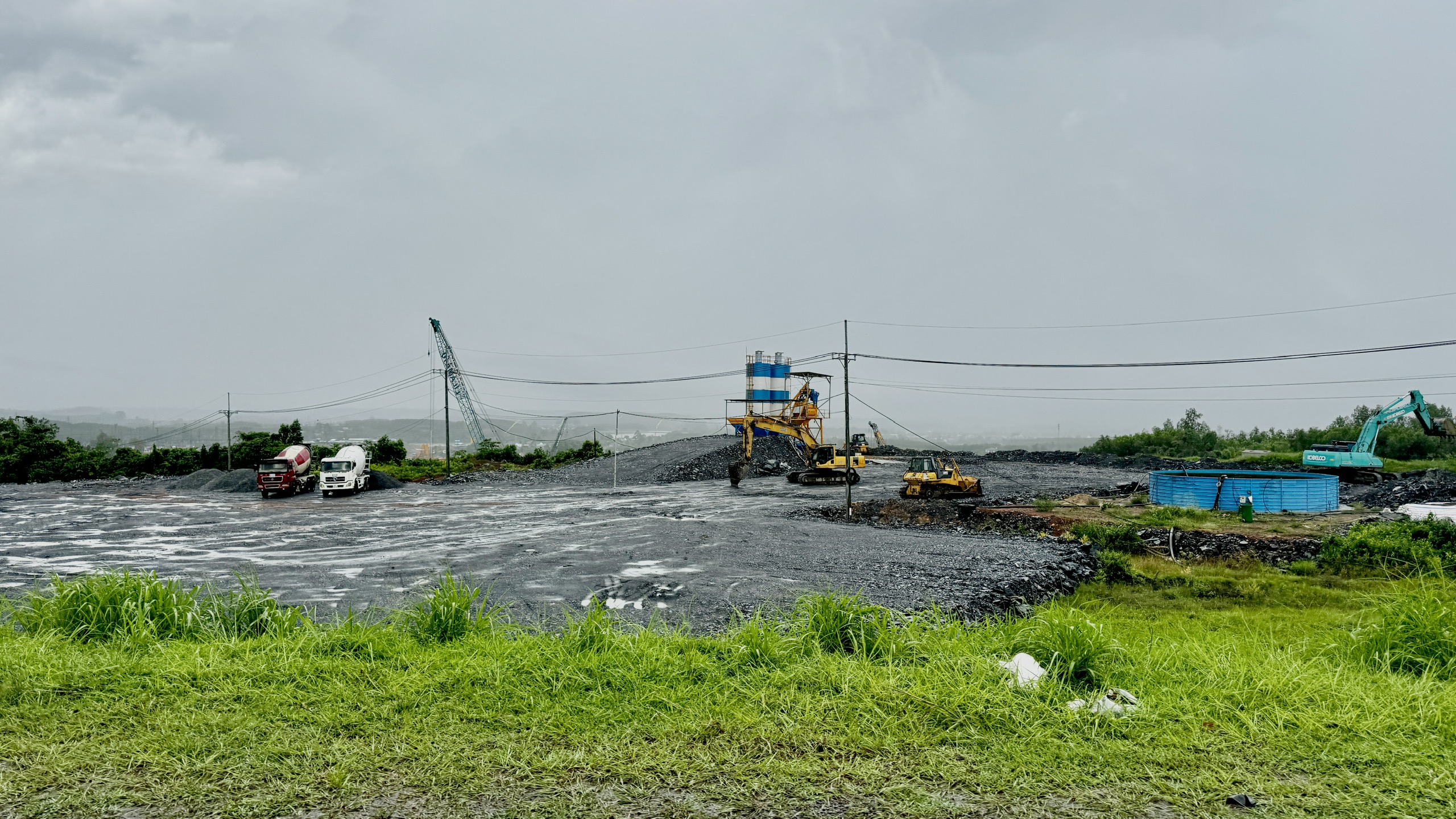

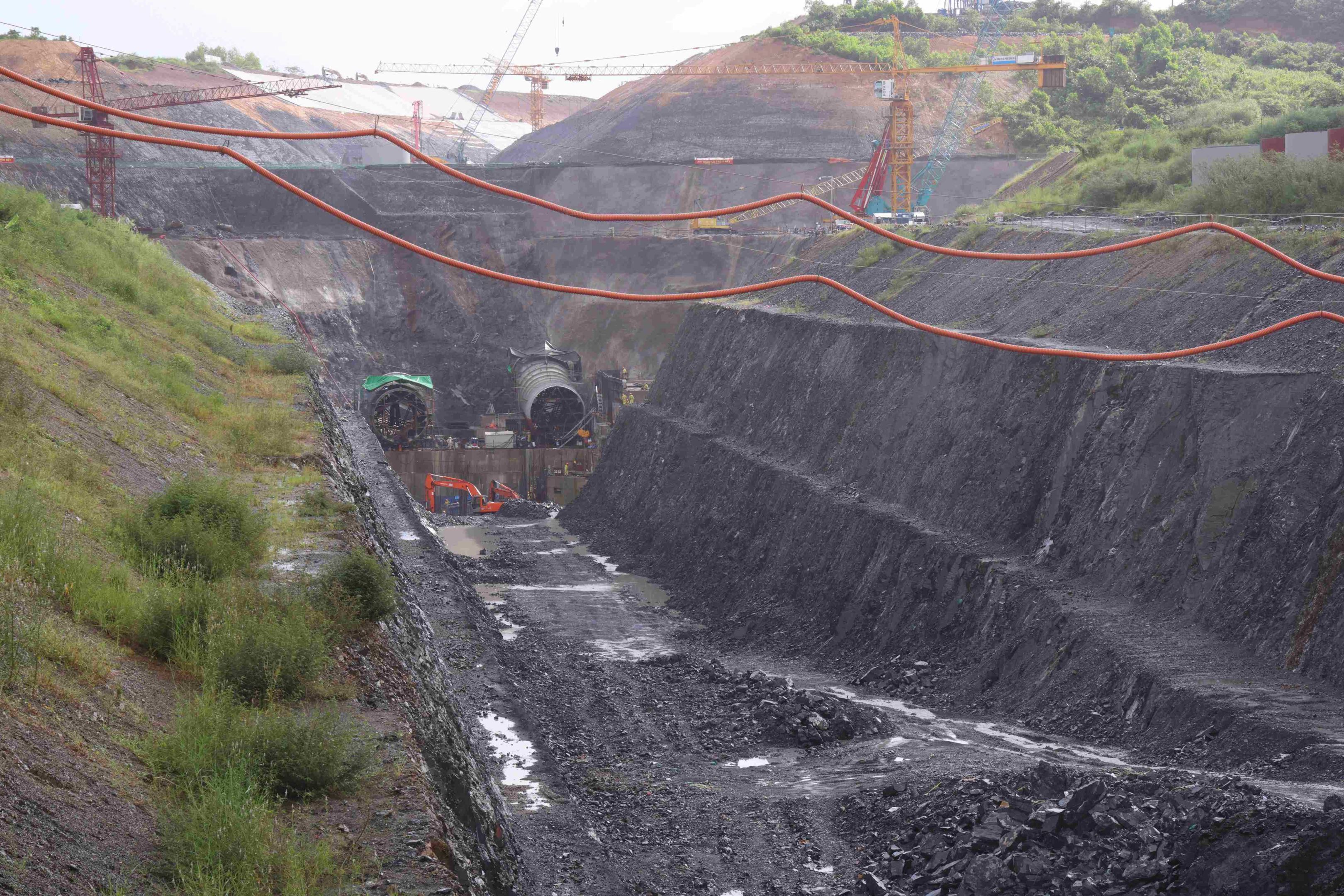

Khu vực thi công đoạn kênh xả lý trình Km0+00 đến Km0+300, nhà thầu đã lắp đặt đoạn đường ống áp lực tuyến nghiêng để nối vào buồng xoắn của nhà máy

Khu vực thi công nhà máy. Vị trí đầu hai đường ống áp lực tuyến nghiêng để nối vào vị trí buồng xoắn; đầu còn lại nối với kênh xả ở phía bờ bên kia

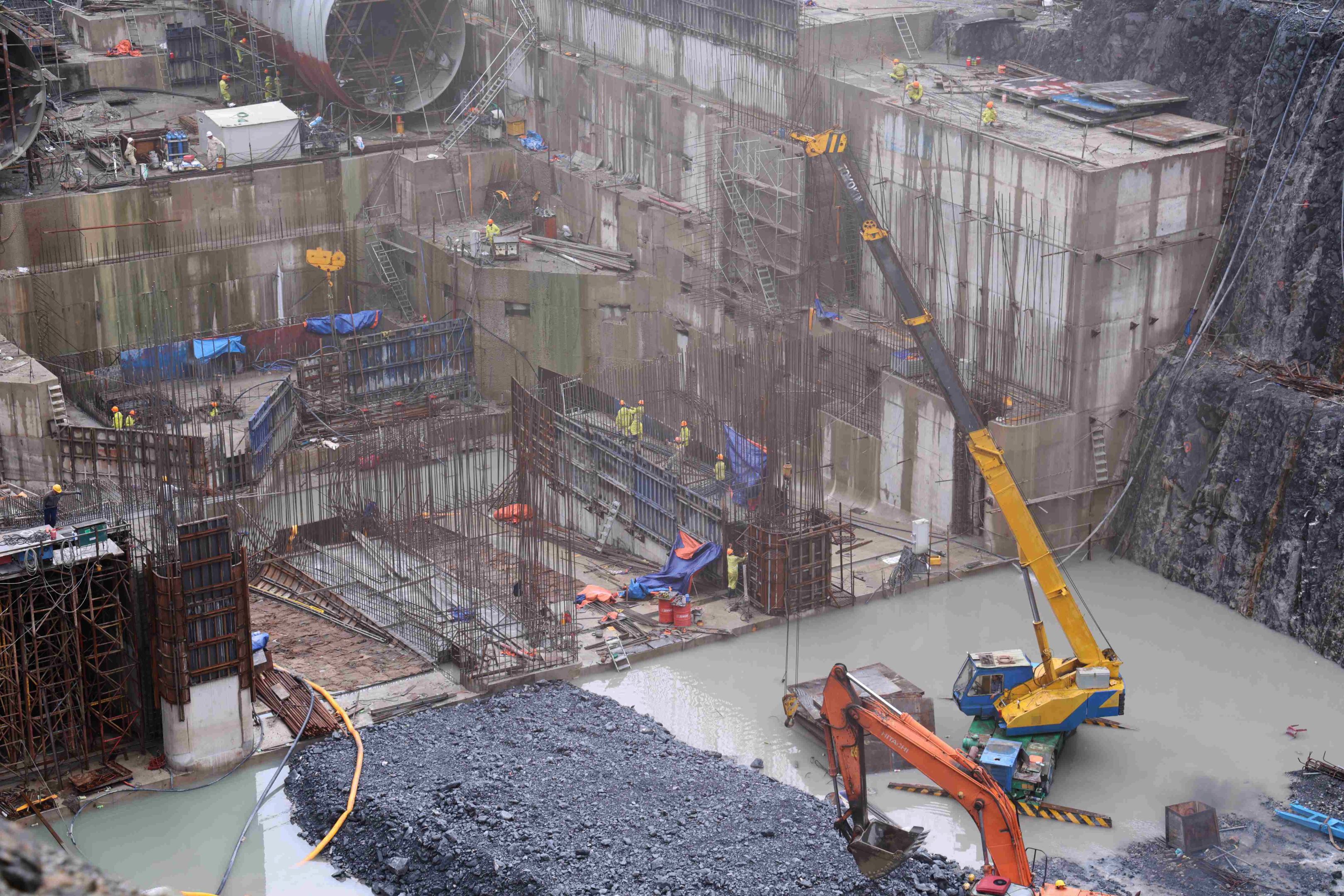

Khu vực nhà máy tiếp giáp bể xả. Đơn vị thi công đang tiếp tục thực hiện công tác đổ bê tông.

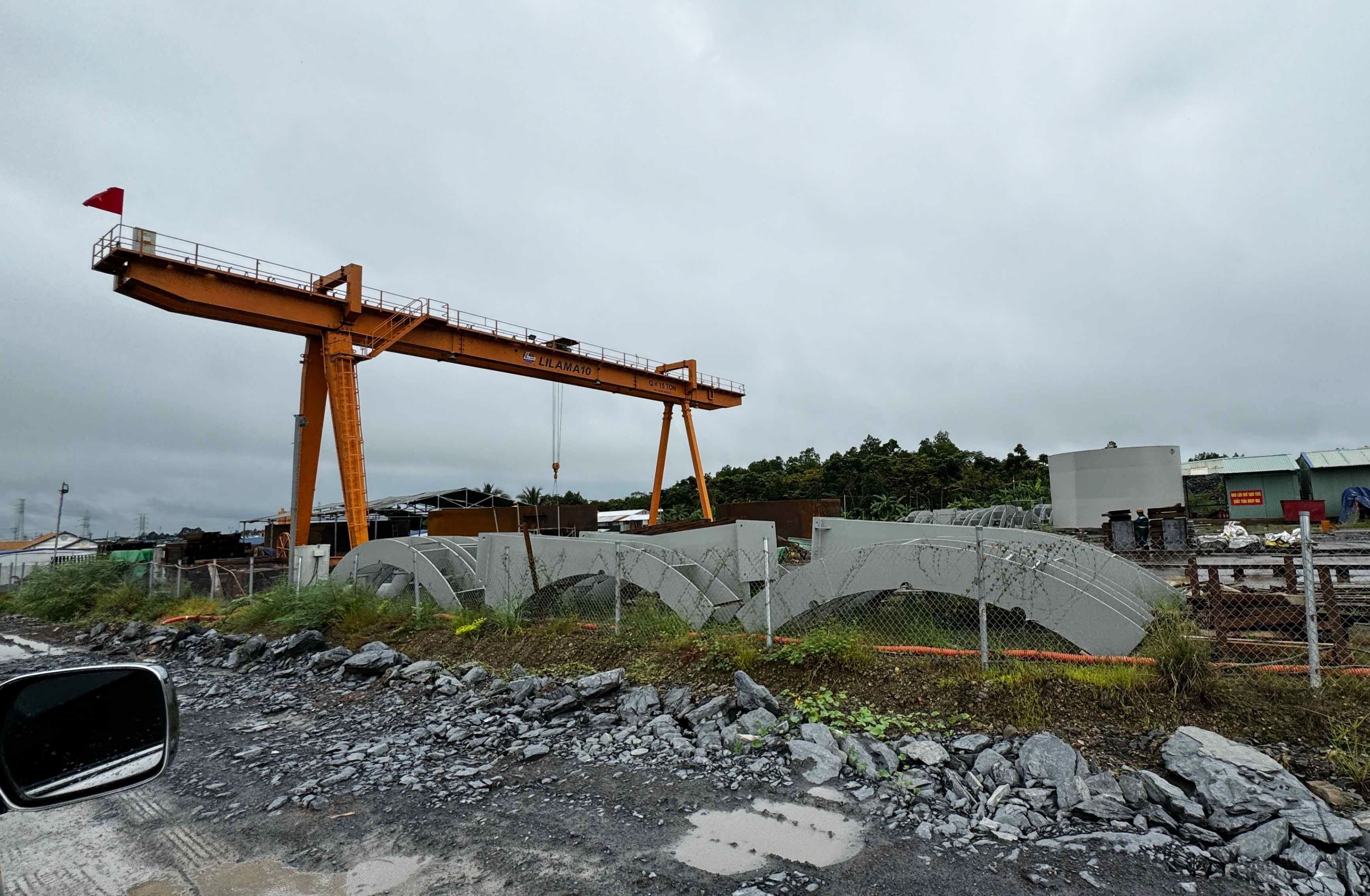

Khu vực thi công hạng mục đường ống áp lực do nhà thầu SCI đảm nhận

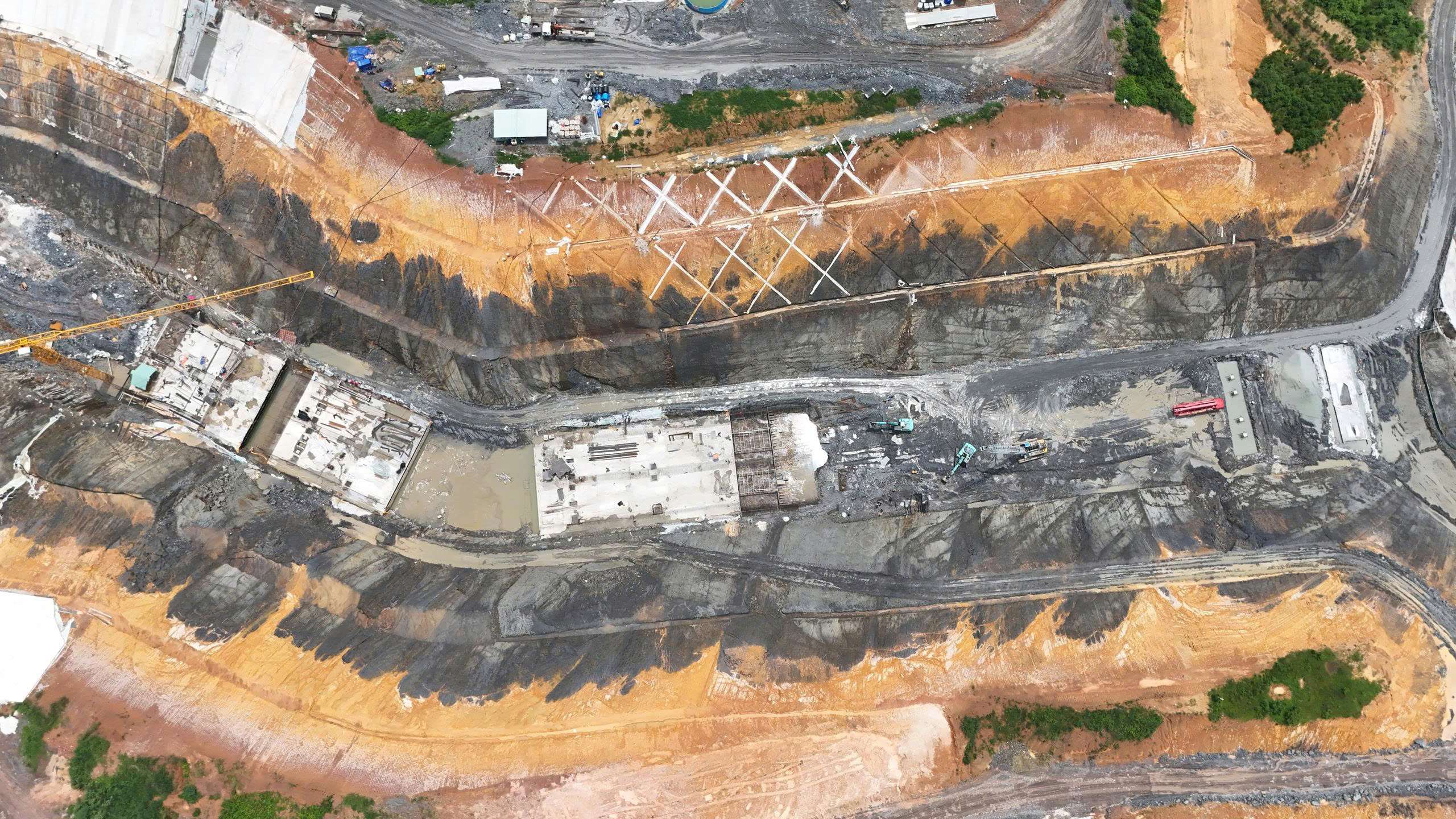

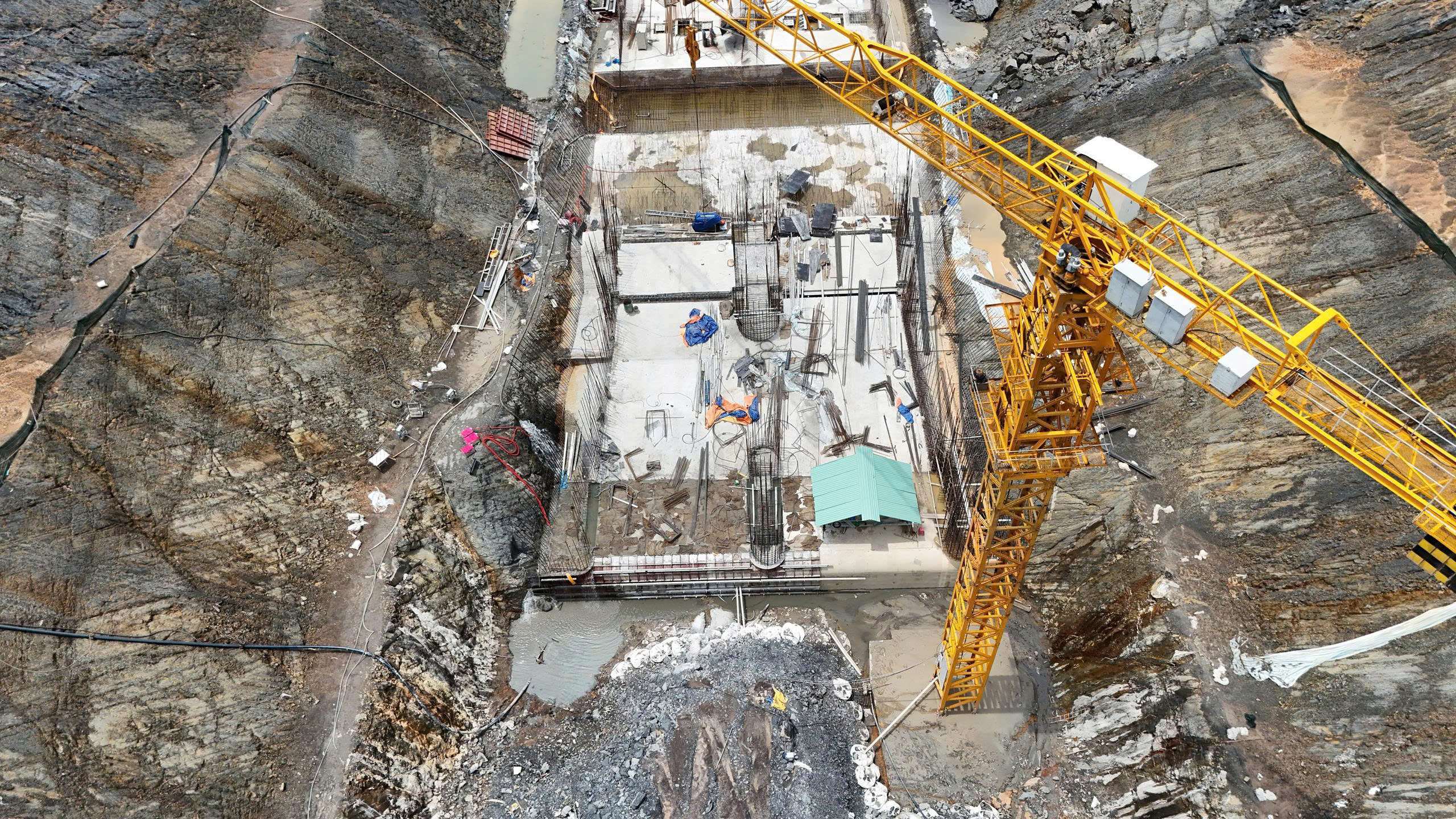

Tại khu vực này, nhà thầu Tổng công ty Xây dựng Lũng Lô đang gia công, lắp dựng cốt thép tường, trụ pin cửa lấy nước

Khu vực gia công tổ hợp thiết bị của Nhà thầu Lilama 10 (ảnh trái) và các đoạn đuờng ống áp lực đã được chế tạo xong của nhà thầu này (ảnh phải)
-20260930233737592.jpg)

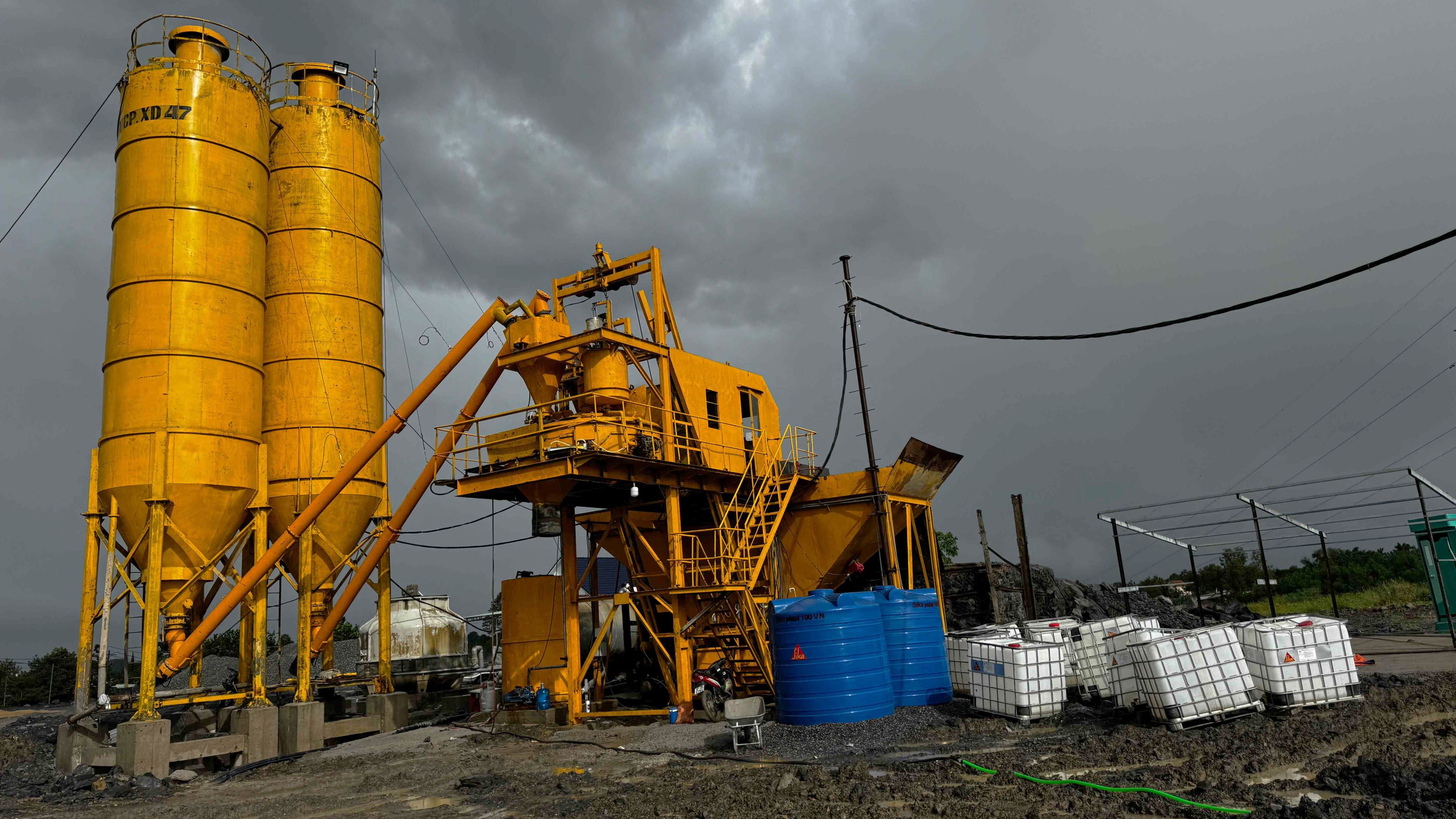

Khu vực trạm trộn nhà thầu Lũng Lô (ảnh trái) và trạm trộn của nhà thầu C47 (ảnh phải)
Sau khi trực tiếp làm việc tại hiện trường thi công, đoàn công tác EVN tiếp tục có cuộc họp giao ban công trường quý III Dự án Nhà máy thuỷ điện Trị An mở rộng. Website evn.com.vn sẽ tiếp tục thông tin về chương trình làm việc này.
